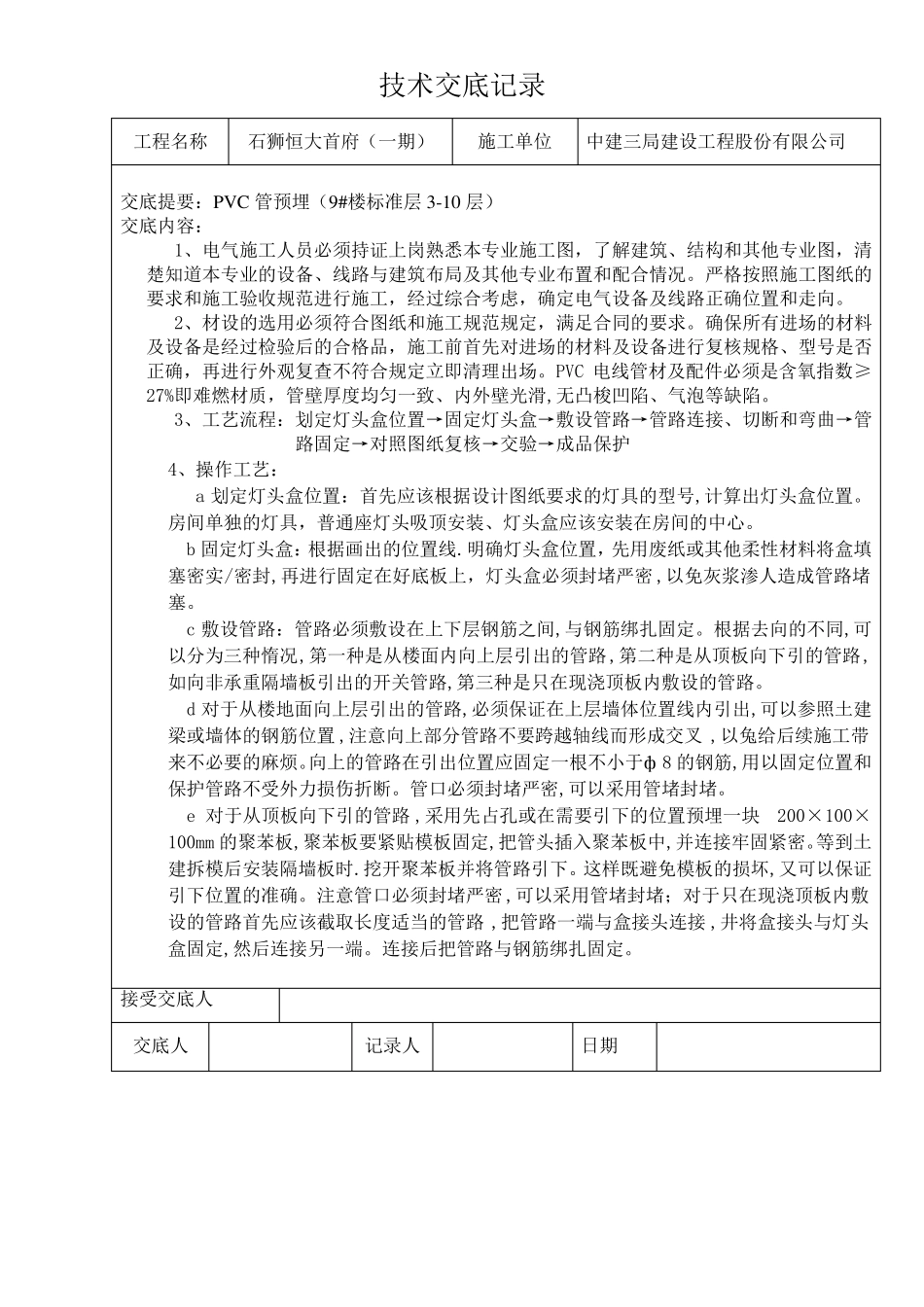

技术交底记录工程名称石狮恒大首府(一期)施工单位中建三局建设工程股份有限公司交底提要:PVC 管预埋(9#楼标准层 3-10 层)交底内容:1、电气施工人员必须持证上岗熟悉本专业施工图,了解建筑、结构和其他专业图,清楚知道本专业的设备、线路与建筑布局及其他专业布置和配合情况
严格按照施工图纸的要求和施工验收规范进行施工,经过综合考虑,确定电气设备及线路正确位置和走向
2、材设的选用必须符合图纸和施工规范规定,满足合同的要求
确保所有进场的材料及设备是经过检验后的合格品,施工前首先对进场的材料及设备进行复核规格、型号是否正确,再进行外观复查不符合规定立即清理出场
PVC 电线管材及配件必须是含氧指数≥27%即难燃材质,管壁厚度均匀一致、内外壁光滑,无凸梭凹陷、气泡等缺陷
3、工艺流程:划定灯头盒位置→固定灯头盒→敷设管路→管路连接、切断和弯曲→管路固定→对照图纸复核→交验→成品保护4、操作工艺:a 划定灯头盒位置:首先应该根据设计图纸要求的灯具的型号,计算出灯头盒位置
房间单独的灯具,普通座灯头吸顶安装、灯头盒应该安装在房间的中心
b 固定灯头盒:根据画出的位置线
明确灯头盒位置,先用废纸或其他柔性材料将盒填塞密实/密封,再进行固定在好底板上,灯头盒必须封堵严密 ,以免灰浆渗人造成管路堵塞
c 敷设管路:管路必须敷设在上下层钢筋之间,与钢筋绑扎固定
根据去向的不同,可以分为三种惰况,第一种是从楼面内向上层引出的管路,第二种是从顶板向下引的管路,如向非承重隔墙板引出的开关管路,第三种是只在现浇顶板内敷设的管路
d 对于从楼地面向上层引出的管路,必须保证在上层墙体位置线内引出,可以参照土建梁或墙体的钢筋位置 ,注意向上部分管路不要跨越轴线而形成交叉 ,以兔给后续施工带来不必要的麻烦

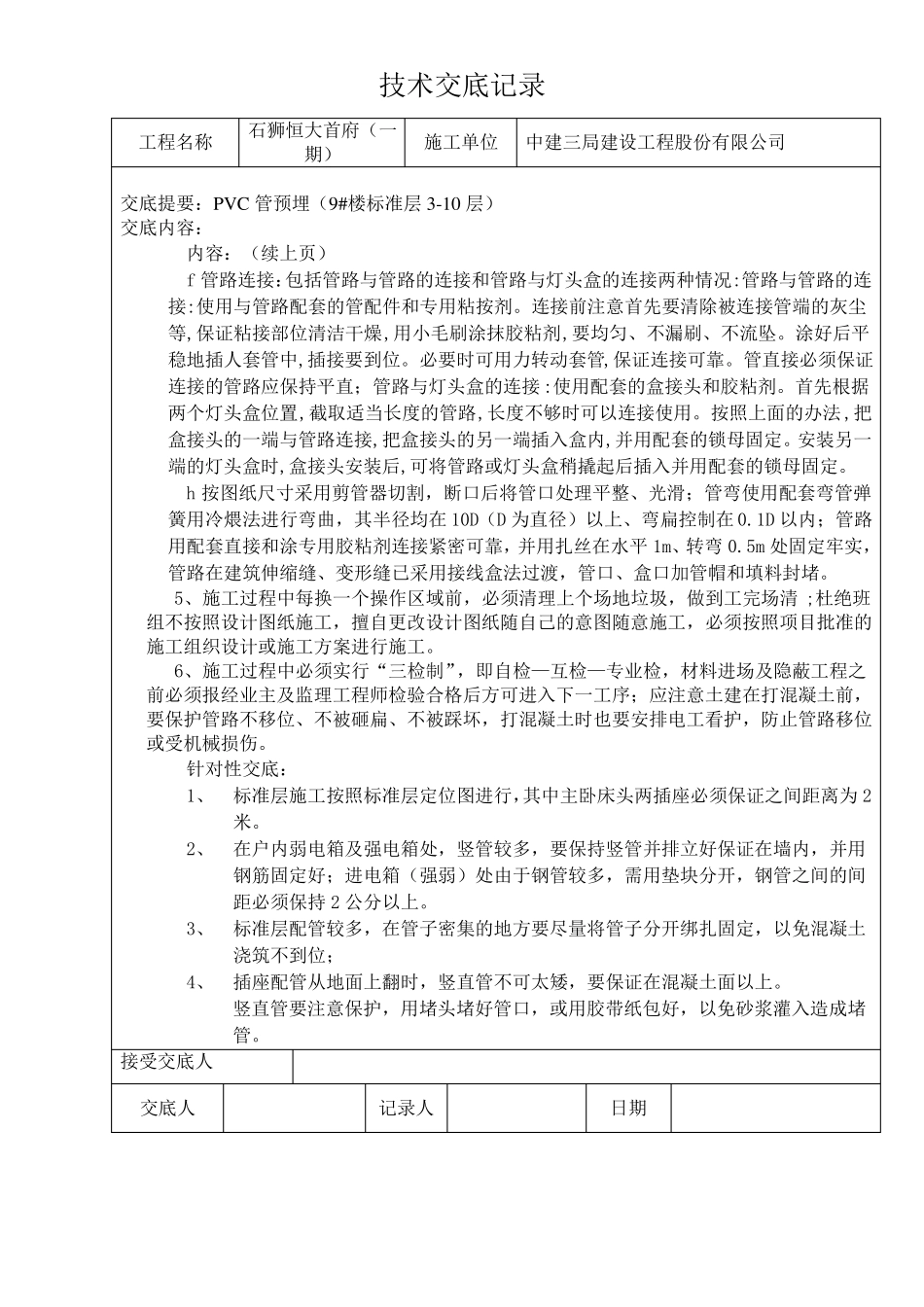

向上的管路在引出位置应固定一根不小于ф8 的钢筋,用以固定位置和保护管路不受外力损伤折断
