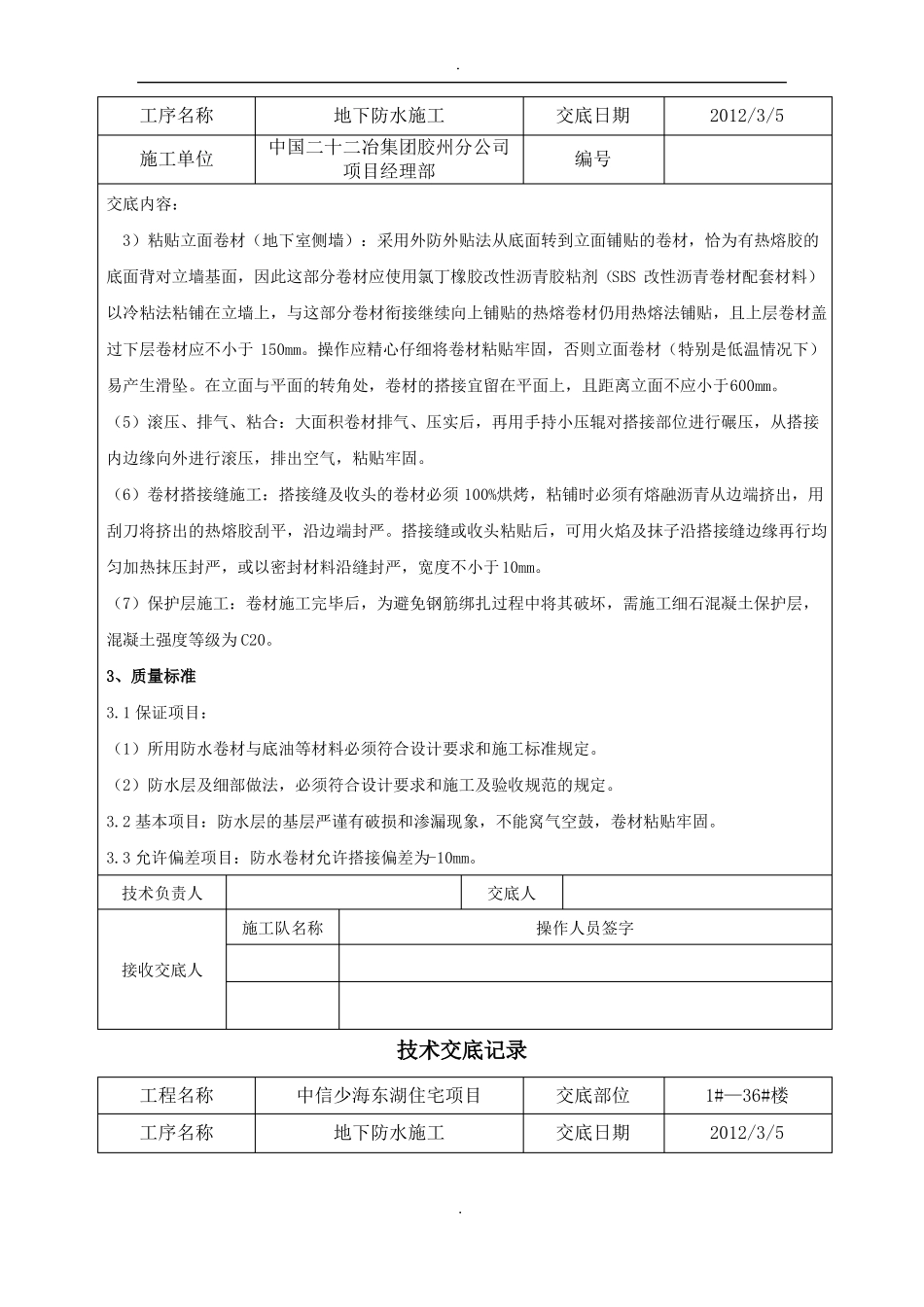

技术交底记录工程名称工序名称施工单位交底内容:1、 施工准备1
1 材料要求:(1)3mm(4mm)厚 SBS 聚合物改性沥青防水卷材,防水材料进场前必须提供材料检验报告、使用说明书、出厂合格证、商检证明
(2)底油、汽油进场后分类专设库房存放,并配备灭火器
2 主要施工机具:扫帚、钢丝刷、扁铲或铲刀、滚刷、壁 纸 刀、彩色粉袋、粉笔、钢卷尺、电热风焊枪、手持压辊、手持压轮、消防器材
3 作业条件:垫层施工完毕并达到强度要求且表面平整干净,防水保护墙砌筑完毕并抹灰找平,防水材料已提前进场,资料齐全
2、 操作工艺2
1 工艺流程:基层平整和圆角等修补→基层清理→涂刷专用基层处理剂→节点部位粘贴附加层→定位、弹线→大面粘铺卷材→滚压、排气、粘合→卷材搭接粘结及封闭→卷材收头固定、密封→检查、修整→保护层施工2
2 操作要点:(1)基层清理并涂刷基层处理剂:将基层表面灰尘、油垢、灰浆皮,及灰浆渣等杂质清理干净,同时在凹凸不平和裂缝处应用聚合物砂浆补平;在地下工程平面与立面交接处的阴阳角等,均应做成半径为 50mm 的圆弧,在已清理及干燥的基层表面上涂刷基层处理剂,基层处理剂应均匀并完全覆盖所有部位,不得漏涂,或露底,尤其是阴阳角等细部
基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷材施工
涂刷基层处理剂后的基层应尽快铺贴卷材,以免受到二次灰尘污染
技术负责人施工队名称接收交底人交底人中信少海东湖住宅项目地下防水施工中国二十二冶集团胶州分公司项目经理部交底部位交底日期编号1#—36#楼2012/3/5操作人员签字技术交底记录

工程名称工序名称施工单位交底内容:(2)节点部位粘贴附加层:在转角、阴阳角及接缝等部位要增贴500mm 宽同类卷材的加强层,方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一
