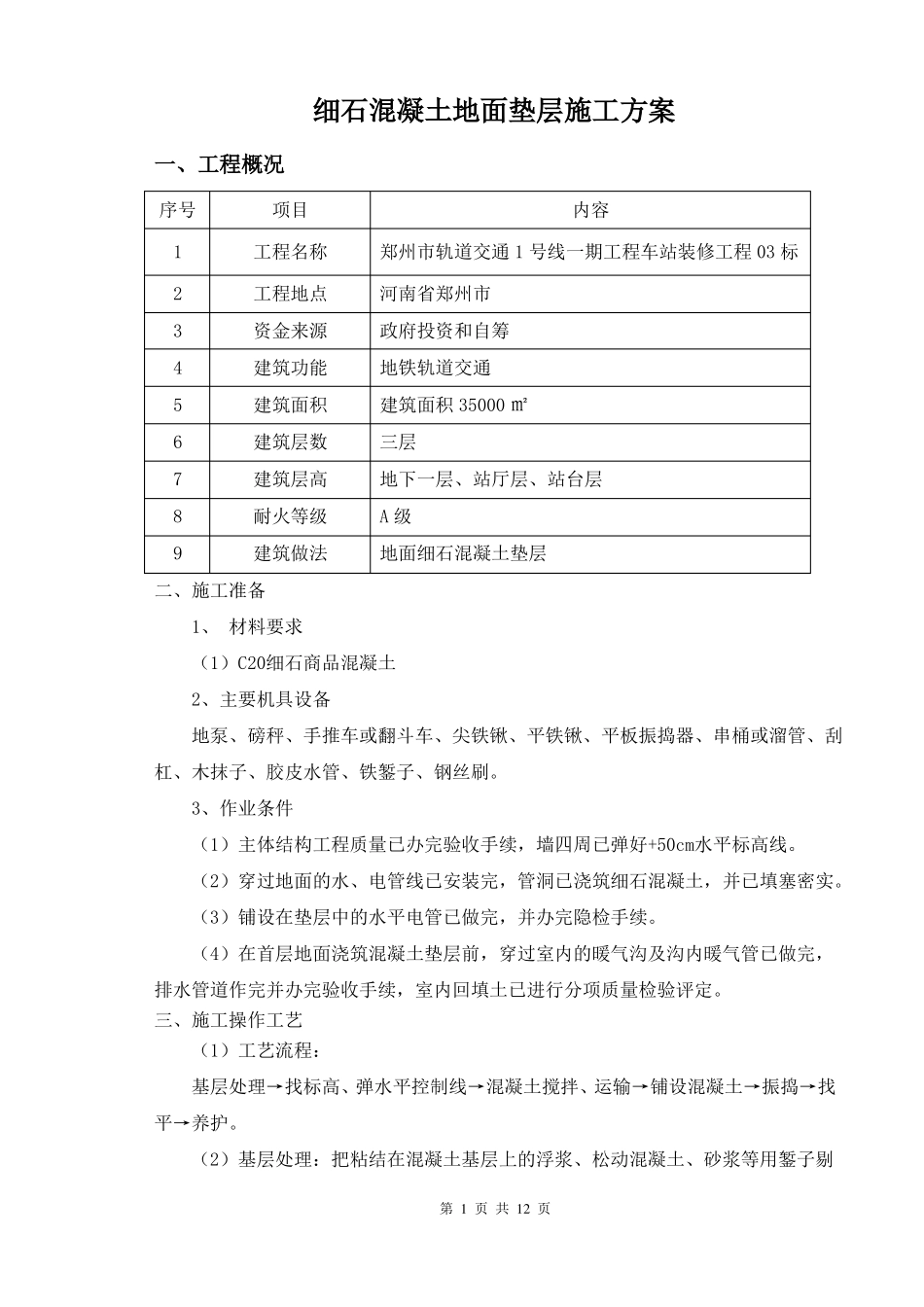

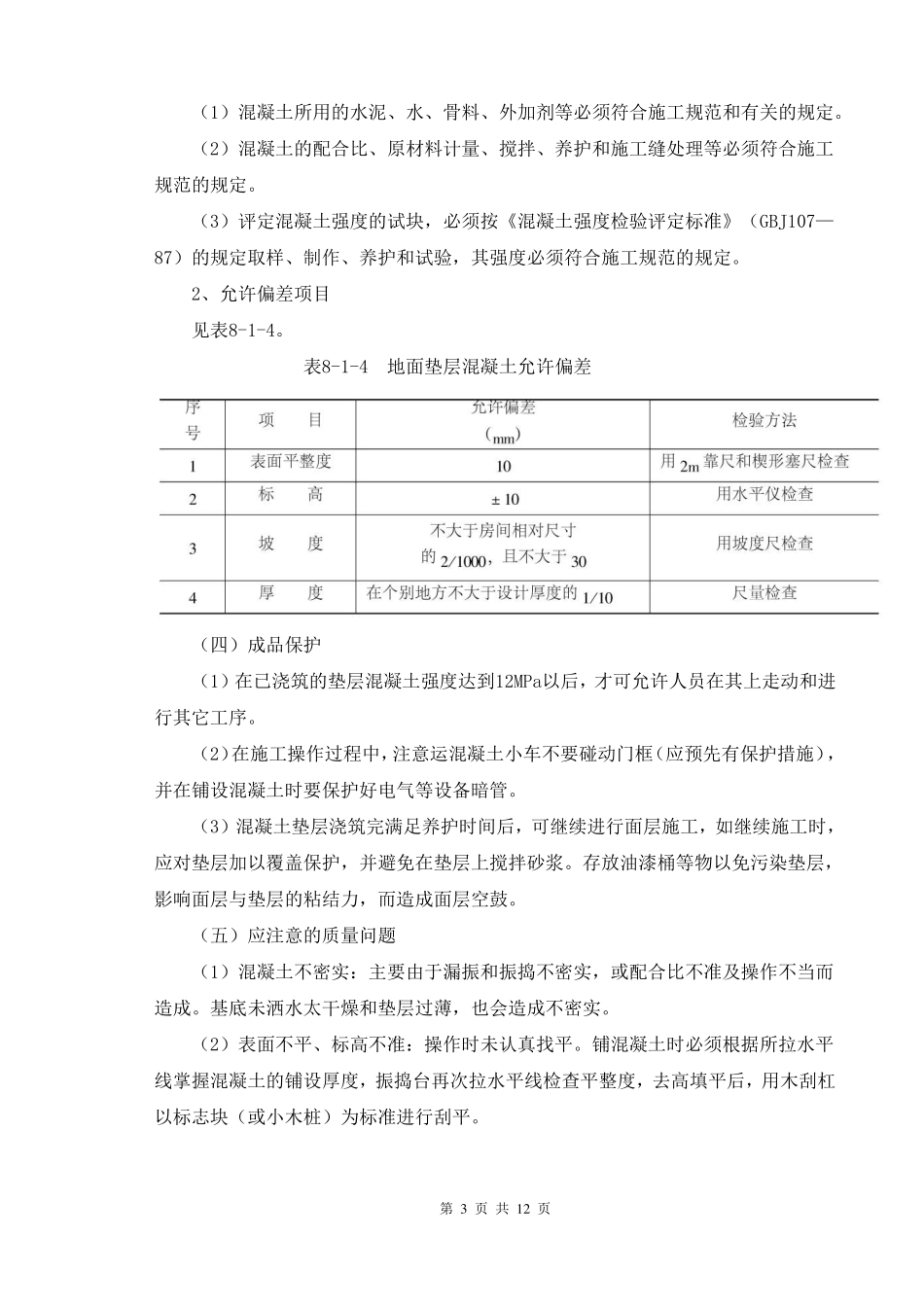

细石混凝土地面垫层施工方案一、工程概况序号123456789项目工程名称工程地点资金来源建筑功能建筑面积建筑层数建筑层高耐火等级建筑做法内容郑州市轨道交通 1 号线一期工程车站装修工程 03 标河南省郑州市政府投资和自筹地铁轨道交通建筑面积 35000 ㎡三层地下一层、站厅层、站台层A 级地面细石混凝土垫层二、施工准备1、 材料要求(1)C20细石商品混凝土2、主要机具设备地泵、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮杠、木抹子、胶皮水管、铁錾子、钢丝刷。3、作业条件(1)主体结构工程质量已办完验收手续,墙四周已弹好+50cm水平标高线。(2)穿过地面的水、电管线已安装完,管洞已浇筑细石混凝土,并已填塞密实。(3)铺设在垫层中的水平电管已做完,并办完隐检手续。(4)在首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定。三、施工操作工艺(1)工艺流程:基层处理→找标高、弹水平控制线→混凝土搅拌、运输→铺设混凝土→振捣→找平→养护。(2)基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔第 1 页 共 12 页掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫挣。(3)找标高弹水平控制线:根据墙上的+50cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。(4)混凝土搅拌、运输1 根据配合比(其强度等级不宜低于C20),核对后台原材料,检查磅秤的精确○性,作好搅拌前的一切准备工作。后台操作人员认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂→水。应严格控制用水量,搅拌要均匀,搅拌时间不少于90s。2 按《建筑地面工程施工及验收规范》的要求制作试块。试块组数,按每一楼○层建筑地面工程不应少于一组。当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做一组试块,不足1000m2按1000m2计算。(5)铺设混凝土:混凝土垫层厚度不应小于60mm。为了控制垫层的平整度,首层地面可在填土中打入小木桩(30mm×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右)。在楼层混凝土基层上可抹50mm×50mm标志块(用细石混凝土),标志块上平为垫层的上标高。大面积地面垫层应分区段进行浇筑。分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5),然后从一端...
