SBS 改性沥青下封层施工方案一、工程概况东昌高速公路为全封闭,全立交,双向四车道高速公路,设计行车速度为100Km/h,整体式路基宽度为 26 米,沥青混凝土路面
BP1 合同段全长,起讫桩号为 K37+100~K80+000,东起抚州市罗湖镇的白米村,终点为丰城市的社市镇朱揭村附近
含 B1~B4 四个路基标
SBS 改性沥青下封层宜在水泥稳定碎石中基层的顶面喷洒高渗透乳化沥青透层24 小时后进行洒布,本标段 SBS 改性沥青下封层的总工程数量为 1240999m2
二、编制依据1、东乡至昌傅高速公路新建工程施工招标文件、合同文件和施工图纸;2、交通部颁发的技术规范、规程和验收标准;3、我经理部现有机械设备和技术实力以及类似工程的施工经验
三、 人员、设备、材料配备情况1、人员下封层施工主要管理技术人员职责及分工序号姓名12345678鲍运财程正刚李国栋陈佳儒赵宏平李朋辉郭元龙徐超波职务总工工地试验室主任试验室副主任试验员试验员工程部长施工员施工员2、设备(1)配备了洒水车、鼓风机等清理设备,确保施工前下承层洁净
(2)采用智能型沥青碎石同步封层车进行施工,并配备一台胶轮压路机进行碾压

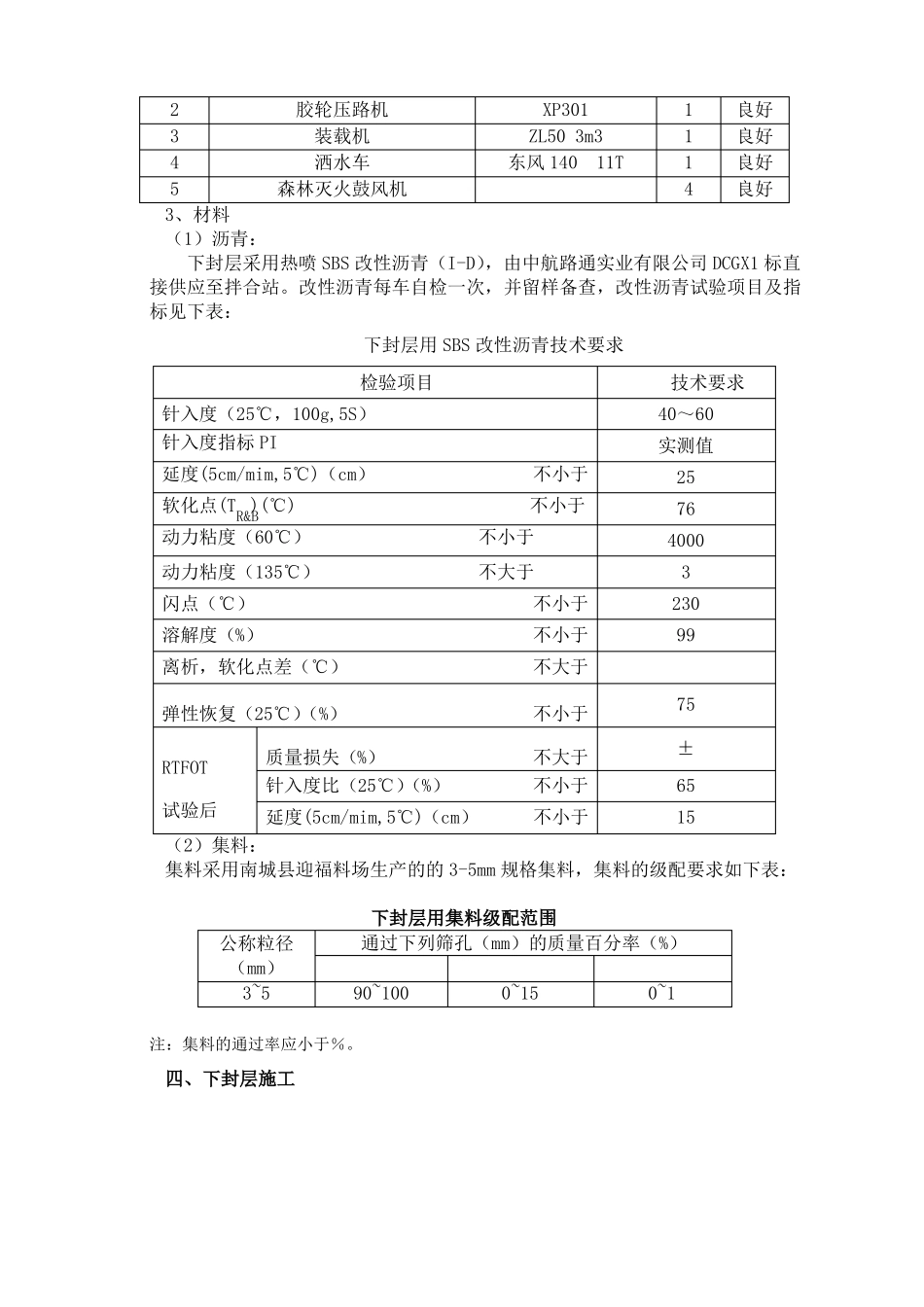

机械设备一览表序号1设备名称智能型沥青碎石同步封层车规格型号美通 LMT5310TFC数量1现状良好职 责 及 分 工施工技术总负责负责工程试验检测技术负责现场技术数据的控制负责现场试验检测负责现场试验检测负责透层生产、质量和安全管理负责下封层施工负责下封层施工备注2胶轮压路机XP3011良好3装载机ZL50 3m31良好4洒水车东风 140 11T1良好5森林灭火鼓风机4良好3、材料(1)沥青:下封层采用热喷 SBS 改性沥青(I-D),由中航路通实业有限公司 DCGX1 标直接供应至拌合站

改性沥青每车自检一次,并留样备查,改性沥青试验项目及指标见下表:下封层用 SBS 改性沥青技术
