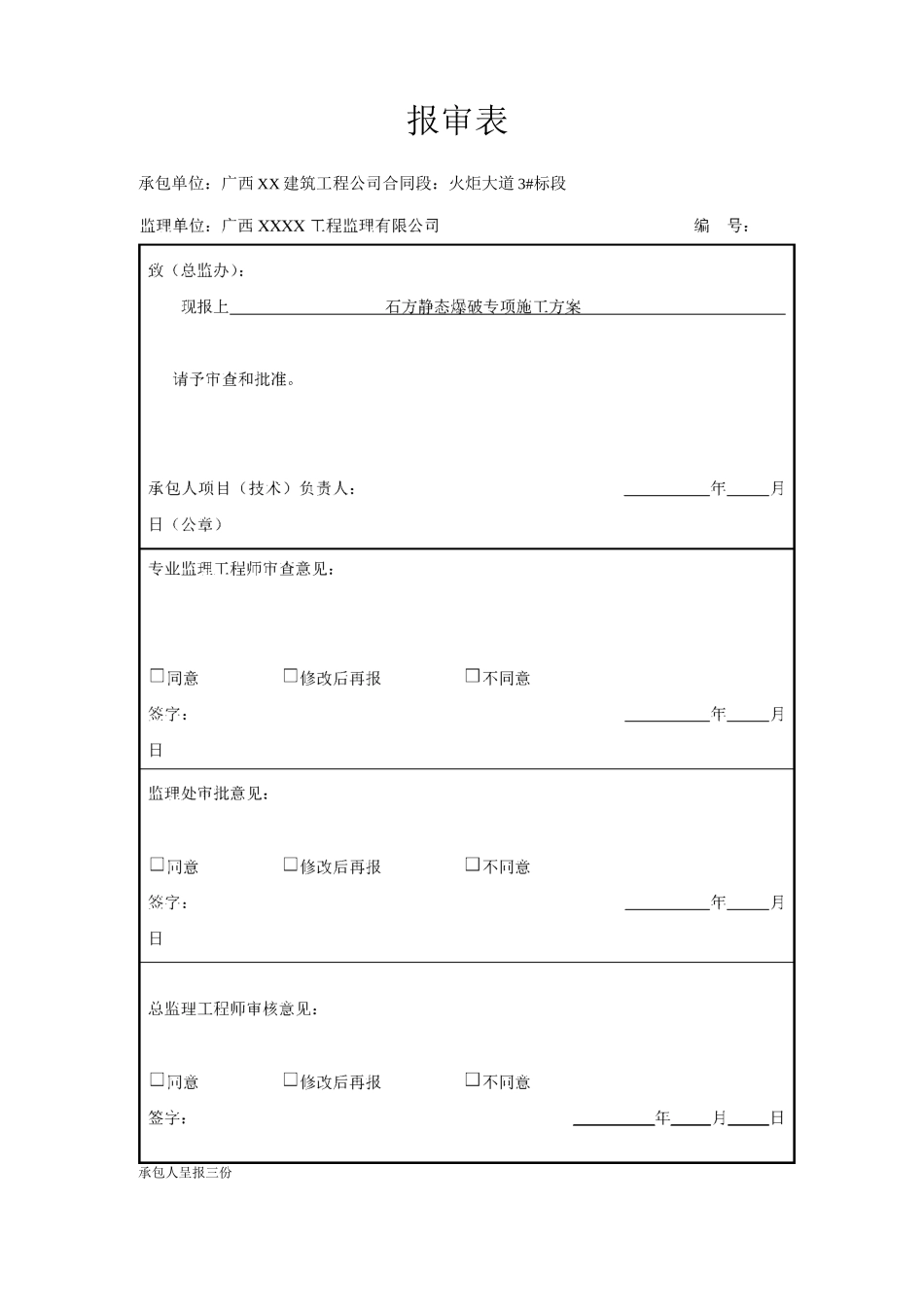

报审表承包单位:广西 XX 建筑工程公司合同段:火炬大道 3#标段承包人呈报三份火炬大道 3#标段石方静态爆破专项施工方案年月日编制石方静态爆破专项施工方案一、爆破方案概况火炬大道 3#标段道路工程,在沟槽开挖过程中,出现不同厚度的风化石层,对我机械队开挖施工造成极大困难
,需要进行石方爆破,但是此地与附近村居民区的房屋最近距离仅有 40 米,且周围人流不断,采用一般炸药进行爆破,由于震动力大,对村民房屋产生影响,考虑安全及环保问题,经多方研究决定实施静态爆破
我公司决定采用挖掘机挖基坑上层土方、风镐开挖基坑松石、静态爆破基坑普坚石及特坚石方
二、编制依据1、业主发售的招标文件、施工图设计
2、现场调查资料
3、国家及现行公路工程设计规范,施工技术规范、规程,公路工程质量检验收评定标准(JTG),公路工程预算定额
4、企业技术能力、机械设备、施工经验及管理水平
三、基坑开挖施工1、爆破范围首先测设出实施静态爆破的的准确范围,并根据土石方放坡系数及基坑挖深,人工使用白灰撒出基坑上口开挖范围
2、挖掘机开挖上方土基坑上方土层层厚较浅,在开挖过程及完成后应立即使用施工围挡将基坑上口围护封闭,并设立警示标志,避免发生安全事故
3、风镐开挖基坑松石、静态爆破基坑普坚石及特坚石基坑普坚石及特坚石采用静态爆破
根据施工经验,静态爆破一层以 80 厘米效果较好
我公司计划分层打眼爆破,每层炮眼 1
0 米,并装药爆破,每层可爆出 80 厘米
出渣时需使用冲击锤解小,挖掘机挖渣装自卸汽车外运弃置
计划分 3 层将石方爆破完成
爆破出的石方边坡使用风镐修整,防止石方滑落
石方爆破时需进行放坡:石方放坡系数取 1:0
4、石渣外运由于基坑开挖深度较深,挖掘机无法挖除基坑下部石方
故我公司计划在基坑边坡开挖出一工作平台,供挖掘机挖渣装车
四、静态爆破1、静态爆破的工艺原理人工造孔后,在静态爆破
