三辊轴机组水泥混凝土路面施工1、工艺流程施工方案确定 j 搅拌站选择-备料和混合料配比调整-测量放样-基层检验和整修 f支立模板和安设钢筋(拉杆和传力杆)j 拌和混凝土 j 运输混凝土 j 摊铺混凝土-振捣混凝土-提浆、刮平 j 铺放过滤布与气垫薄膜吸垫 j 真空处理-机械抹平 j 机械抹光 j 表面拉毛 j 机械锯缝 j 拆模 j 养护 j 填缝 j 开放交通
2、施工准备(1)施工技术准备图纸学习、技术交底、计算工程量、材料用量、编制施工方案,纸上定板块分幅、胀缝位置、加强钢筋设置等工作
(2)机械设备选型三辊轴机组、真空脱水、圆盘抹光机抹平、拉纹器拉毛的施工方案
(3)混凝土搅拌站设置K1+000 右侧商混,两台搅拌机(MA02250/1500 型),8 台混凝土运输罐车

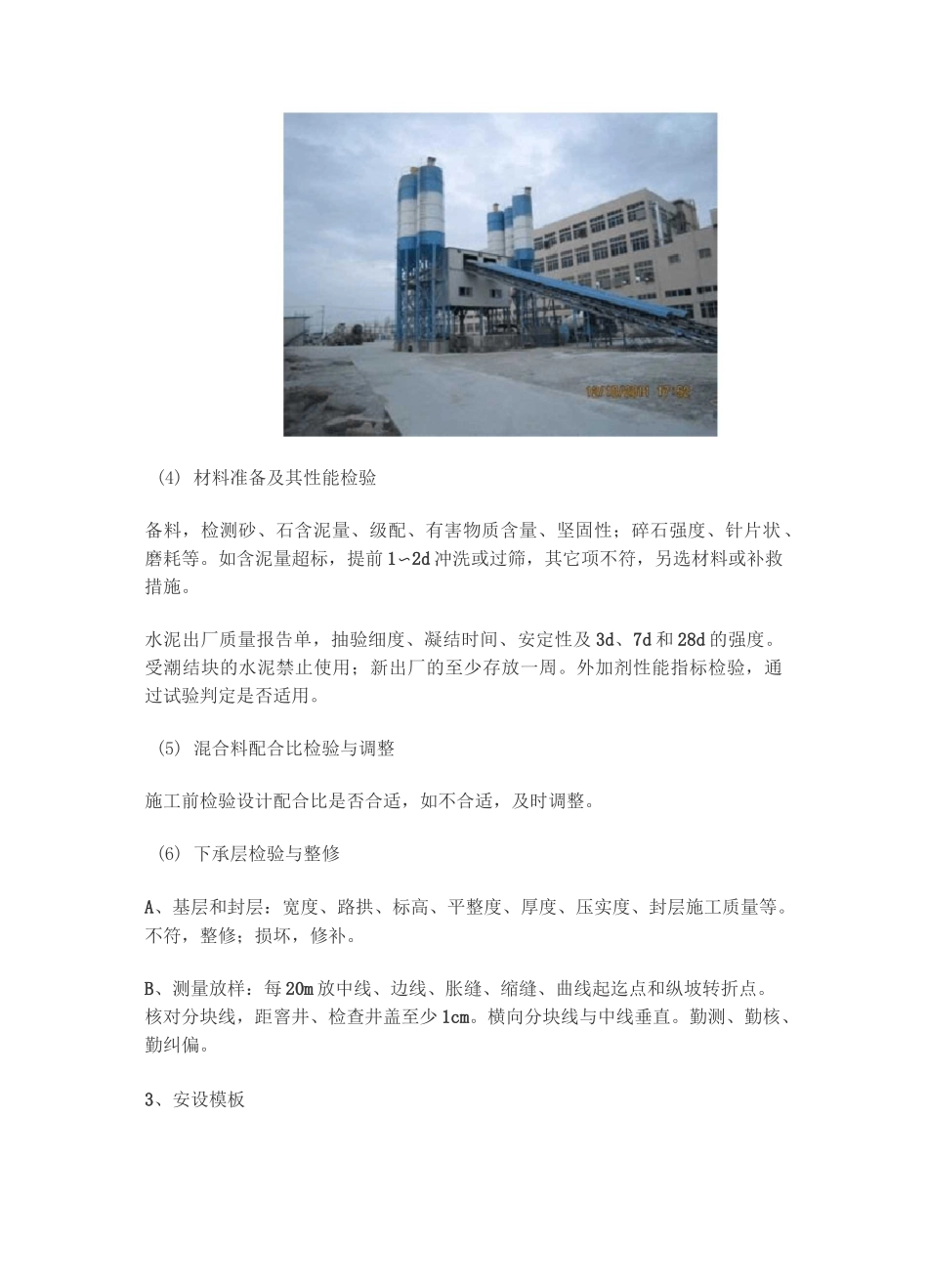

水泥混凝土搅拌站(4) 材料准备及其性能检验备料,检测砂、石含泥量、级配、有害物质含量、坚固性;碎石强度、针片状、磨耗等
如含泥量超标,提前 1〜2d 冲洗或过筛,其它项不符,另选材料或补救措施
水泥出厂质量报告单,抽验细度、凝结时间、安定性及 3d、7d 和 28d 的强度
受潮结块的水泥禁止使用;新出厂的至少存放一周
外加剂性能指标检验,通过试验判定是否适用
(5) 混合料配合比检验与调整施工前检验设计配合比是否合适,如不合适,及时调整
(6) 下承层检验与整修A、基层和封层:宽度、路拱、标高、平整度、厚度、压实度、封层施工质量等
不符,整修;损坏,修补
B、测量放样:每 20m 放中线、边线、胀缝、缩缝、曲线起迄点和纵坡转折点
核对分块线,距窨井、检查井盖至少 1cm
横向分块线与中线垂直
勤测、勤核、勤纠偏

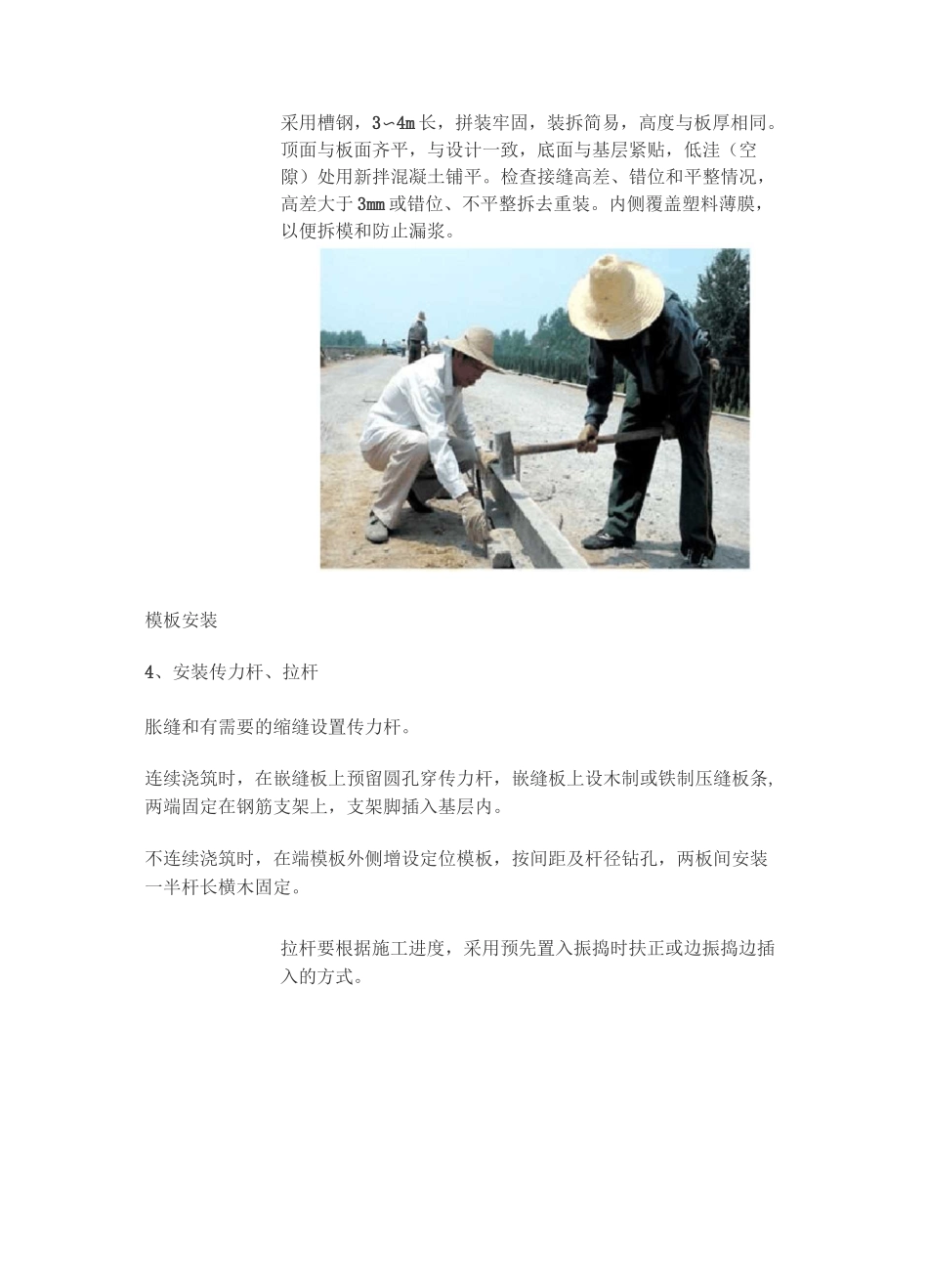

3、安设模板采用槽钢,3〜4m 长,拼装牢固,装拆简易,高度与板厚相同
顶面与板面齐平,与设计一致,底面与基层紧贴,低洼(空隙)处用新拌混凝土铺平
检查接缝高差、错位和平整情况,高差大于
