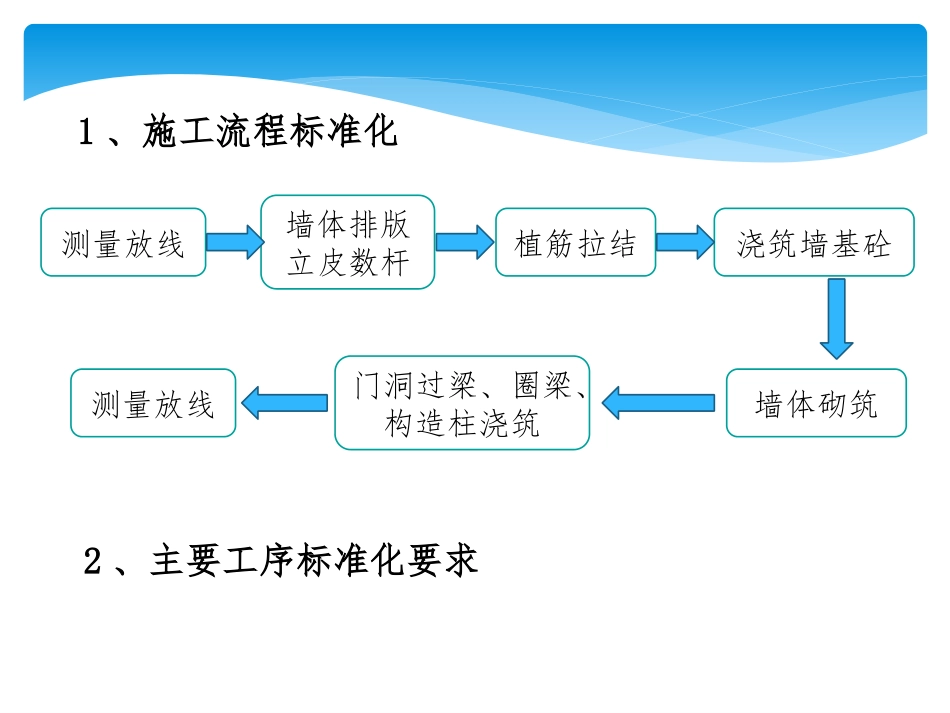

施工现场质量标准化砌体工程展示一、填充墙砌体工程质量标准化1、施工流程标准化测量放线墙体排版立皮数杆植筋拉结浇筑墙基砼墙体砌筑门洞过梁、圈梁、构造柱浇筑测量放线2、主要工序标准化要求(1)排版:砌筑前采用CAD软件进行墙体排版,确认顶砌高度(约180mm),确定灰缝厚度(横、竖向灰缝宽15mm),确定下部砼墙基高度(≥150mm)
(2)砼墙基:由于砌体尺寸模数不符等原因,从上到下排完版后,采用底部浇筑C20细石砼方式调整偏差,高度≥150mm,墙基模板设置定位端钢筋防止偏位
采用定型模板代替步步紧加固墙基模板(3)墙体砌筑:砌筑时横向单面带线(一砖半厚双面带线),转角、洞口处吊垂线,每天砌筑高度1
5m或一步脚手架高,顶部预留顶砌位置,所有加砌块采用机械切割
(4)过梁、洞口预埋块:门窗混凝土过梁采用预制,门窗洞口两侧埋设预制砼块
门洞样板(两侧埋设预制砼块)配电箱预留洞口(过梁预埋穿墙套管)消防箱预留洞(5)构造柱:砼与砌体结构接触处均贴双面胶,减少漏浆,美观整洁,且采用套管和穿墙螺杆配合固定模板
砌体横平竖直,灰缝饱满,美观整洁(6)顶砌高度均约180mm,角度为45°~60°,顶砌中间是倒八字形,中间和两端用切割好的三角加砌块填充
顶砌中间及两端用三角形砌块填充二、内墙一般抹灰工程质量标准化1、施工流程标准化基层处理浇水湿润基层界面剂喷浆找规矩、做灰饼阳角包角挂网、抹底灰抹面层砂浆2、主要工序标准化要求养护(1)喷浆:采用成品界面剂兑水搅拌成浆状物,再喷射到基层表面(2)做灰饼:在墙面上、中、下处做三排灰饼,间距≤1
(3)阳角包角:所有阳角均采用较高强度水泥砂浆从上到下整体做护角
(4)管线开槽:先在墙面弹出管线槽位置,槽宽每侧比线管边均≥10mm
(5)浇水湿润:喷浆或抹灰前一天,均用软管自上而下对基层浇水湿润,一天两次
(6)挂网、抹底灰:先对不同材质交
