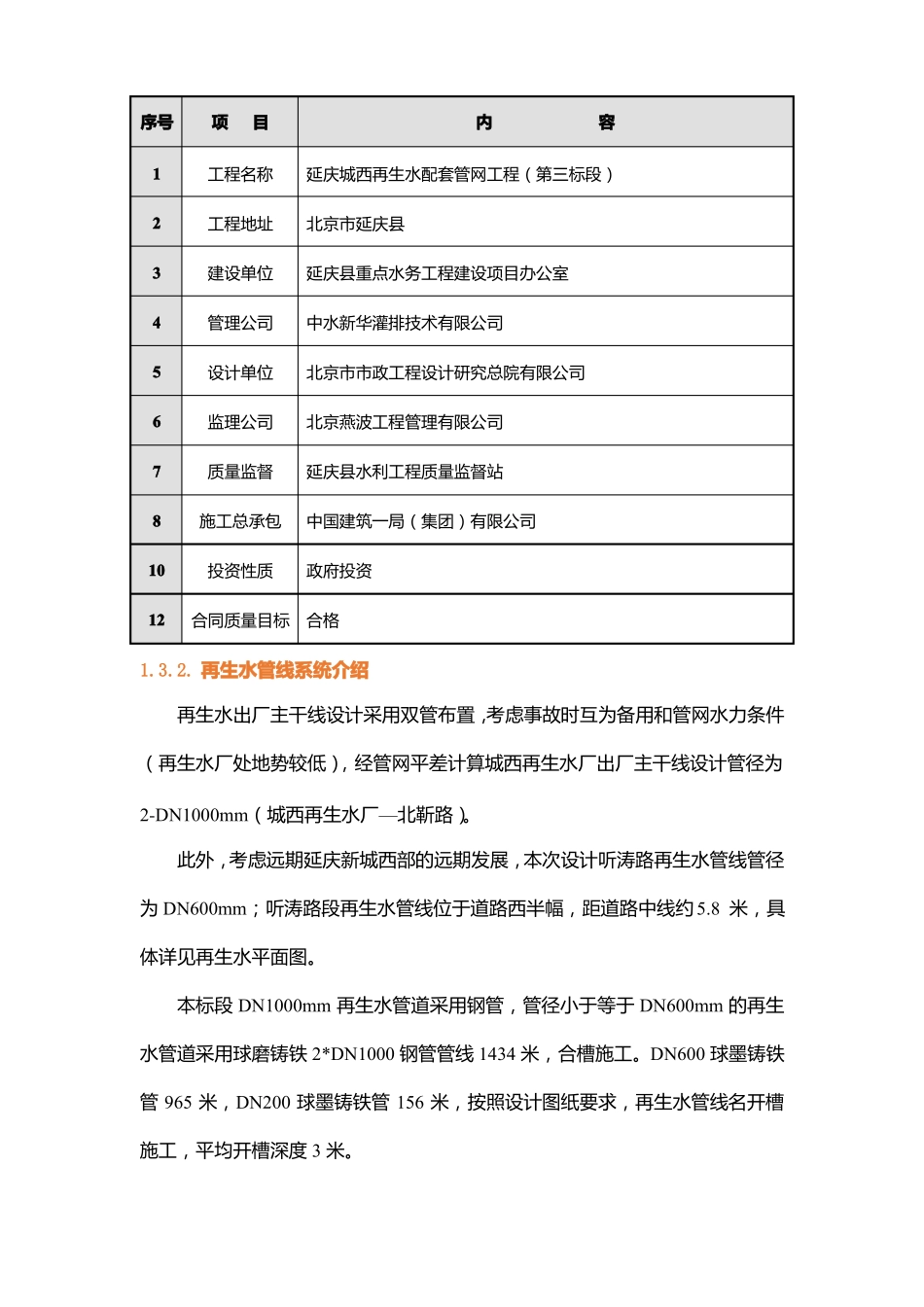

1、工程概况及编制依据1.1.编制依据1.由北京市市政工程设计研究总院有限公司设计的“延庆县城西再生水配套管网工程”设计图纸。2.中材地质工程勘查研究院有限公司于 2015 年 7 月份出具的岩土工程勘察报告;3.由中国建筑一局(集团)有限公司于 2015 年 12 月份编制并通过审核、审批的“延庆县城西再生水配套管网工程(第三标段)”施工组织设计。4.我国现行的法律、法规及规范性文件;1.2.编制原则1.严格执行国家基本建设程序,遵照招标文件要求和各项标准;2.明确各主要工程项目间的相互关系,科学地安排施工顺序,做到保证重点,统筹兼顾。尽可能采用流水施工方法组织施工,确保本项目有节奏、均衡、连续地进行;3.施工方案选择上重点突出技术措施的合理性、先进性、科学性、安全性、经济性;4.在满足施工需要的前提下,合理规划施工便道等临时设施,少占土地;1.3.工程概况1.3.1. 总体介绍序号123456781012项目工程名称工程地址建设单位管理公司设计单位监理公司质量监督施工总承包投资性质内容延庆城西再生水配套管网工程(第三标段)北京市延庆县延庆县重点水务工程建设项目办公室中水新华灌排技术有限公司北京市市政工程设计研究总院有限公司北京燕波工程管理有限公司延庆县水利工程质量监督站中国建筑一局(集团)有限公司政府投资合同质量目标合格1.3.2. 再生水管线系统介绍再生水出厂主干线设计采用双管布置,考虑事故时互为备用和管网水力条件(再生水厂处地势较低),经管网平差计算城西再生水厂出厂主干线设计管径为2-DN1000mm(城西再生水厂—北靳路)。此外,考虑远期延庆新城西部的远期发展,本次设计听涛路再生水管线管径为 DN600mm;听涛路段再生水管线位于道路西半幅,距道路中线约 5.8 米,具体详见再生水平面图。本标段 DN1000mm 再生水管道采用钢管,管径小于等于 DN600mm 的再生水管道采用球磨铸铁 2*DN1000 钢管管线 1434 米,合槽施工。DN600 球墨铸铁管 965 米,DN200 球墨铸铁管 156 米,按照设计图纸要求,再生水管线名开槽施工,平均开槽深度 3 米。1.3.3. 地上物情况再生水管线施工区内地上物多为树木、田地、临时房屋、线杆线塔,部分区段需要穿越现状道路项目区内场地地形平整、开阔,利于施工,可以较为容易地解决临设、材料堆放、加工场地等用地问题。交通便利,能够保证工程材料设备的运输。1.4.水文气象和工程地质二零一五年七月建设单位委托中材地质工程勘查研究院有限公司对...
