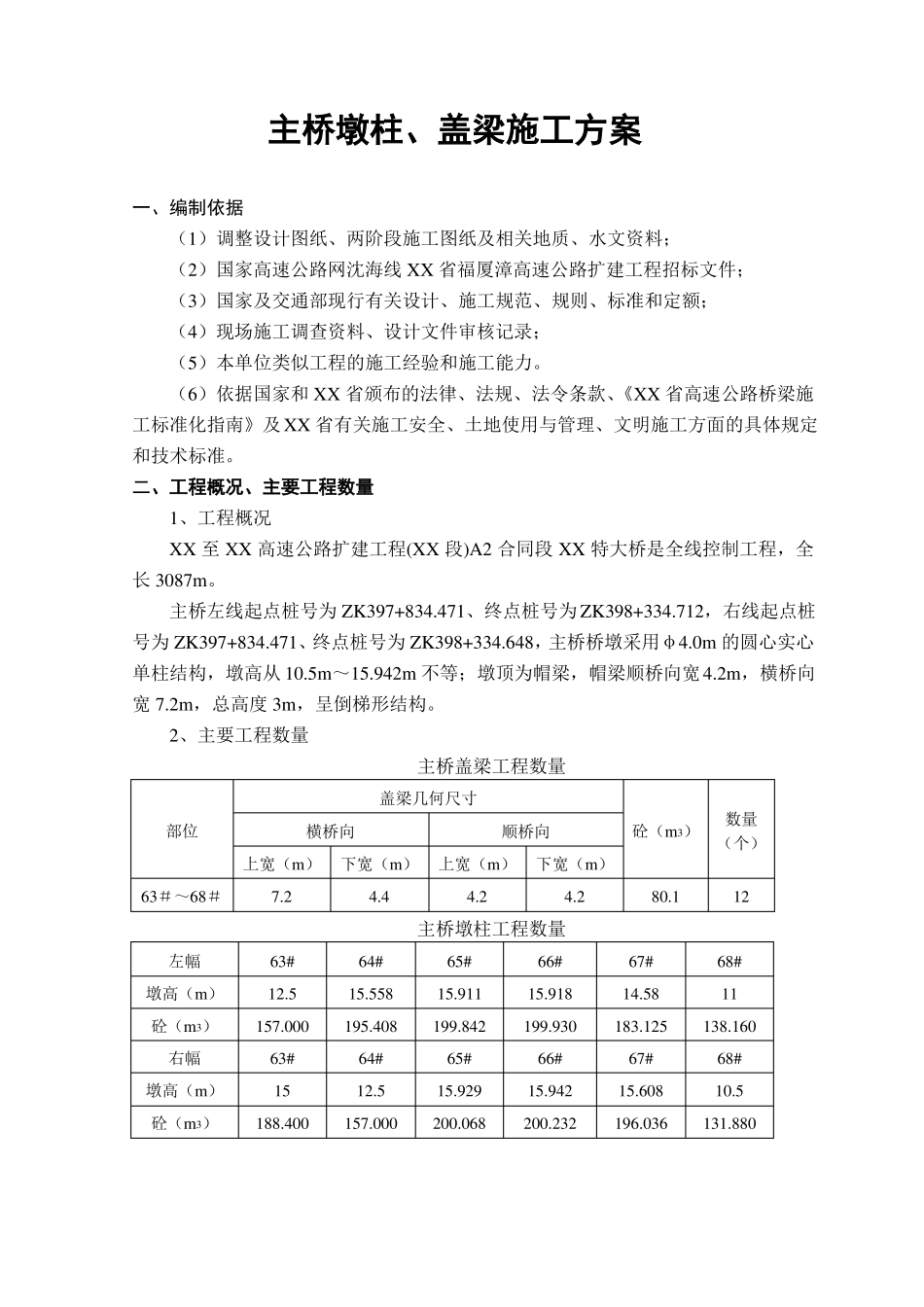

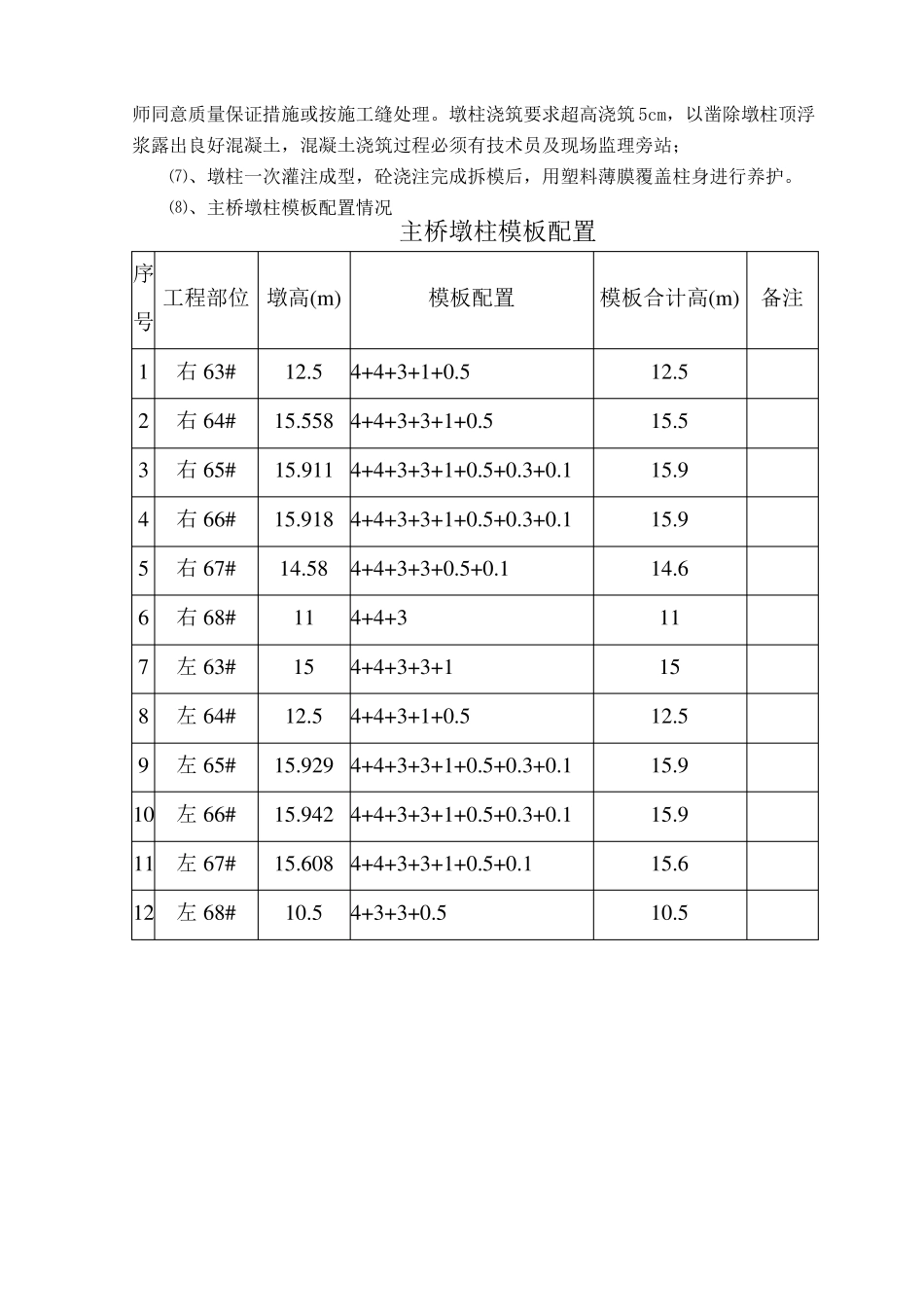

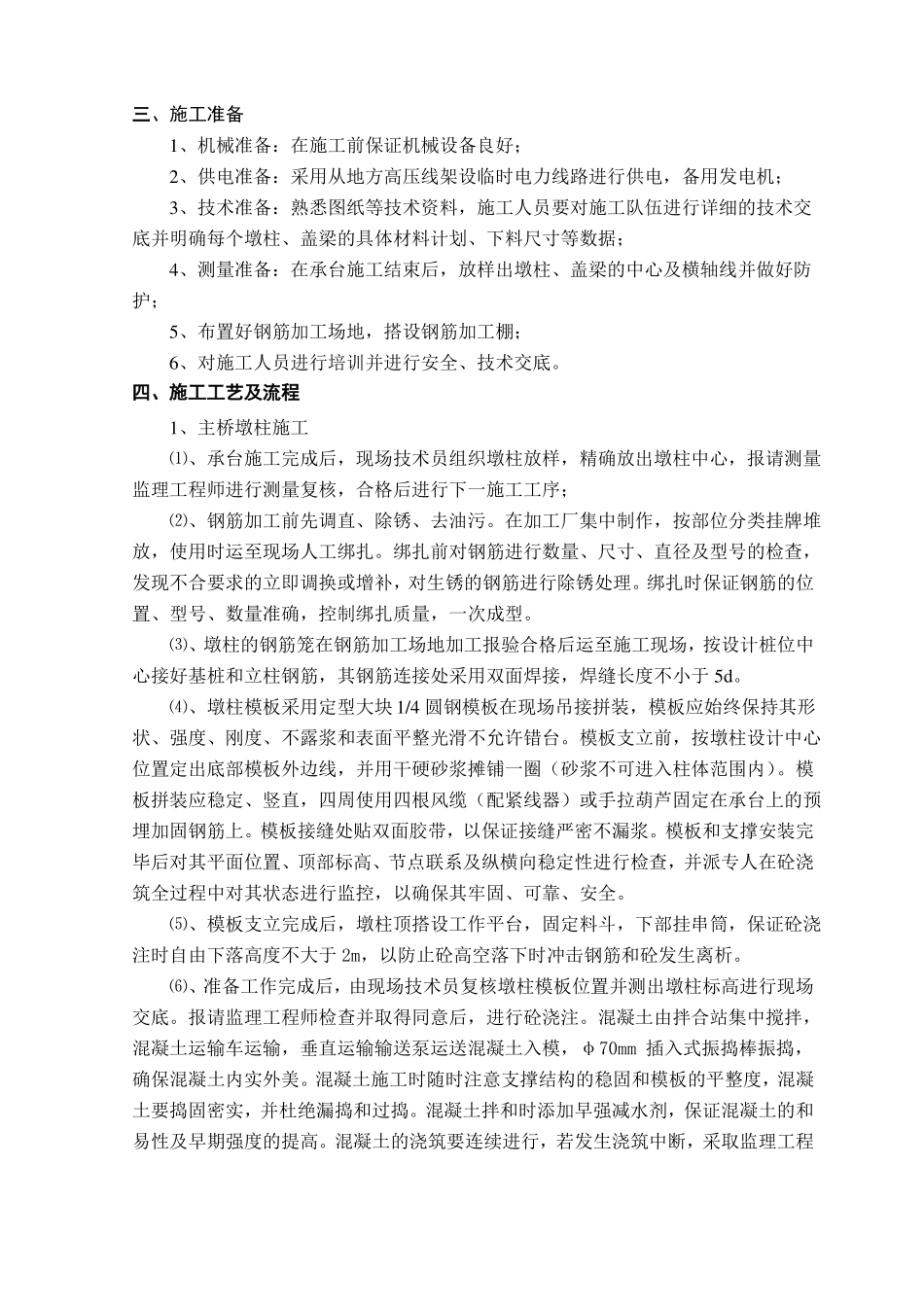

主桥墩柱、盖梁施工方案一、编制依据(1)调整设计图纸、两阶段施工图纸及相关地质、水文资料;(2)国家高速公路网沈海线 XX 省福厦漳高速公路扩建工程招标文件;(3)国家及交通部现行有关设计、施工规范、规则、标准和定额;(4)现场施工调查资料、设计文件审核记录;(5)本单位类似工程的施工经验和施工能力。(6)依据国家和 XX 省颁布的法律、法规、法令条款、《XX 省高速公路桥梁施工标准化指南》及XX 省有关施工安全、土地使用与管理、文明施工方面的具体规定和技术标准。二、工程概况、主要工程数量1、工程概况XX 至 XX 高速公路扩建工程(XX 段)A2 合同段 XX 特大桥是全线控制工程,全长 3087m。主桥左线起点桩号为 ZK397+834.471、终点桩号为 ZK398+334.712,右线起点桩号为 ZK397+834.471、终点桩号为 ZK398+334.648,主桥桥墩采用φ4.0m 的圆心实心单柱结构,墩高从 10.5m~15.942m 不等;墩顶为帽梁,帽梁顺桥向宽4.2m,横桥向宽 7.2m,总高度 3m,呈倒梯形结构。2、主要工程数量主桥盖梁工程数量盖梁几何尺寸部位横桥向顺桥向砼(m3)数量(个)12上宽(m)下宽(m)上宽(m)下宽(m)63#~68#7.24.44.24.280.1主桥墩柱工程数量左幅墩高(m)砼(m3)右幅墩高(m)砼(m3)63#12.5157.00063#15188.40064#15.558195.40864#12.5157.00065#15.911199.84265#15.929200.06866#15.918199.93066#15.942200.23267#14.58183.12567#15.608196.03668#11138.16068#10.5131.880三、施工准备1、机械准备:在施工前保证机械设备良好;2、供电准备:采用从地方高压线架设临时电力线路进行供电,备用发电机;3、技术准备:熟悉图纸等技术资料,施工人员要对施工队伍进行详细的技术交底并明确每个墩柱、盖梁的具体材料计划、下料尺寸等数据;4、测量准备:在承台施工结束后,放样出墩柱、盖梁的中心及横轴线并做好防护;5、布置好钢筋加工场地,搭设钢筋加工棚;6、对施工人员进行培训并进行安全、技术交底。四、施工工艺及流程1、主桥墩柱施工⑴、承台施工完成后,现场技术员组织墩柱放样,精确放出墩柱中心,报请测量监理工程师进行测量复核,合格后进行下一施工工序;⑵、钢筋加工前先调直、除锈、去油污。在加工厂集中制作,按部位分类挂牌堆放,使用时运至现场人工绑扎。绑扎前对钢筋进行数量、尺寸、直径及型号的检查,发现不合要求的立即调换或增补,对生锈的钢筋进行除锈处理。绑扎时保证钢筋的位置、型号、数量准...
