主要工种常规施工工艺1、钢筋工程:(1)钢筋的制作和运输:钢筋在施工现场加工,征求甲方和监理方的意义,从我司的物资采购合格供方名册,选择合格的钢材供应商
柱筋提前进场后按规格、型号、分类挂标识牌堆放整齐,再按规格、型号、批量抽样检验合格后,进行加工,加工好的钢筋边按规格,使用部位做标识
(2)钢筋的绑扎与安装:1)钢筋安装前备好必要种类和数量的用具(例如绑扎用的铁钩、撬棍、板子、绑扎架、绑扎用的铁丝、保护层的砂浆垫块等),了解施工条件(例如运料路线、现场堆料地点,混凝土垫层浇捣和平整状况,模板清扫和润滑状况以及坚固程度,与其它工种的配合条件等)
做好技术交底,并使每个工人都懂得安装规范
2)绑扎立柱、墙体钢筋,严禁沿骨架攀登上下,必须搭设工作台
柱筋必须设防倾覆的临时固定措施
3)柱、墙钢筋接头Ф16 以上使用电渣压力焊接头(但需经监理及设计同意),钢筋端部歪扭不直,必须用气焊切断或矫正,端部歪扭的钢筋不得焊接,接头上下同心,顶压力适当,约两分钟才卸夹具,发现不合格,则切除重新焊接
4)地下室墙及柱需预埋入底板的插筋,用∠30×3 角钢与板筋焊结定位,以保证插筋的位置及垂直度
5)墙的钢筋网的绑扎:四周两行钢筋交叉点应每点扎牢,中间部分每隔一根相互交点扎牢,双向主筋的钢筋,必须将全部钢筋相互交点扎牢,注意相邻绑扎点的铁线扣要成八字形绑扎(左右扣绑扎)
钢筋的弯钩要朝向砼内

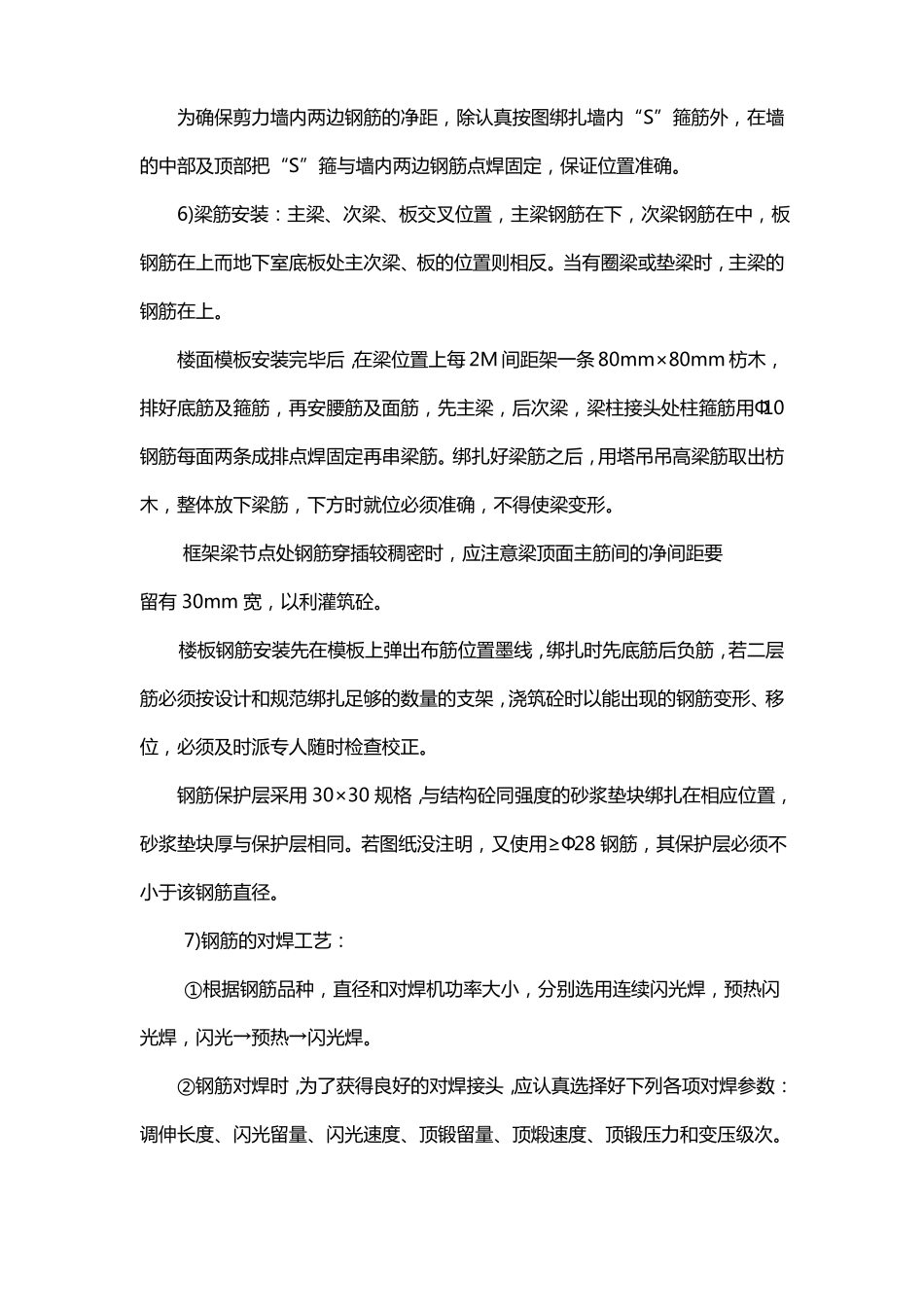

为确保剪力墙内两边钢筋的净距,除认真按图绑扎墙内“S”箍筋外,在墙的中部及顶部把“S”箍与墙内两边钢筋点焊固定,保证位置准确
6)梁筋安装:主梁、次梁、板交叉位置,主梁钢筋在下,次梁钢筋在中,板钢筋在上而地下室底板处主次梁、板的位置则相反
当有圈梁或垫梁时,主梁的钢筋在上
楼面模板安装完毕后,在梁位置上每 2M 间距架一条 80mm×80mm 枋木,排好底筋及箍筋,再安腰筋及面筋,先主梁,后次梁,梁柱接头
