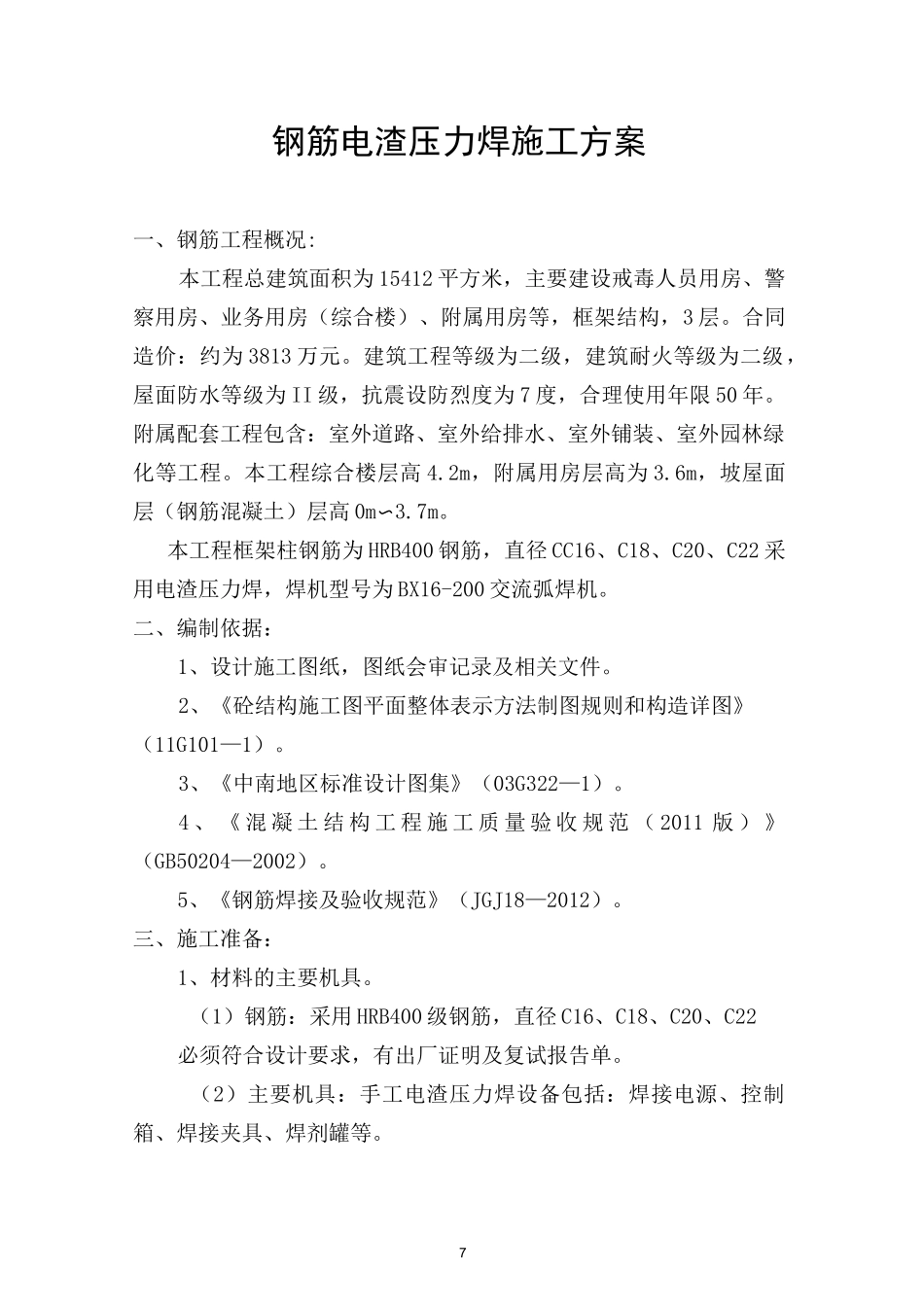

7钢筋电渣压力焊施工方案一、钢筋工程概况:本工程总建筑面积为 15412 平方米,主要建设戒毒人员用房、警察用房、业务用房(综合楼)、附属用房等,框架结构,3 层
合同造价:约为 3813 万元
建筑工程等级为二级,建筑耐火等级为二级,屋面防水等级为 II 级,抗震设防烈度为 7 度,合理使用年限 50 年
附属配套工程包含:室外道路、室外给排水、室外铺装、室外园林绿化等工程
本工程综合楼层高 4
2m,附属用房层高为 3
6m,坡屋面层(钢筋混凝土)层高 0m〜3
本工程框架柱钢筋为 HRB400 钢筋,直径 CC16、C18、C20、C22 采用电渣压力焊,焊机型号为 BX16-200 交流弧焊机
二、编制依据:1、设计施工图纸,图纸会审记录及相关文件
2、《砼结构施工图平面整体表示方法制图规则和构造详图》(11G101—1)
3、《中南地区标准设计图集》(03G322—1)
4 、 《 混 凝 土 结 构 工 程 施 工 质 量 验 收 规 范 ( 2011 版 ) 》(GB50204—2002)
5、《钢筋焊接及验收规范》(JGJ18—2012)
三、施工准备:1、材料的主要机具
(1)钢筋:采用 HRB400 级钢筋,直径 C16、C18、C20、C22必须符合设计要求,有出厂证明及复试报告单
(2)主要机具:手工电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等
7(3)作业条件:1)焊工必须持有有效的上岗证,并有多年焊接工作经验的工作人员
2)设备应符合要求
焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便
焊剂罐的直径与所焊钢筋直径适应,不致在焊接过程中烧坏
3)电源应符合要求,当电源电压下降大于 5%,则不宜进行焊接
4)作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器
