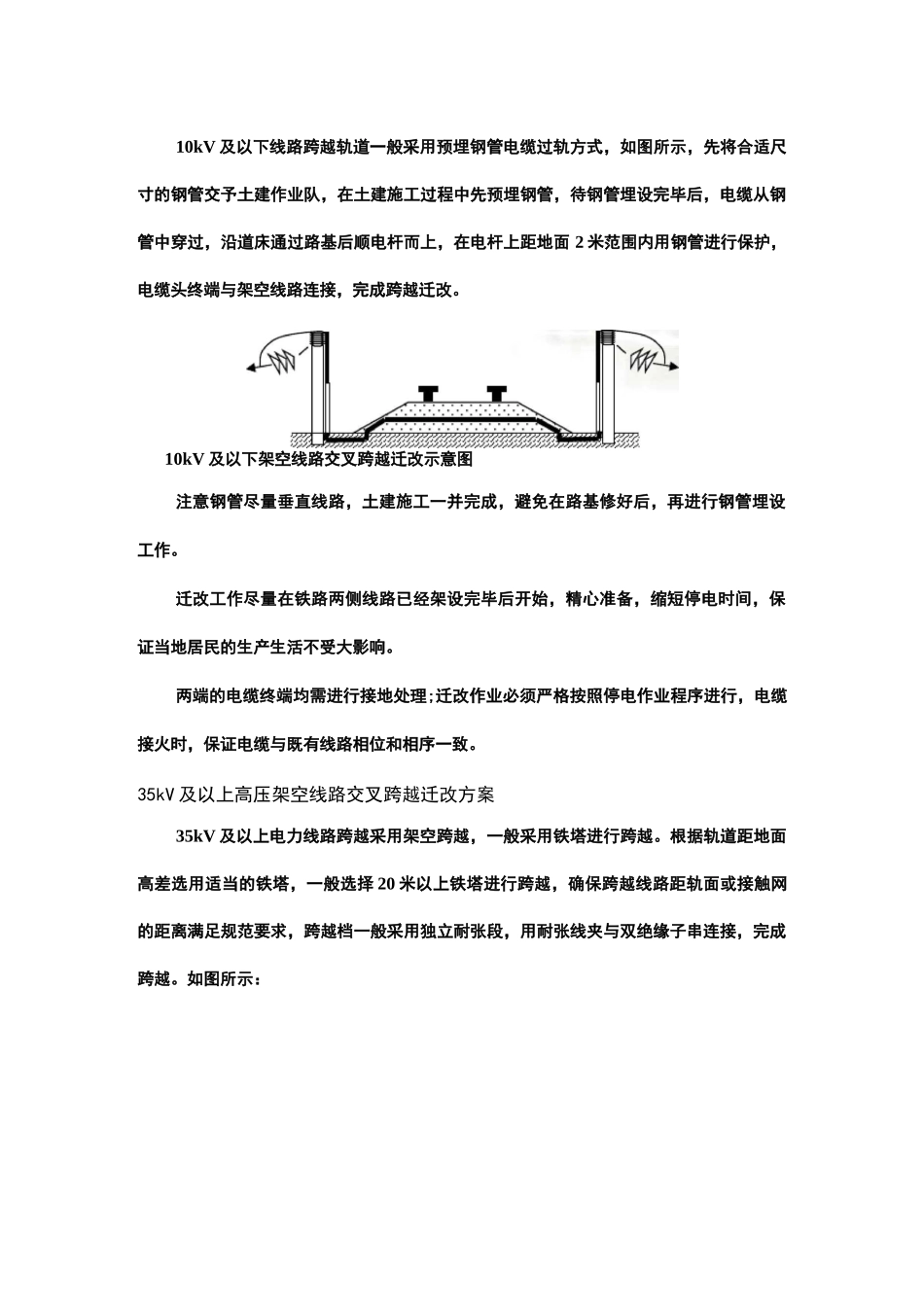

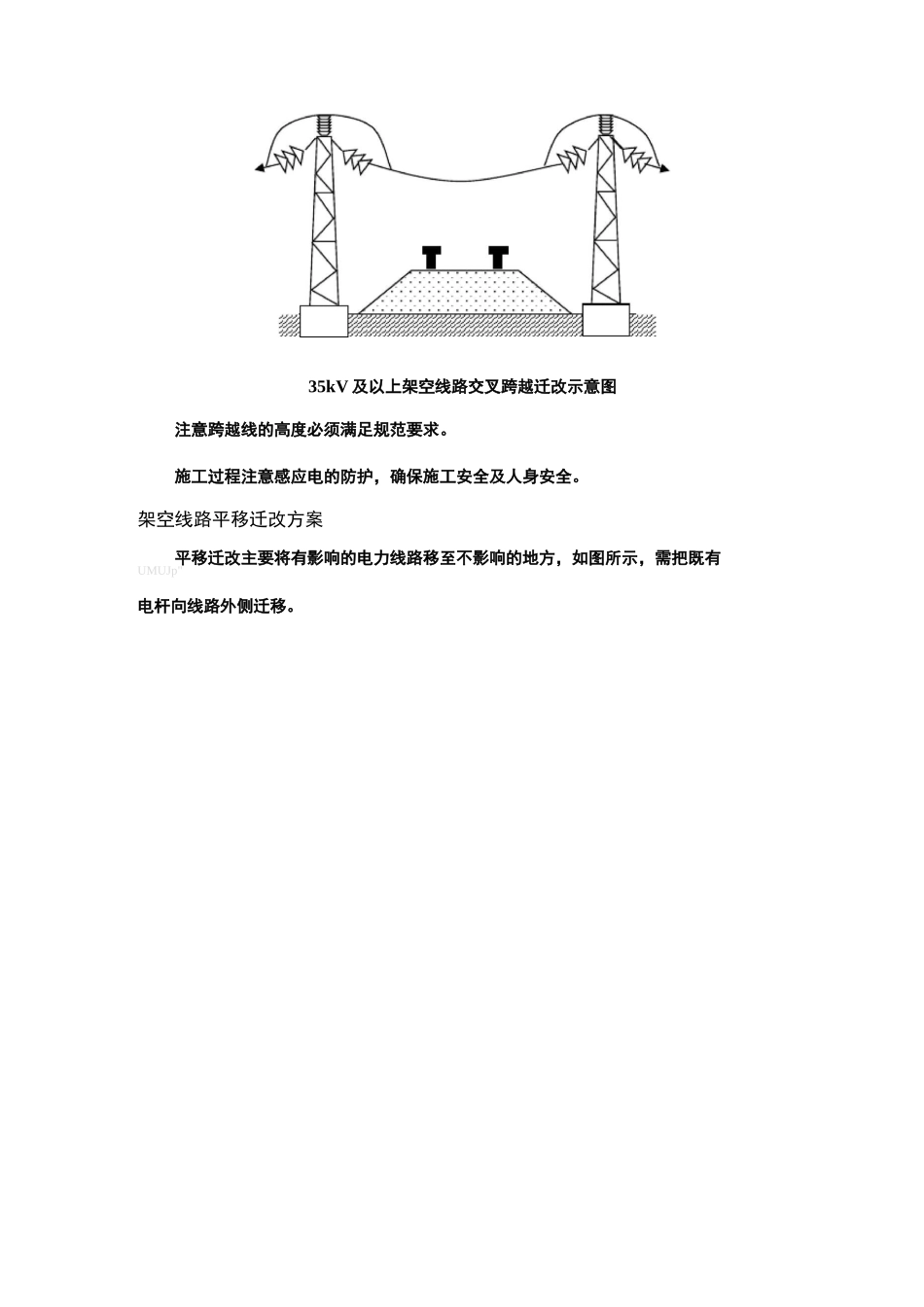

电力线路迁改电力线路迁改迁改施工方案针对不同的电力线路,采取不同的迁改处理方案:10kV 及以下电压等级线路交叉跨越新建铁路采用电缆穿管过轨方式处理。35kV 及以上电压等级线路交叉跨越新建铁路,均采用升高跨越方式,跨越杆一般采用自立型铁塔。如果既有杆塔形式或绝缘子形式不满足相关规范,原则上要加以改造,以满足规范要求。平行接近新建线路的电力线路迁移,原则上根据地形地貌采用架空线路,无径路条件时采用电缆。对于单个工点的迁改工作,制定迁改方案并得到产权单位的认可是最为关键的环节。一般来说,通过现场调查工作,互相协商,按照设计标准和迁改技术要求,可以制定出初步的迁改方案。但是,迁改方案要得到产权单位的认可,经常需要作大量的协调工作。这个阶段所需的时间也较长,需要与产权单位一起进行现场调查,反复协商取得一致意见,形成最终的迁改方案。10kV 及以下架空线路交叉跨越迁改方案10kV 及以下线路跨越轨道一般采用预埋钢管电缆过轨方式,如图所示,先将合适尺寸的钢管交予土建作业队,在土建施工过程中先预埋钢管,待钢管埋设完毕后,电缆从钢管中穿过,沿道床通过路基后顺电杆而上,在电杆上距地面 2 米范围内用钢管进行保护,电缆头终端与架空线路连接,完成跨越迁改。10kV 及以下架空线路交叉跨越迁改示意图注意钢管尽量垂直线路,土建施工一并完成,避免在路基修好后,再进行钢管埋设工作。迁改工作尽量在铁路两侧线路已经架设完毕后开始,精心准备,缩短停电时间,保证当地居民的生产生活不受大影响。两端的电缆终端均需进行接地处理;迁改作业必须严格按照停电作业程序进行,电缆接火时,保证电缆与既有线路相位和相序一致。35kV 及以上高压架空线路交叉跨越迁改方案35kV 及以上电力线路跨越采用架空跨越,一般采用铁塔进行跨越。根据轨道距地面高差选用适当的铁塔,一般选择 20 米以上铁塔进行跨越,确保跨越线路距轨面或接触网的距离满足规范要求,跨越档一般采用独立耐张段,用耐张线夹与双绝缘子串连接,完成跨越。如图所示:35kV 及以上架空线路交叉跨越迁改示意图注意跨越线的高度必须满足规范要求。施工过程注意感应电的防护,确保施工安全及人身安全。架空线路平移迁改方案平移迁改主要将有影响的电力线路移至不影响的地方,如图所示,需把既有UMUJp"电杆向线路外侧迁移。架空线路平移迁改示意图首先确定新立电杆线路走向,呆证新立电杆不再对其他施工产生影响,且尽量避免转角,电杆组...
