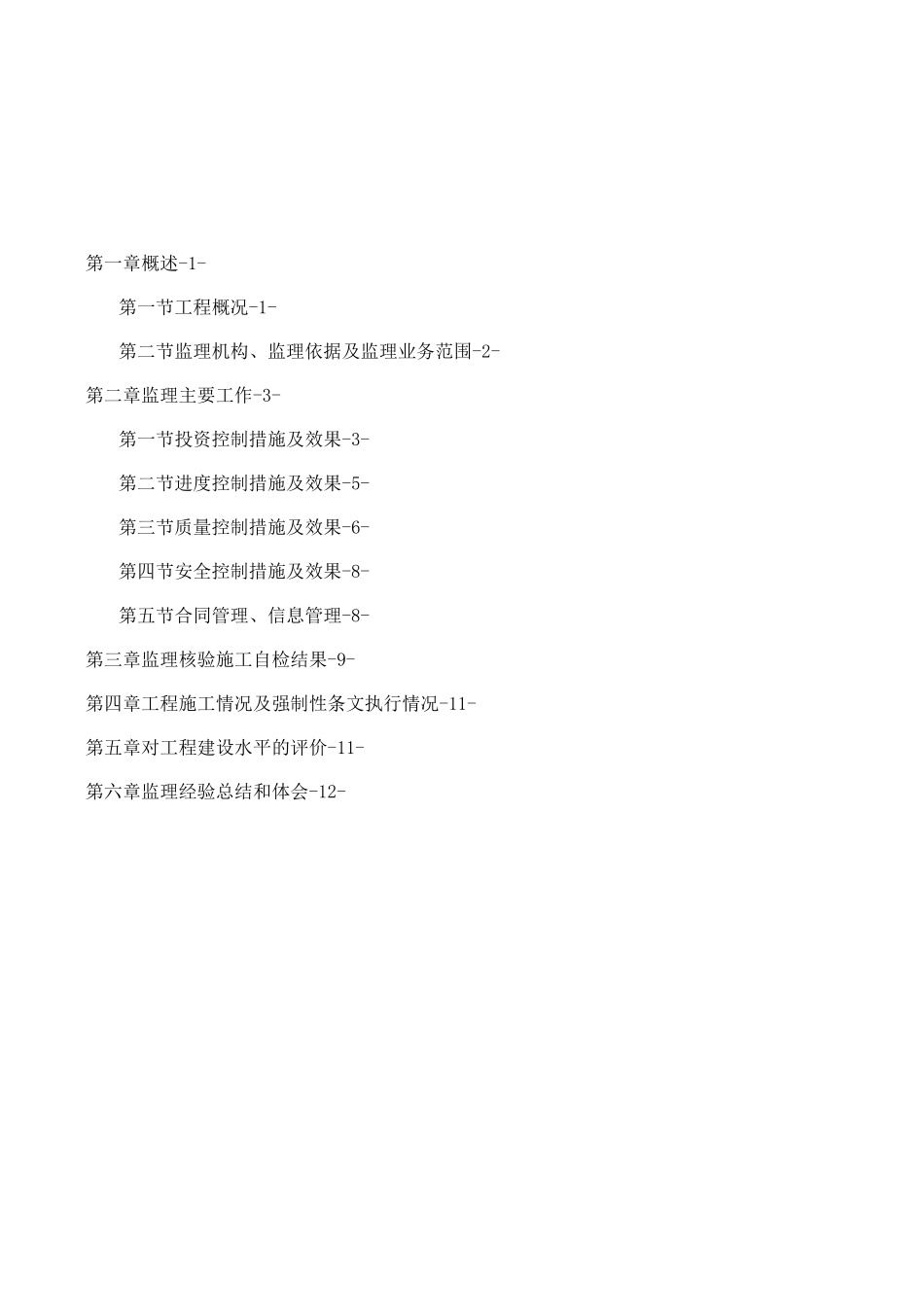

监理工作总结广州南华工程管理有限公司2016 年 5 月第一章概述-1-第一节工程概况-1-第二节监理机构、监理依据及监理业务范围-2-第二章监理主要工作-3-第一节投资控制措施及效果-3-第二节进度控制措施及效果-5-第三节质量控制措施及效果-6-第四节安全控制措施及效果-8-第五节合同管理、信息管理-8-第三章监理核验施工自检结果-9-第四章工程施工情况及强制性条文执行情况-11-第五章对工程建设水平的评价-11-第六章监理经验总结和体会-12--1-第一章概述第一节工程概况1.项目名称:中科院海洋研究所大科学工程航道疏浚项目;2.项目建筑地点:青岛港海西湾港区;3.工程内容:本项目位于青岛港海西湾港区,项目利用原薛家岛轮渡航道进行疏浚,航道长度 1724m,其中疏竣段长度 895m(包括南端连接港池长度 62m,航道方位角 43°40'20〃-223°4(K20";其余 833m,航道方位角 12°13'15〃-192
13'15〃);非疏竣段长度 829m,航道方位角 12

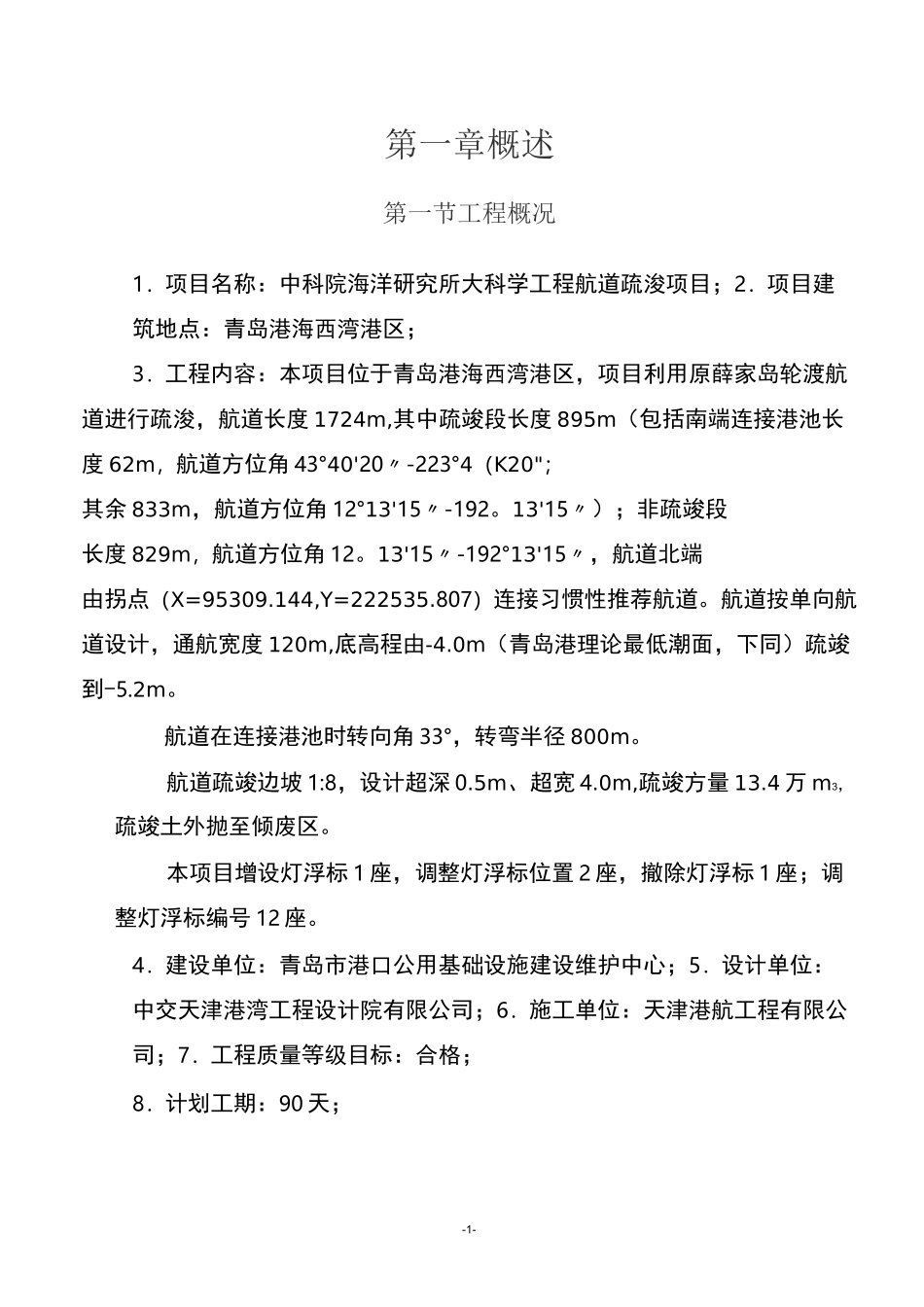

13'15〃-192°13'15〃,航道北端由拐点(X=95309
144,Y=222535
807)连接习惯性推荐航道
航道按单向航道设计,通航宽度 120m,底高程由-4
0m(青岛港理论最低潮面,下同)疏竣到-5
航道在连接港池时转向角 33°,转弯半径 800m
航道疏竣边坡 1:8,设计超深 0
5m、超宽 4
0m,疏竣方量 13
4 万 m3,疏竣土外抛至倾废区
本项目增设灯浮标 1 座,调整灯浮标位置 2 座,撤除灯浮标 1 座;调整灯浮标编号 12 座
