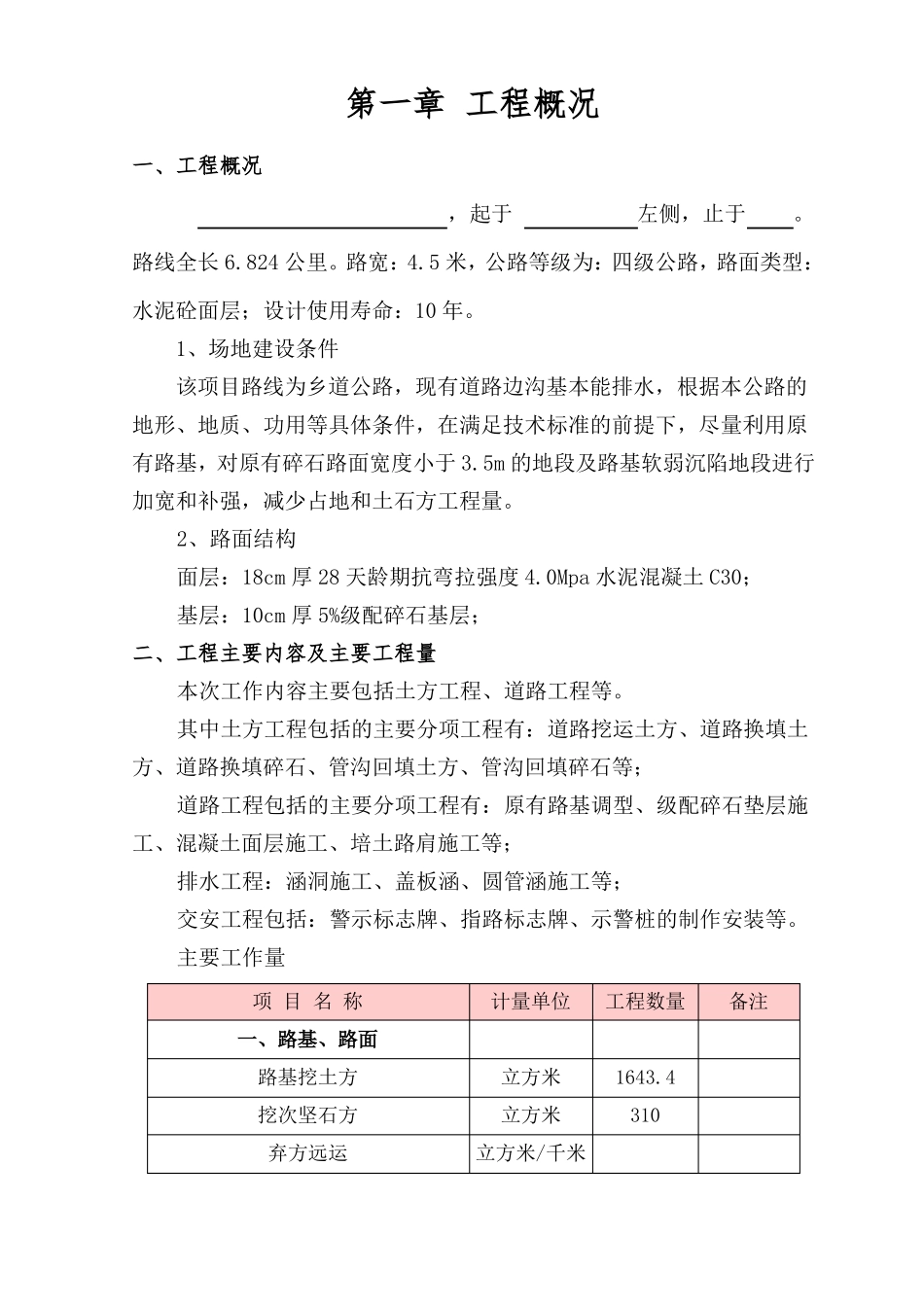

第一章 工程概况一、工程概况,起于左侧,止于。路线全长 6.824 公里。路宽:4.5 米,公路等级为:四级公路,路面类型:水泥砼面层;设计使用寿命:10 年。1、场地建设条件该项目路线为乡道公路,现有道路边沟基本能排水,根据本公路的地形、地质、功用等具体条件,在满足技术标准的前提下,尽量利用原有路基,对原有碎石路面宽度小于 3.5m 的地段及路基软弱沉陷地段进行加宽和补强,减少占地和土石方工程量。2、路面结构面层:18cm 厚 28 天龄期抗弯拉强度 4.0Mpa 水泥混凝土 C30;基层:10cm 厚 5%级配碎石基层;二、工程主要内容及主要工程量本次工作内容主要包括土方工程、道路工程等。其中土方工程包括的主要分项工程有:道路挖运土方、道路换填土方、道路换填碎石、管沟回填土方、管沟回填碎石等;道路工程包括的主要分项工程有:原有路基调型、级配碎石垫层施工、混凝土面层施工、培土路肩施工等;排水工程:涵洞施工、盖板涵、圆管涵施工等;交安工程包括:警示标志牌、指路标志牌、示警桩的制作安装等。主要工作量项 目 名 称一、路基、路面路基挖土方挖次坚石方弃方远运计量单位工程数量备注立方米立方米立方米/千米1643.4310M7.5 浆砌块石挡土墙C20 片石混凝土挡土墙土路肩5%级配碎石基层水泥砼面层钢筋(?28)立方米立方米平方米平方米立方米kg1067.3256532803.25572.441638三、工程重、难点分析及对策1、如何确保工程质量达到业主的质量标准,是本工程施工重点本工程业主要求工程质量为合格工程。为确保质量目标的实现,首先,制定切实可行的质量保证措施,确保分项工程、分部工程、单位工程优良率达到规范要求;成立专门的质量验评小组,对工程质量进行管理和监控,并落实三级验收制度进行质量验收,即按照施工班组→施工项目部→公司质量部门的验收程序进行验收;最后,实行奖罚制度。2、主要对策措施1:针对本工程施工条件,采取切实可行的科学管理办法,制定严格的施工操作规程,根据现场的实际情况狠抓落实,确保施工安全,确保工程进展顺利。2:由于地形条件所限,必须特别注意安全生产和日常行车安全,对重大危险源必须作重点明示、防范。同时设置施工防护网,确保施工运行期内人员和设备的安全。3:拟定医疗应急预案,并及早与当地政府和有关部门建立协作关系,对于突发急病的人员,如果现场无必需的医疗条件,除安排救护车及时转送地方医院外,在紧急情况下,拟向地方政府求助。4:根据本工程施工安排,...
