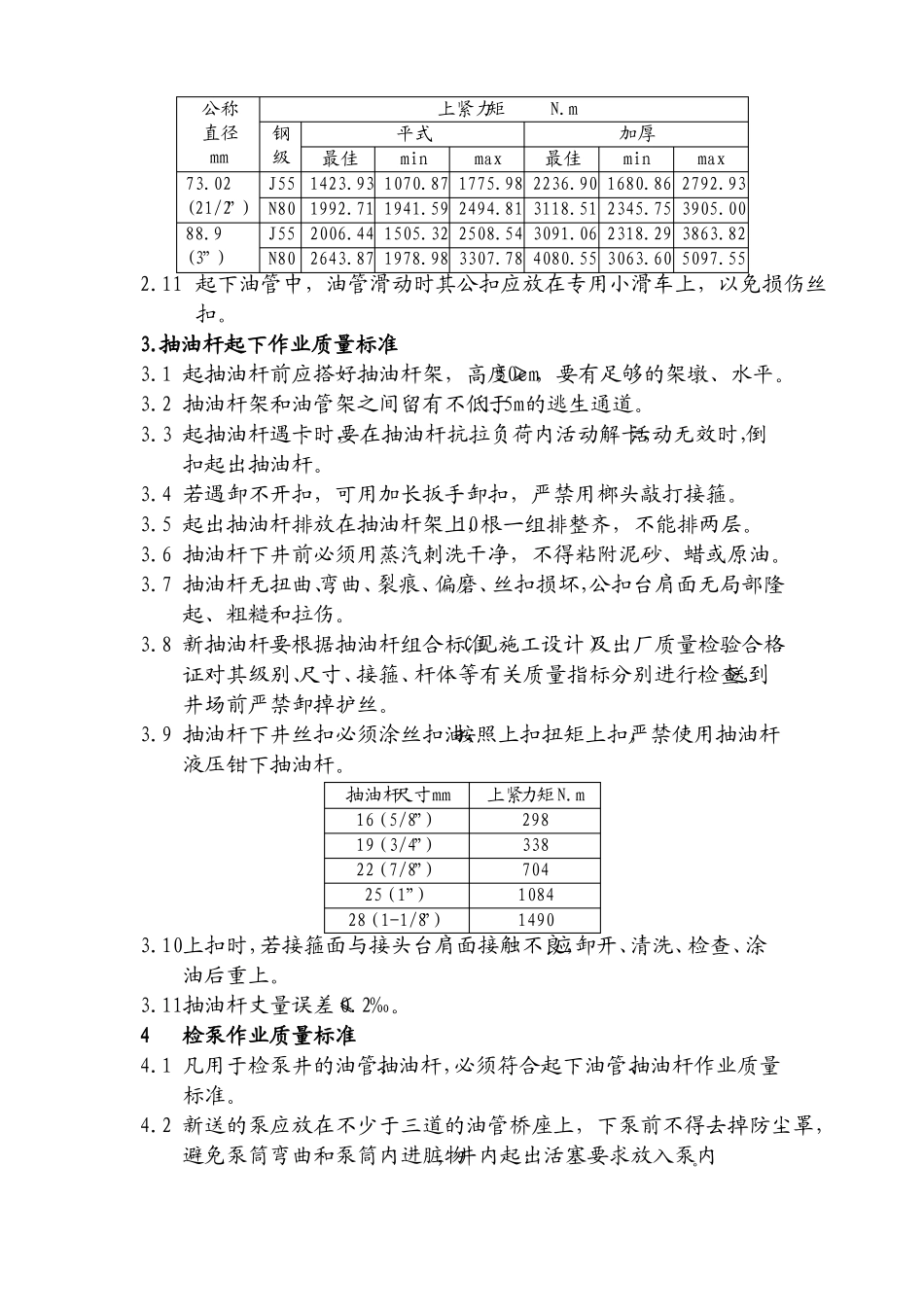

井下作业施工工序质量标准汇编1井架安装质量标准1
1 井架各部配件齐全完好1
2 井架各部无变形、锈蚀、破损,凡被损伤的井架不准用于重负荷拔钻
3 天车轮、轴、井架大腿支绞应转动灵活,配件齐全
4 井架安装标准1
1井架基础规范:见〈“井下作业技术操作规程”附图Ⅰ和Ⅱ〉
2井架基础予制标准1
1井架基础必须用水泥、砂、石及钢筋予制
2予制基础的水泥浆成份比例为:水泥:砂:碎石=1:3:51
3候凝时间:168h1
3井架基础安装标准1
1安装井架基础的地基,必须清除地表松土、泥浆、杂物,并予平整
安放活基础时,必须并列牢固,与地表接触面要平稳可靠,其水平误差≤2mm
2地表松软而井深超过2500m,或大钩负荷超过50t者,应打死基础,其水平误差≤2mm
3井架安装标准:见〈“井下作业技术操作规程”附图Ⅰ和Ⅱ〉
4井架地锚及安装标准1
1地锚尺寸:1
2予制地锚的水泥浆成份比例为:水泥:砂::碎石=1:3:51
3地锚予制成形后,候凝168h
4地锚坑尺寸:深1
8m,上长1
0m,下长1
5地锚坑位置:见〈“井下作业技术操作规程”附图Ⅰ和Ⅱ〉
6用7/8″钢丝绳将地锚绑牢,并用三个绳卡将绳头卡死,绳卡距离不少于150-200mm
地锚绳长不少于8m,并用沥青防腐处理
7将地锚放入地锚坑后,应冲填石块,并以土掩埋压实,必要时应注水泥砂浆固定
5井架安装标准1
1井架立起后,天车与井口中心最大偏差≤8—10mm
井架支绞至井口的距离必须符合“井下作业技术操作规程”附图Ⅰ和Ⅱ的要求
2井架绷绳规格标准:使用5/8″钢丝绳
