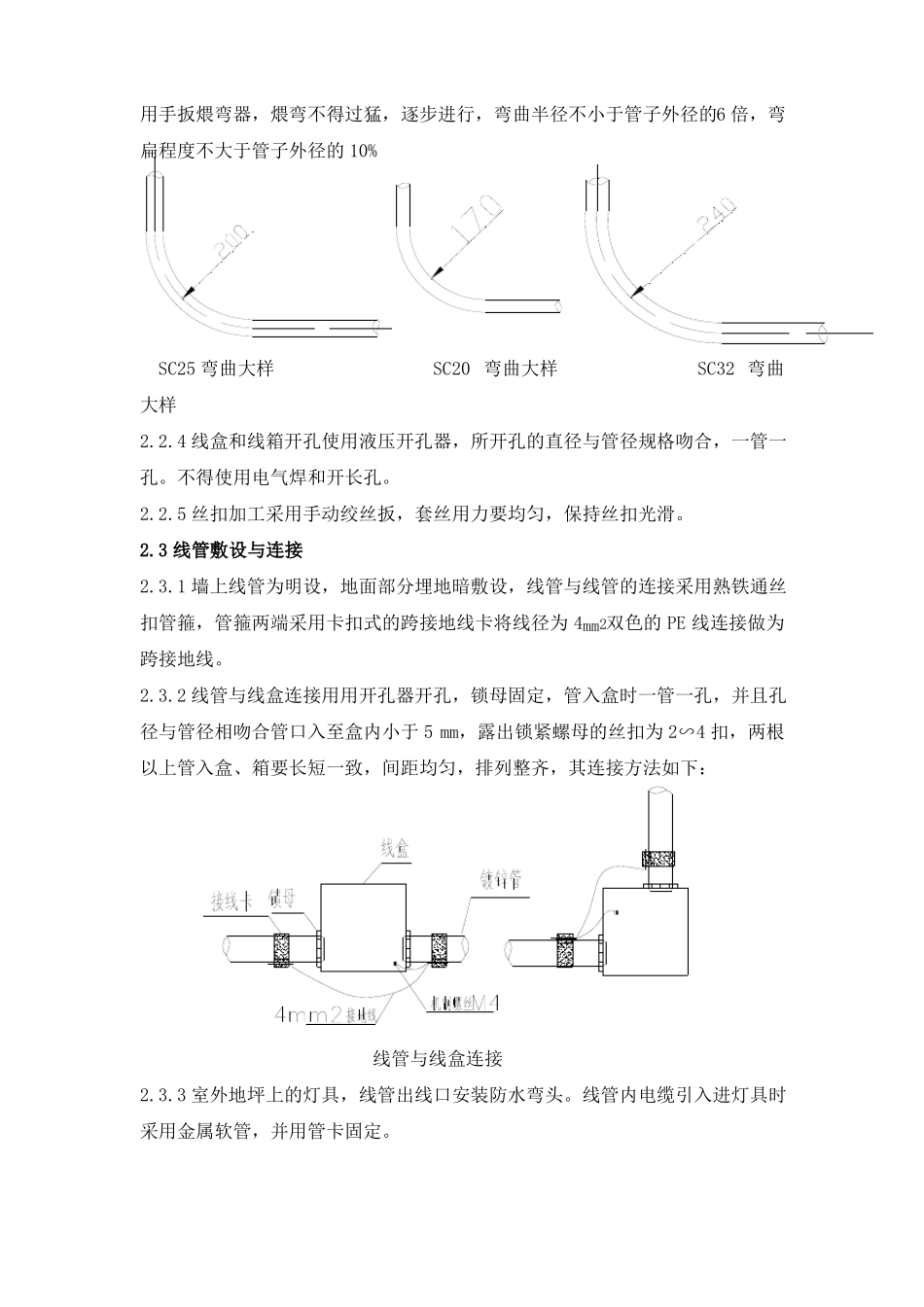

亮化工程主要施工方法及技术措施1.电缆沟土方1.1 电缆沟开挖电缆沟开挖采用人工开挖。沟槽开挖上口为 400mm,深度为 700mm,沟槽挖好后及时埋管,待监理工程师验收合格后及时回填,避免影响建委和法院办公环境。挖大门口时先挖出马路宽的 1/2,待管路敷设完回填后在施工剩余的 1/2,保障大门口道路畅通。1.2 土方回填土方回填前将填土部位的垃圾及杂物等清理干净,回填土分层铺摊,每层铺土厚度控制在 180 mm 内,采用人工夯实,每层夯三遍,一夯压半夯,夯夯相连,行行相连,纵横交叉,并加强对边缘部位的夯实。2 、 线管安装钢管明装工艺流程为:测定线盒位置→预制加工弯管及支吊架→盒箱固定→管路连接→变形缝处理→跨接地线连接2.1 材料使用2.1.1 管材采用热镀锌钢管,钢管的壁厚均匀,无裂缝、棱刺和凹扁现象。镀锌管外表完整无损现象,所有钢管应有产品合格证,并有供应商加盖的红章。2.1.2 线管连接采用镀锌熟铁通丝管箍,管箍应无偏扣和乱扣现象。2.1.3 往灯具位置甩口的线盒采用 86×50mm 明装钢制镀铝线盒,管路超过 30m时采用钢制接线盒。2.1.4 护口采用白色塑料护口,护口要完整无损。2.2 安装前预制2.2.1 线管安装前,根据图纸及实际现场情况,画出各段管路和线盒的位置,在实际墙面上作好标记,按标记分段量出实际安装的准确尺寸,记录在草图上,然后按草图预制加工。2.2.2 管子切断采用手工钢锯,将管子固定在压力案上的压力钳内卡牢固,量准尺寸画好记号,双手推拉钢锯,用力均匀,锯口到底,不准折断,锯断的管口不得歪斜,锯完后用圆挫把管口内壁的棱角挫去。2.2.3 SC32 和 SC25 的线管煨弯采用手动液压煨弯器冷煨弯,SC20 镀锌线管采用手扳煨弯器,煨弯不得过猛,逐步进行,弯曲半径不小于管子外径的6 倍,弯扁程度不大于管子外径的 10% SC25 弯曲大样 SC20 弯曲大样 SC32 弯曲大样2.2.4 线盒和线箱开孔使用液压开孔器,所开孔的直径与管径规格吻合,一管一孔。不得使用电气焊和开长孔。2.2.5 丝扣加工采用手动绞丝扳,套丝用力要均匀,保持丝扣光滑。2.3 线管敷设与连接2.3.1 墙上线管为明设,地面部分埋地暗敷设,线管与线管的连接采用熟铁通丝扣管箍,管箍两端采用卡扣式的跨接地线卡将线径为 4mm2双色的 PE 线连接做为跨接地线。2.3.2 线管与线盒连接用用开孔器开孔,锁母固定,管入盒时一管一孔,并且孔径与管径相吻合管口入至盒内小于 5 mm,露出锁紧螺母的丝扣为 2∽4...
