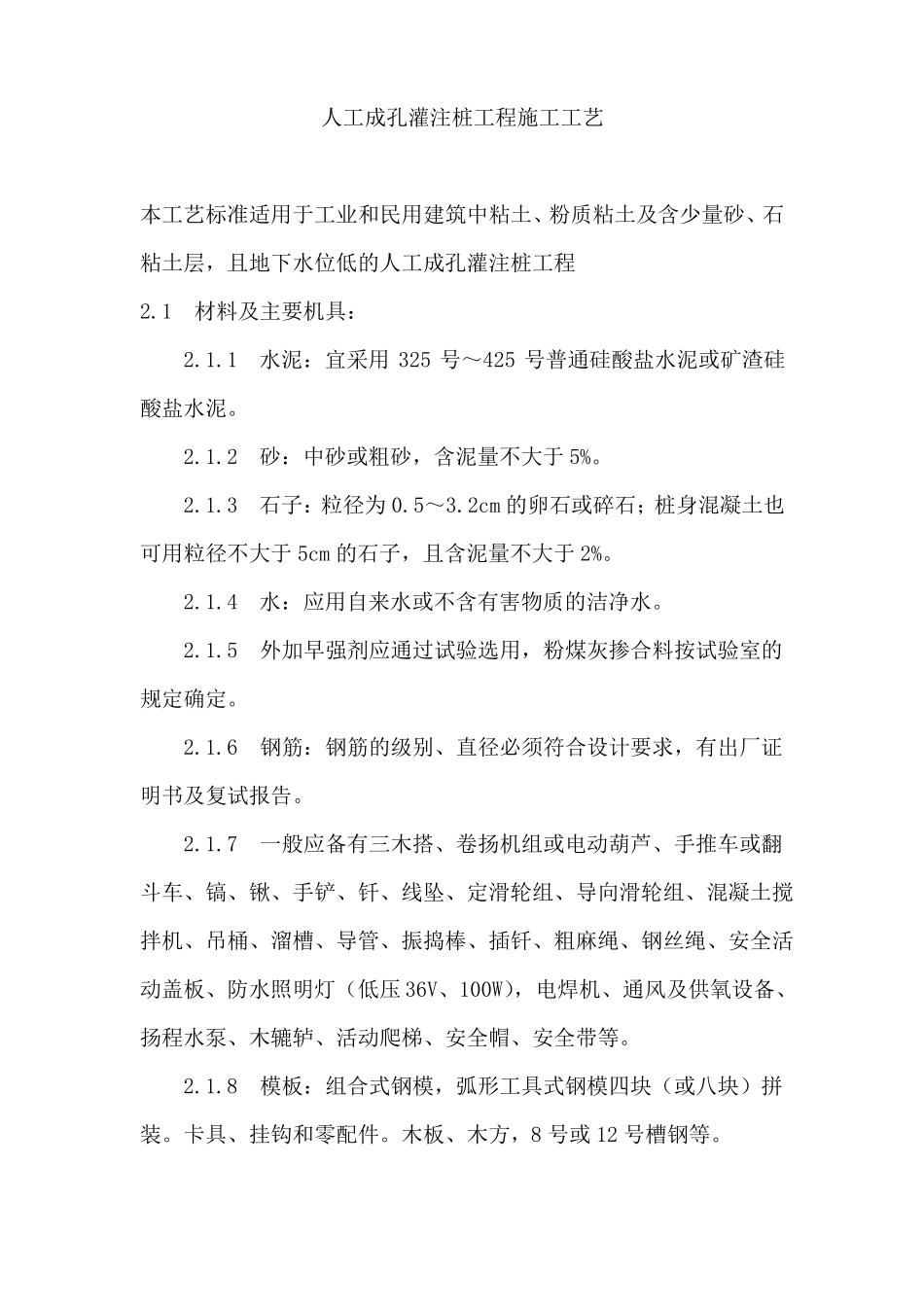

人工成孔灌注桩工程施工工艺本工艺标准适用于工业和民用建筑中粘土、粉质粘土及含少量砂、石粘土层,且地下水位低的人工成孔灌注桩工程2
1材料及主要机具: 2
1水泥:宜采用 325 号~425 号普通硅酸盐水泥或矿渣硅酸盐水泥
2砂:中砂或粗砂,含泥量不大于 5%
3石子:粒径为 0
2cm 的卵石或碎石;桩身混凝土也可用粒径不大于 5cm 的石子,且含泥量不大于 2%
4水:应用自来水或不含有害物质的洁净水
5外加早强剂应通过试验选用,粉煤灰掺合料按试验室的规定确定
6钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告
7一般应备有三木搭、卷扬机组或电动葫芦、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导管、振捣棒、插钎、粗麻绳、钢丝绳、安全活动盖板、防水照明灯(低压 36V、100W),电焊机、通风及供氧设备、扬程水泵、木辘轳、活动爬梯、安全帽、安全带等
8模板:组合式钢模,弧形工具式钢模四块(或八块)拼装
卡具、挂钩和零配件
木板、木方,8 号或 12 号槽钢等

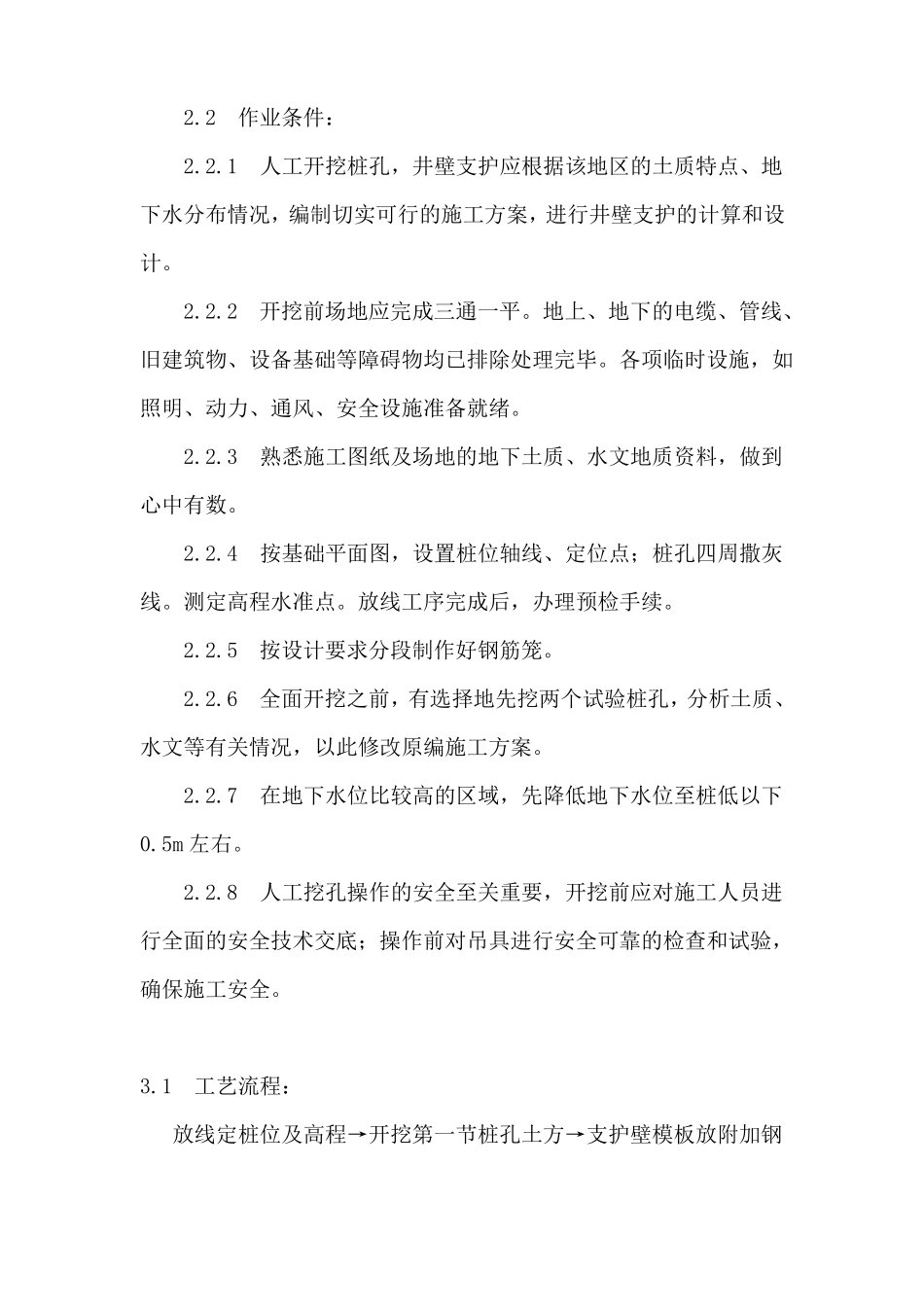

2作业条件: 2
1人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计
2开挖前场地应完成三通一平
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕
各项临时设施,如照明、动力、通风、安全设施准备就绪
3熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数
4按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线
测定高程水准点
放线工序完成后,办理预检手续
5按设计要求分段制作好钢筋笼
6全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水
