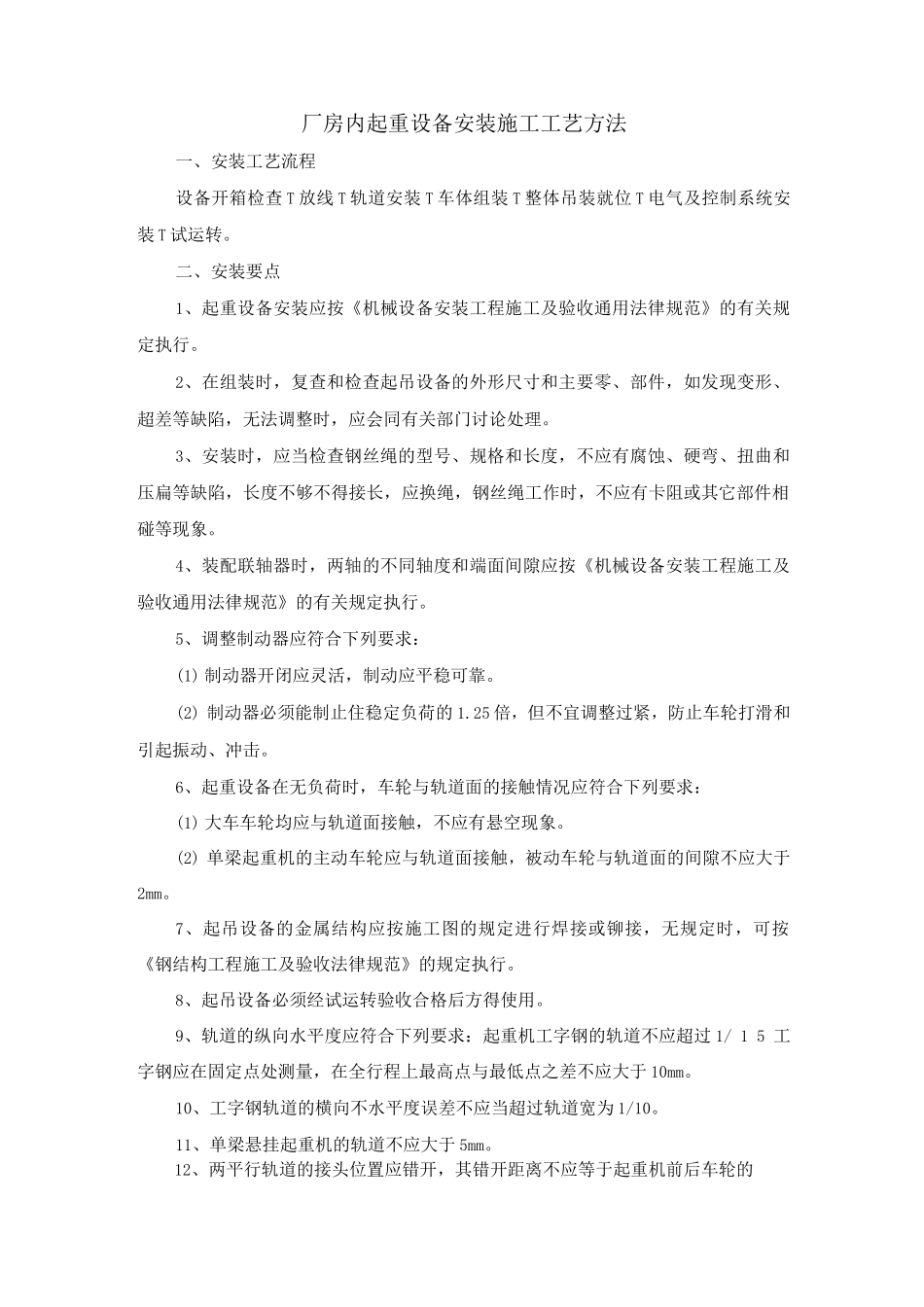

厂房内起重设备安装施工工艺方法一、安装工艺流程设备开箱检查 T 放线 T 轨道安装 T 车体组装 T 整体吊装就位 T 电气及控制系统安装 T 试运转
二、安装要点1、起重设备安装应按《机械设备安装工程施工及验收通用法律规范》的有关规定执行
2、在组装时,复查和检查起吊设备的外形尺寸和主要零、部件,如发现变形、超差等缺陷,无法调整时,应会同有关部门讨论处理
3、安装时,应当检查钢丝绳的型号、规格和长度,不应有腐蚀、硬弯、扭曲和压扁等缺陷,长度不够不得接长,应换绳,钢丝绳工作时,不应有卡阻或其它部件相碰等现象
4、装配联轴器时,两轴的不同轴度和端面间隙应按《机械设备安装工程施工及验收通用法律规范》的有关规定执行
5、调整制动器应符合下列要求:(1) 制动器开闭应灵活,制动应平稳可靠
(2) 制动器必须能制止住稳定负荷的 1
25 倍,但不宜调整过紧,防止车轮打滑和引起振动、冲击
6、起重设备在无负荷时,车轮与轨道面的接触情况应符合下列要求:(1) 大车车轮均应与轨道面接触,不应有悬空现象
(2) 单梁起重机的主动车轮应与轨道面接触,被动车轮与轨道面的间隙不应大于2mm
7、起吊设备的金属结构应按施工图的规定进行焊接或铆接,无规定时,可按《钢结构工程施工及验收法律规范》的规定执行
8、起吊设备必须经试运转验收合格后方得使用
9、轨道的纵向水平度应符合下列要求:起重机工字钢的轨道不应超过 1/ 1 5 工字钢应在固定点处测量,在全行程上最高点与最低点之差不应大于 10mm
10、工字钢轨道的横向不水平度误差不应当超过轨道宽为 1/10
11、单梁悬挂起重机的轨道不应大于 5mm
12、两平行轨道的接头位置应错开,其错开距离不应等于起重机前后车轮的轮距

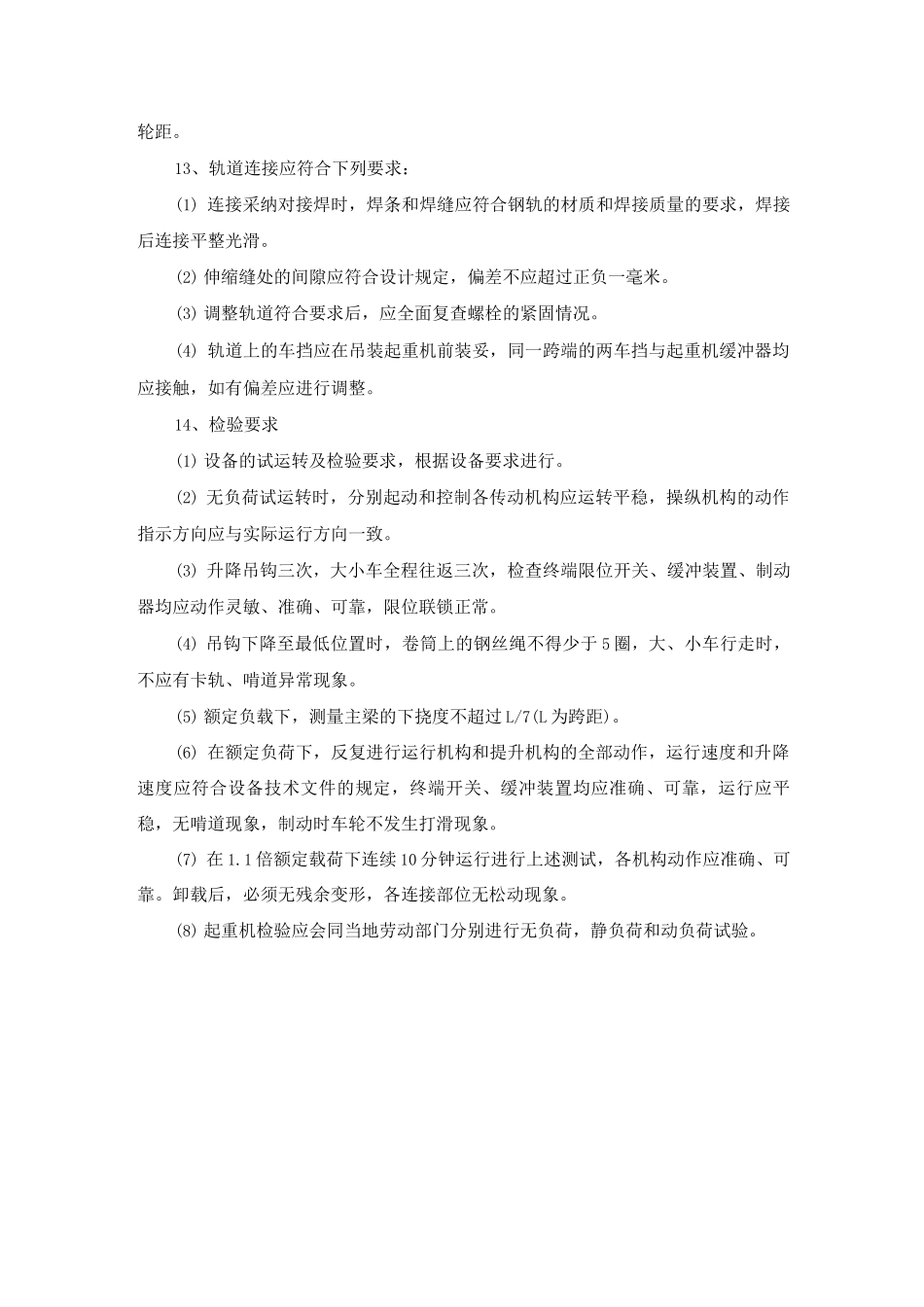

13、轨道连接应符合下列要求:(1) 连接采纳对接焊时,焊条和焊缝应符合钢轨的材质和焊接质量的要求,焊接后连接平整光滑
