XXX 厂房拆除施工方案1

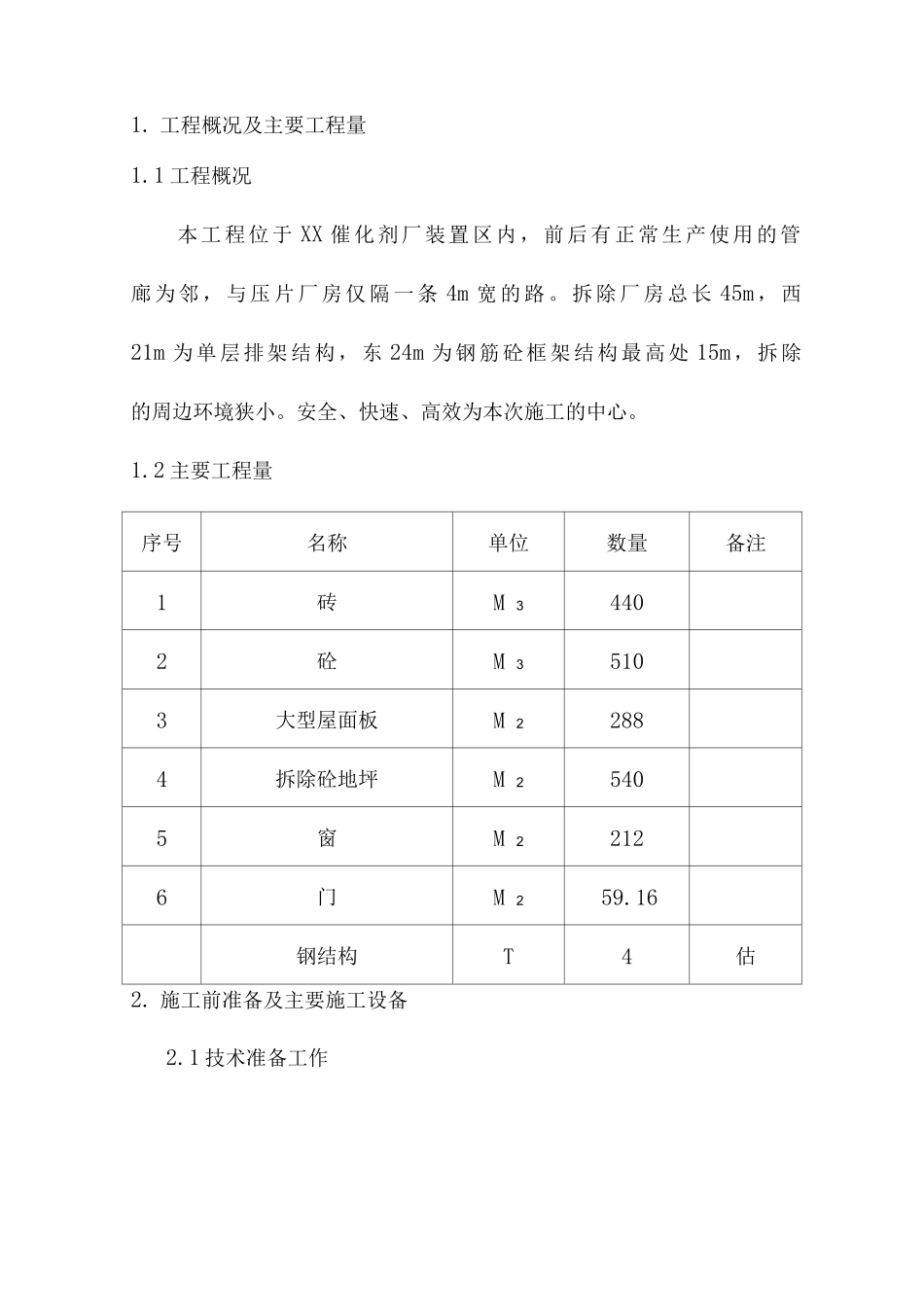

工程概况及主要工程量1
1 工程概况本工程位于 XX 催化剂厂装置区内,前后有正常生产使用的管廊 为 邻 , 与 压 片 厂 房 仅 隔 一 条 4m 宽 的 路
拆 除 厂 房 总 长 45m , 西21m 为单层排架结构,东 24m 为钢筋砼框架结构最高处 15m,拆除的周边环境狭小
安全、快速、高效为本次施工的中心
2 主要工程量序号名称单位数量备注1砖M 34402砼M 35103大型屋面板M 22884拆除砼地坪M 25405窗M 22126门M 259
16钢结构T4估2
施工前准备及主要施工设备2

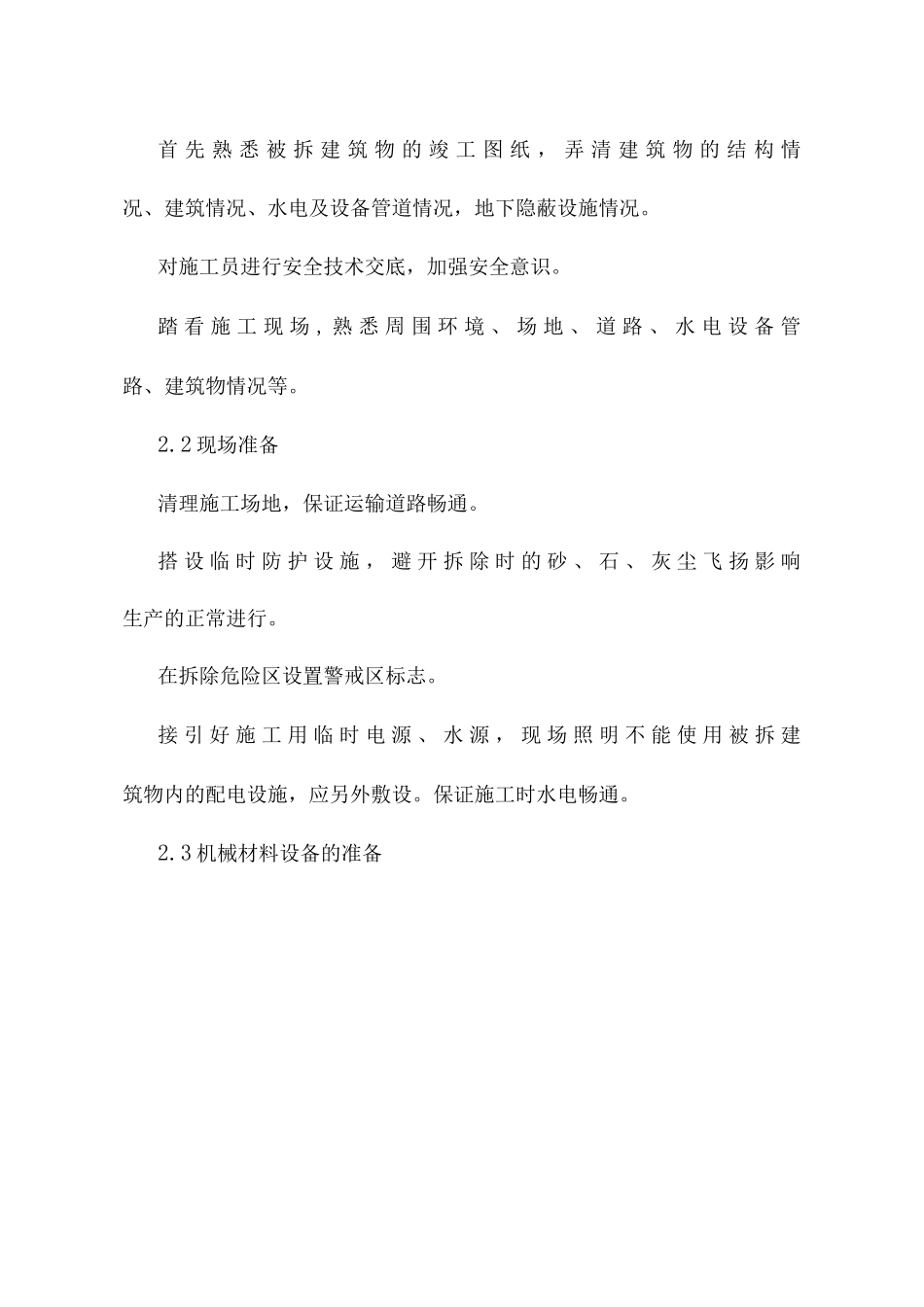

1 技术准备工作首 先 熟 悉 被 拆 建 筑 物 的 竣 工 图 纸 , 弄 清 建 筑 物 的 结 构 情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
对施工员进行安全技术交底,加强安全意识
踏 看 施 工 现 场 , 熟 悉 周 围 环 境 、 场 地 、 道 路 、 水 电 设 备 管路、建筑物情况等
2 现场准备清理施工场地,保证运输道路畅通
搭 设 临 时 防 护 设 施 , 避 开 拆 除 时 的 砂 、 石 、 灰 尘 飞 扬 影 响生产的正常进行
在拆除危险区设置警戒区标志
接 引 好 施 工 用 临 时 电 源 、 水 源 , 现 场 照 明 不 能 使 用 被 拆 建筑物内的配电设施,应另外敷设
保证施工时水电畅通
3 机械材料设备的准备2
5 组织和劳动力准备\项目序号\岗位数量备注1工程师1中级以上职称2工程技术人员1初级以上职称3管理人员2有施工上岗证1液压锤2挖掘机3大型运输车4铲车5重型拖车6加长臂液压剪7大型墙锯8大型降尘机9空压机10风镐1进21m 3416 吨11112244项目负责人1有施工上岗证5安全员1有施工上岗证6拆除施工操作员26有施工上岗证2
6 施工平面图3
