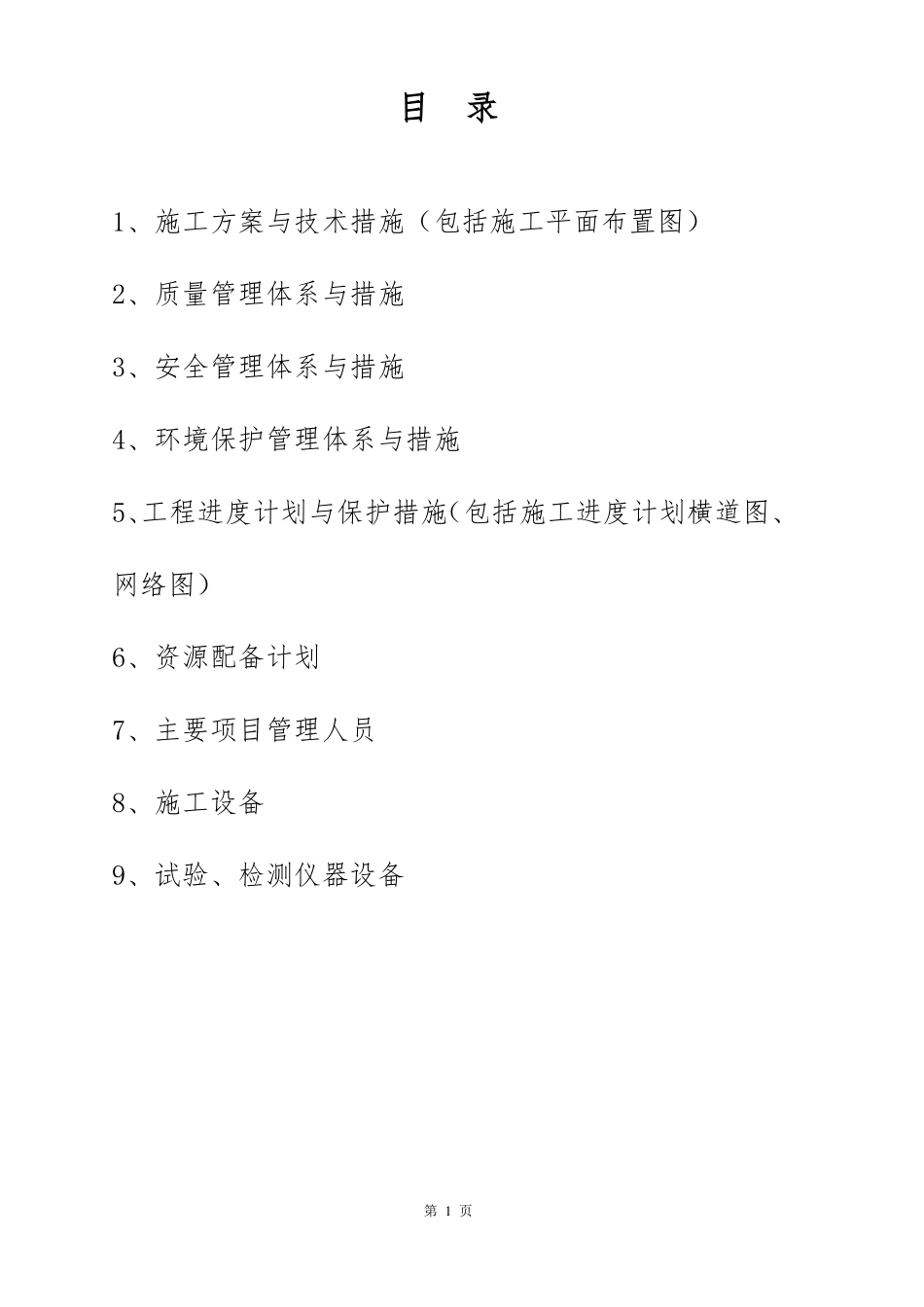

目录1、施工方案与技术措施(包括施工平面布置图)2、质量管理体系与措施3、安全管理体系与措施4、环境保护管理体系与措施5、工程进度计划与保护措施(包括施工进度计划横道图、网络图)6、资源配备计划7、主要项目管理人员8、施工设备9、试验、检测仪器设备第 1 页一、施工方案与技术措施编制依据及工程概况株洲市人防办公园段主干道防空洞整修加固项目施工工程施工组织设计根据招标文件及相关信息组织编写
我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成
目标要求1、工期目标按建设单位要求,为业主考虑,按时按质地完成施工任务
计划工期:60 日历天
2、质量目标在施工中严格按国家、株洲市及有关部门颁布的现行技术标准、施工规范进行施工
工程质量等级:合格
工程质量标准的评定符合国家或行业的质量检验评定标准,满足株洲市建委竣工验收备案要求
3、安全目标不出现重大伤亡及其他安全事故,严格控制轻伤频率
4、环保及文明施工目标达到业主及该地区有关规定
第 2 页施工部署第一节布署原则1、合理有效的利用现场一切资源
根据甲方提供的水、电源,合理敷设临时水、电,以保证生产、生活需要
2、根据现场情况及施工安排,结合考虑其他施工单位的出行,修建临时道路,保证施工的正常有序进行
3、根据工程需要和现场条件 ,在业主指定区域现场设置办公区、材料库等临时设施
4、在保证工程施工质量的前提下,合理安排施工顺序,在有限的工期内,合理配置资源,做到质量高、速度快
具体原则如下:4
1 现况地面进行测设,平整施工场地
优先安排深槽管线施工及有条件地段施工,保证施工工期
2 合理划分施工区域,施工区段,细化施工项目,先深后浅的施工方法,以保证工程按时完成
第二节总体部署根据施工现场位置和条件,为保证施工进度的正常进行,
