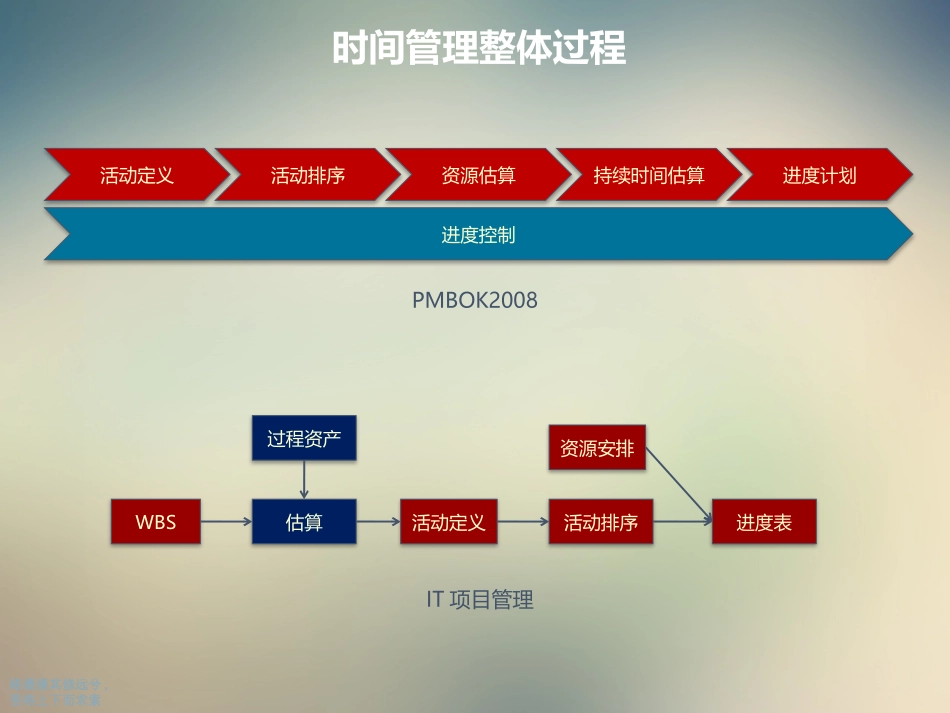

路漫漫其修远兮,吾将上下而求索项目管理之项目时间管理路漫漫其修远兮,吾将上下而求索时间管理整体过程活动定义活动排序资源估算持续时间估算进度计划进度控制WBS估算资源安排活动定义活动排序进度表PMBOK2008IT项目管理过程资产路漫漫其修远兮,吾将上下而求索6

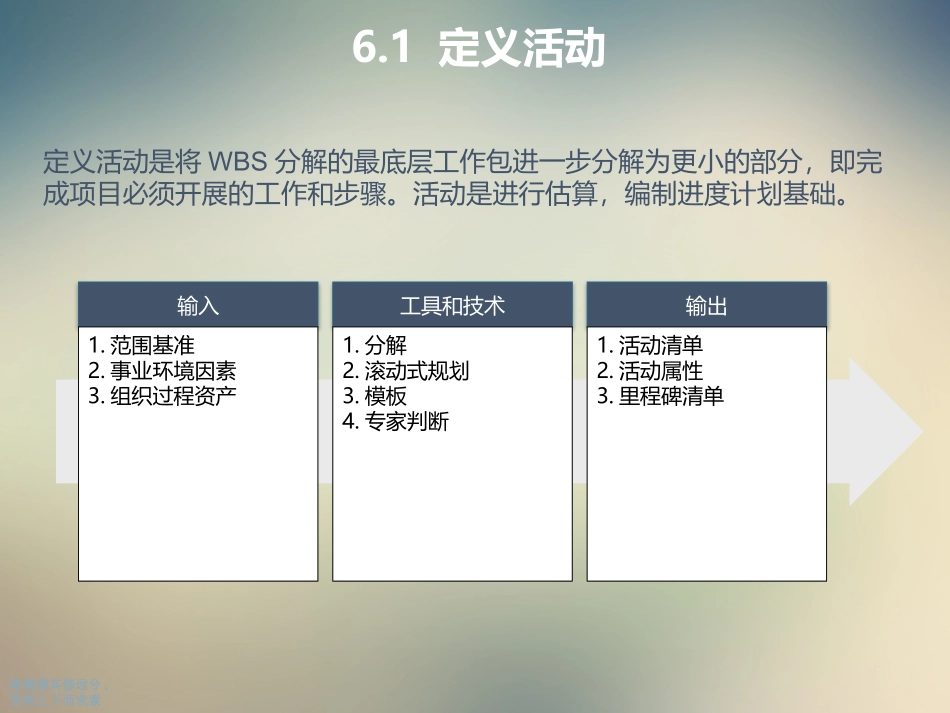

1定义活动输入1
事业环境因素3
组织过程资产工具和技术1
滚动式规划3
专家判断输出1
里程碑清单定义活动是将WBS分解的最底层工作包进一步分解为更小的部分,即完成项目必须开展的工作和步骤
活动是进行估算,编制进度计划基础
路漫漫其修远兮,吾将上下而求索工作包和活动的关系采购需求软件需求说明书需求调研需求收集需求文档编写原型开发工作包活动工作包强调结果,活动强调完成结果的过程工作包可以作为成本核算最小单位,活动不定义挣值管理需要基于工作包,而不能基于活动路漫漫其修远兮,吾将上下而求索活动定义的输出WBS编码活动编码活动名称活动描述紧前活动紧后活动逻辑关系提前&滞后量资源需求假设约束活动清单-对每一个活动的详细描述活动属性-注意活动属性随项目进度编制不断细化里程碑清单-项目中重要的时间点或事件路漫漫其修远兮,吾将上下而求索6
2活动排序输入1
里程碑清单4
项目范围说明书5
组织过程资产工具和技术1
前导图PDM2
确定依赖关系3
确定提前量和滞后量4
进度网络模板输出1
项目进度网络图2
项目文件(更新)活动排序是识别和记录项目活动间逻辑关系的过程
除了首尾两项外,每个活动都至少有一个紧前活动和一个紧后活动
路漫漫其修远兮,吾将上下而求索前导图PDM指按工作先后顺序把每项工作作为一个方块,按照先后顺序用带箭头的界限图表示
单代号工作位于节点上,也就是说每一个节点表示一个工作,用箭头表示工作的先后顺序和相互关系
开始结束ABCDE
