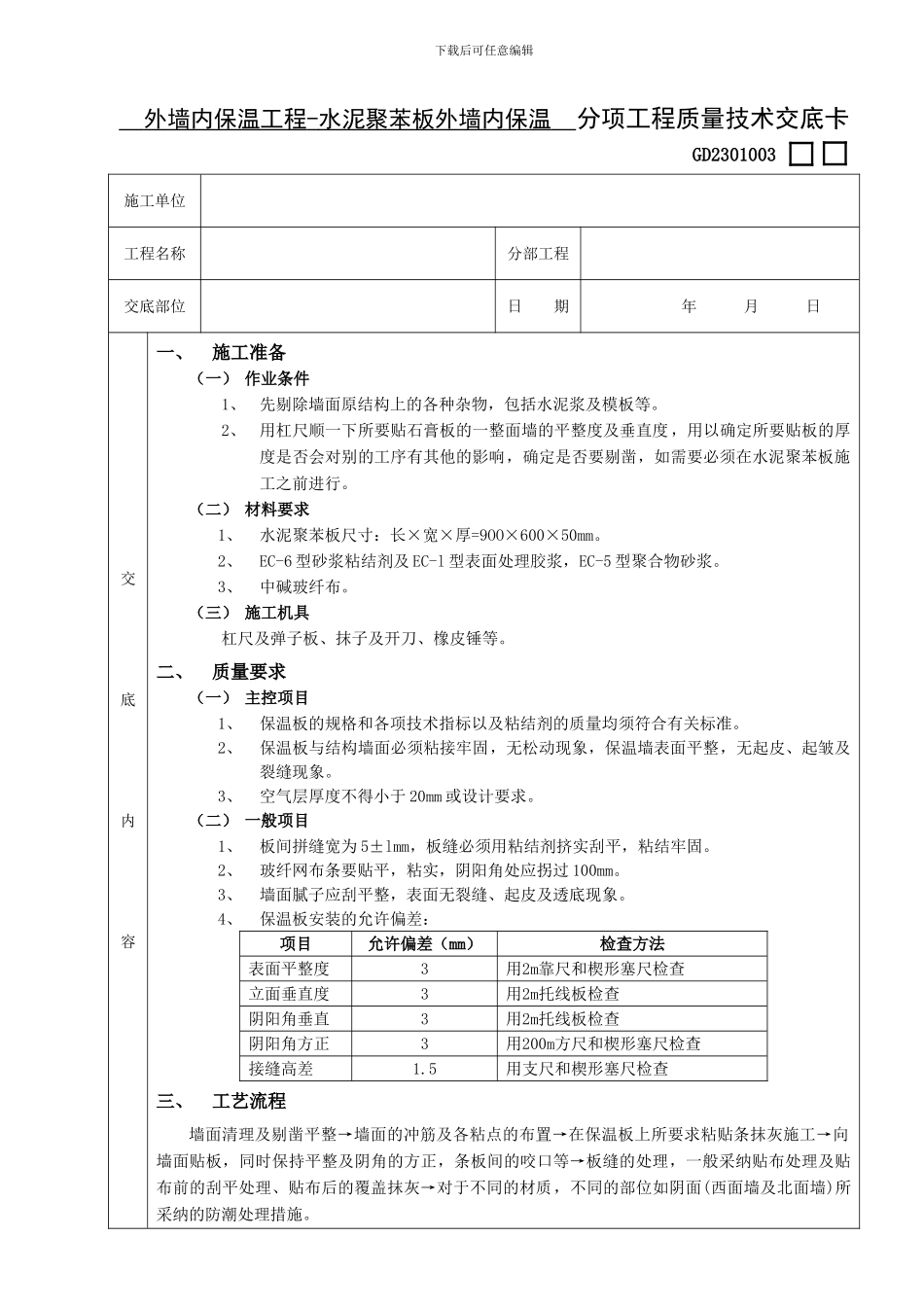

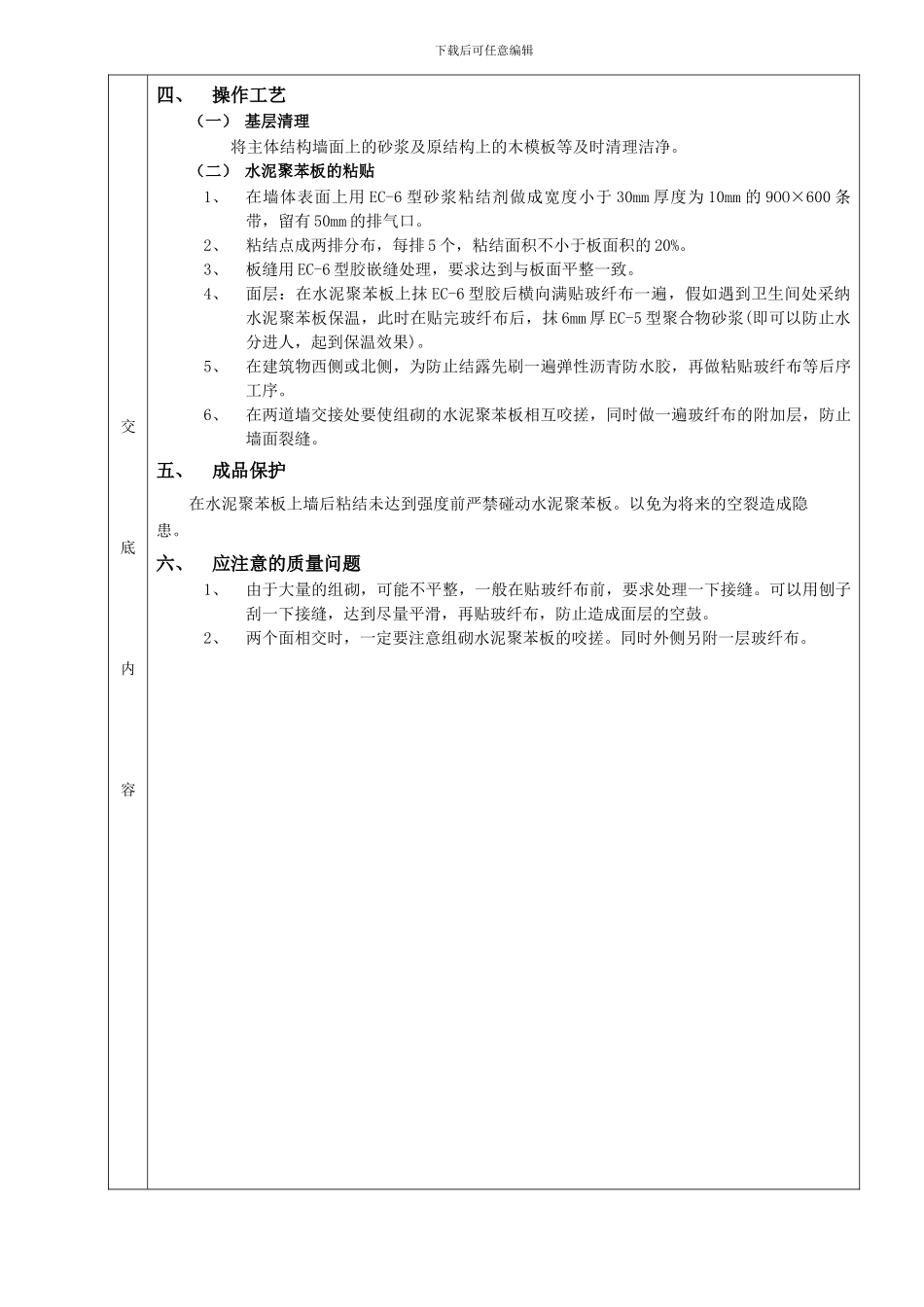

下载后可任意编辑 外墙内保温工程 - 水泥聚苯板外墙内保温 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 作业条件1、先剔除墙面原结构上的各种杂物,包括水泥浆及模板等。2、用杠尺顺一下所要贴石膏板的一整面墙的平整度及垂直度,用以确定所要贴板的厚度是否会对别的工序有其他的影响,确定是否要剔凿,如需要必须在水泥聚苯板施工之前进行。(二) 材料要求1、水泥聚苯板尺寸:长×宽×厚=9OO×600×50mm。2、EC-6 型砂浆粘结剂及 EC-l 型表面处理胶浆,EC-5 型聚合物砂浆。3、中碱玻纤布。(三) 施工机具杠尺及弹子板、抹子及开刀、橡皮锤等。二、质量要求(一) 主控项目1、保温板的规格和各项技术指标以及粘结剂的质量均须符合有关标准。2、保温板与结构墙面必须粘接牢固,无松动现象,保温墙表面平整,无起皮、起皱及裂缝现象。3、空气层厚度不得小于 20mm 或设计要求。(二) 一般项目1、板间拼缝宽为 5±lmm,板缝必须用粘结剂挤实刮平,粘结牢固。2、玻纤网布条要贴平,粘实,阴阳角处应拐过 100mm。3、墙面腻子应刮平整,表面无裂缝、起皮及透底现象。4、保温板安装的允许偏差:项目允许偏差(mm)检查方法表面平整度3用2m靠尺和楔形塞尺检查 立面垂直度3用2m托线板检查阴阳角垂直3用2m托线板检查阴阳角方正3用200m方尺和楔形塞尺检查接缝高差1.5用支尺和楔形塞尺检查三、工艺流程墙面清理及剔凿平整→墙面的冲筋及各粘点的布置→在保温板上所要求粘贴条抹灰施工→向墙面贴板,同时保持平整及阴角的方正,条板间的咬口等→板缝的处理,一般采纳贴布处理及贴布前的刮平处理、贴布后的覆盖抹灰→对于不同的材质,不同的部位如阴面(西面墙及北面墙)所采纳的防潮处理措施。下载后可任意编辑交底内容四、操作工艺(一) 基层清理将主体结构墙面上的砂浆及原结构上的木模板等及时清理洁净。(二) 水泥聚苯板的粘贴1、在墙体表面上用 EC-6 型砂浆粘结剂做成宽度小于 30mm 厚度为 10mm 的 9OO×600 条带,留有 50mm 的排气口。2、粘结点成两排分布,每排 5 个,粘结面积不小于板面积的 20%。3、板缝用 EC-6 型胶嵌缝处理,要求达到与板面平整一致。4、面层:在水泥聚苯板上抹 EC-6 型胶后横向满贴玻纤布一遍,假如遇到卫生间处采纳水泥聚苯板保温,此时在贴完玻纤布后,抹 6mm 厚 EC-5 型聚合物砂浆(即可以防止水分进人,起到保...
