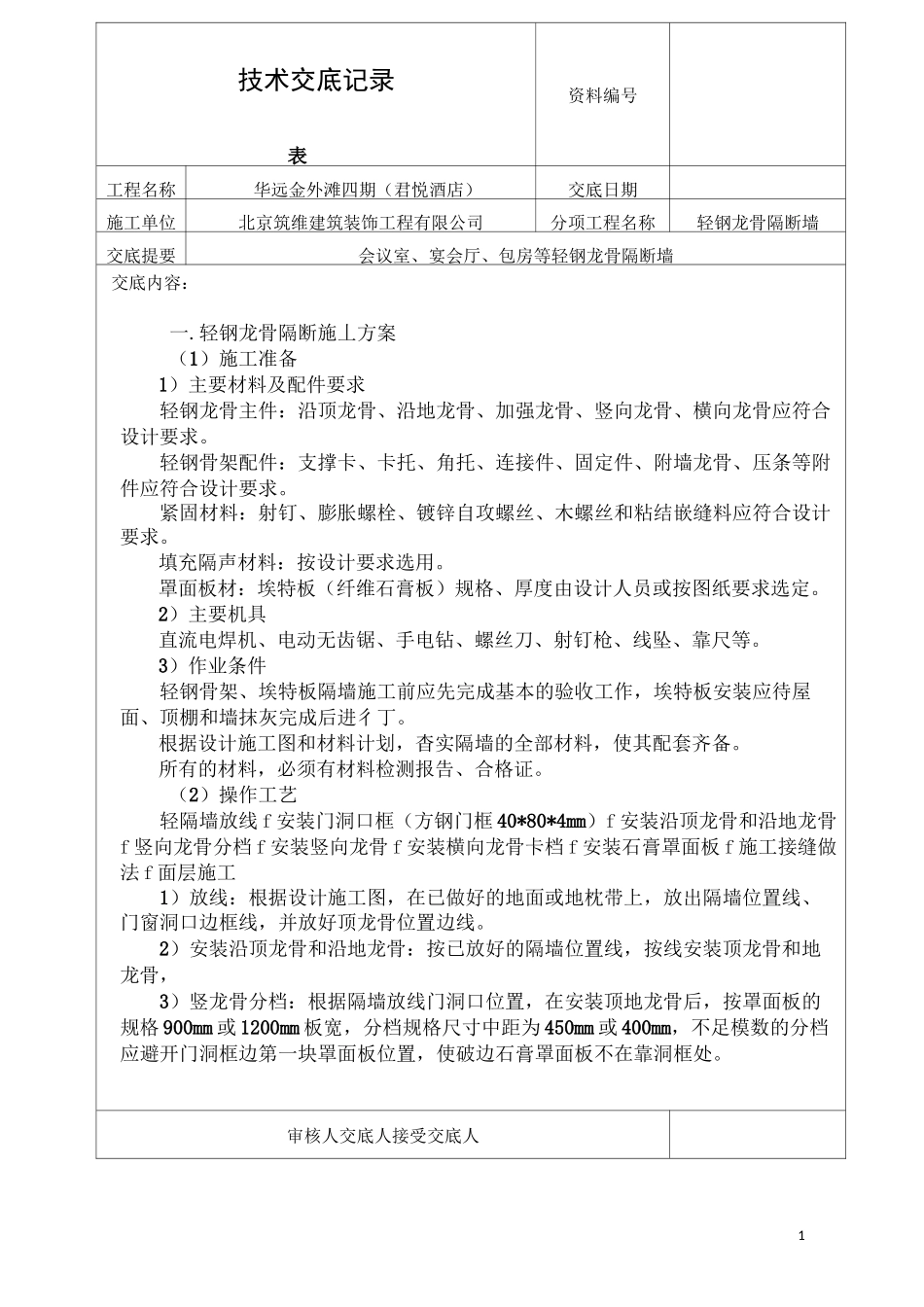

1技术交底记录表资料编号工程名称华远金外滩四期(君悦酒店)交底日期施工单位北京筑维建筑装饰工程有限公司分项工程名称轻钢龙骨隔断墙交底提要会议室、宴会厅、包房等轻钢龙骨隔断墙交底内容:一.轻钢龙骨隔断施丄方案(1)施工准备1)主要材料及配件要求轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨应符合设计要求。轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件应符合设计要求。紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料应符合设计要求。填充隔声材料:按设计要求选用。罩面板材:埃特板(纤维石膏板)规格、厚度由设计人员或按图纸要求选定。2)主要机具直流电焊机、电动无齿锯、手电钻、螺丝刀、射钉枪、线坠、靠尺等。3)作业条件轻钢骨架、埃特板隔墙施工前应先完成基本的验收工作,埃特板安装应待屋面、顶棚和墙抹灰完成后进彳丁。根据设计施工图和材料计划,杳实隔墙的全部材料,使其配套齐备。所有的材料,必须有材料检测报告、合格证。(2)操作工艺轻隔墙放线 f 安装门洞口框(方钢门框 40*80*4mm)f 安装沿顶龙骨和沿地龙骨f 竖向龙骨分档 f 安装竖向龙骨 f 安装横向龙骨卡档 f 安装石膏罩面板 f 施工接缝做法 f 面层施工1)放线:根据设计施工图,在已做好的地面或地枕带上,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。2)安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,3)竖龙骨分档:根据隔墙放线门洞口位置,在安装顶地龙骨后,按罩面板的规格 900mm 或 1200mm 板宽,分档规格尺寸中距为 450mm 或 400mm,不足模数的分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在靠洞框处。审核人交底人接受交底人资料编备注:本表由主管单位填写。2技术交底记录备注:本表由施工单位填写。3表工程名称华远金外滩四期(君悦酒店)交底日期施工单位北京筑维建筑装饰工程有限公司分项工程名称轻钢龙骨隔断墙交底提要会议室、宴会厅、包房等轻钢龙骨隔断墙交底内容:4)安装门洞口框:按照设计要求,安装门框(矩管焊接)或预留门洞口。5)安装龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽心铆钉固定;靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为 400mm 左右。6)安装横向卡挡龙骨:根据设计要求,隔墙咼度大于 3m 时应加横向卡档龙...
