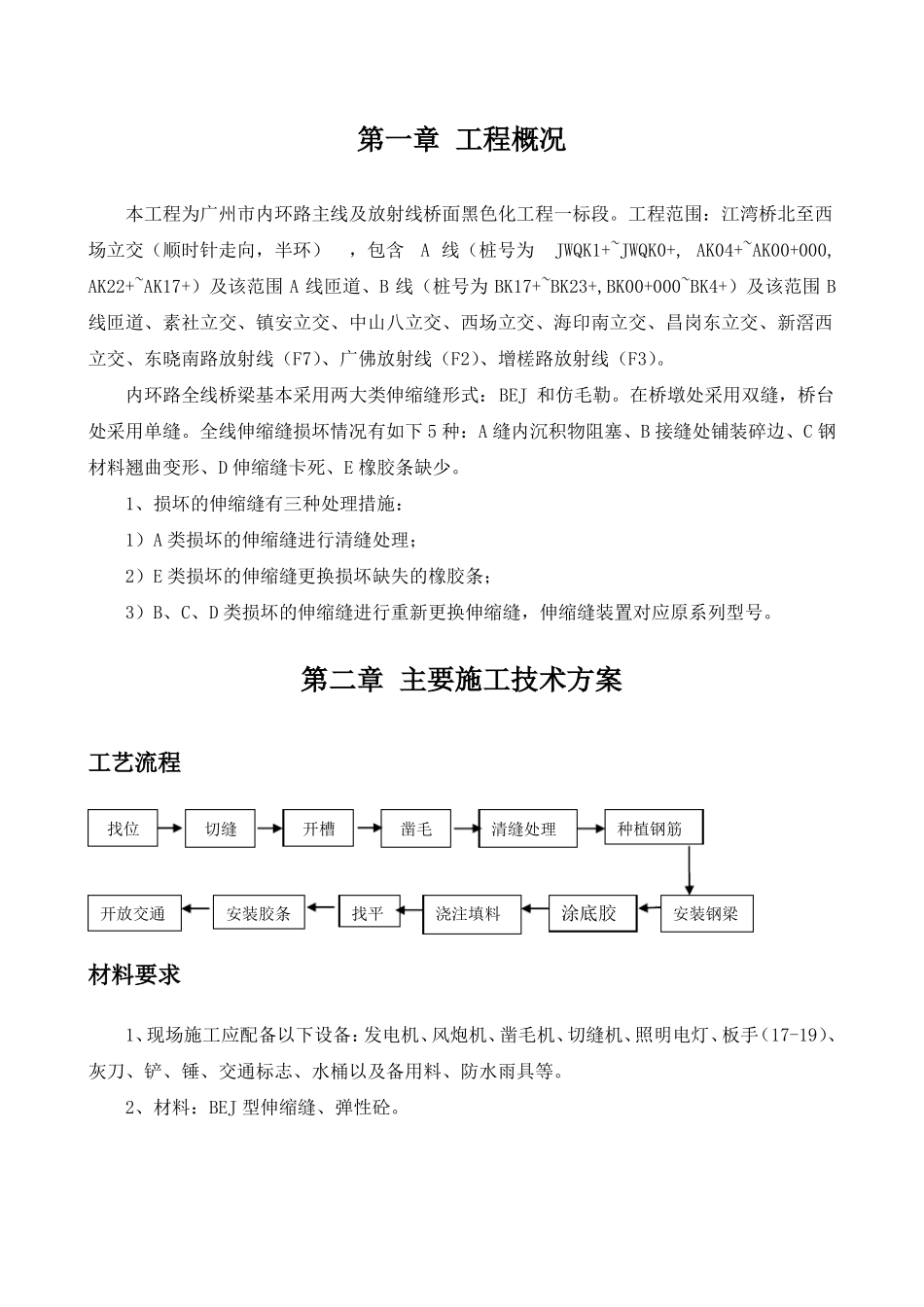

伸缩缝维修专项施工方案目录第一章 工程概况本工程为广州市内环路主线及放射线桥面黑色化工程一标段
工程范围:江湾桥北至西场立交(顺时针走向,半环),包含A 线(桩号为JWQK1+~JWQK0+, AK04+~AK00+000,AK22+~AK17+)及该范围 A 线匝道、B 线(桩号为 BK17+~BK23+,BK00+000~BK4+)及该范围 B线匝道、素社立交、镇安立交、中山八立交、西场立交、海印南立交、昌岗东立交、新滘西立交、东晓南路放射线(F7)、广佛放射线(F2)、增槎路放射线(F3)
内环路全线桥梁基本采用两大类伸缩缝形式:BEJ 和仿毛勒
在桥墩处采用双缝,桥台处采用单缝
全线伸缩缝损坏情况有如下 5 种:A 缝内沉积物阻塞、B 接缝处铺装碎边、C 钢材料翘曲变形、D 伸缩缝卡死、E 橡胶条缺少
1、损坏的伸缩缝有三种处理措施:1)A 类损坏的伸缩缝进行清缝处理;2)E 类损坏的伸缩缝更换损坏缺失的橡胶条;3)B、C、D 类损坏的伸缩缝进行重新更换伸缩缝,伸缩缝装置对应原系列型号
第二章 主要施工技术方案工艺流程找位切缝开槽凿毛清缝处理种植钢筋开放交通安装胶条找平浇注填料涂底胶安装钢梁材料要求1、现场施工应配备以下设备:发电机、风炮机、凿毛机、切缝机、照明电灯、板手(17-19)、灰刀、铲、锤、交通标志、水桶以及备用料、防水雨具等
2、材料:BEJ 型伸缩缝、弹性砼

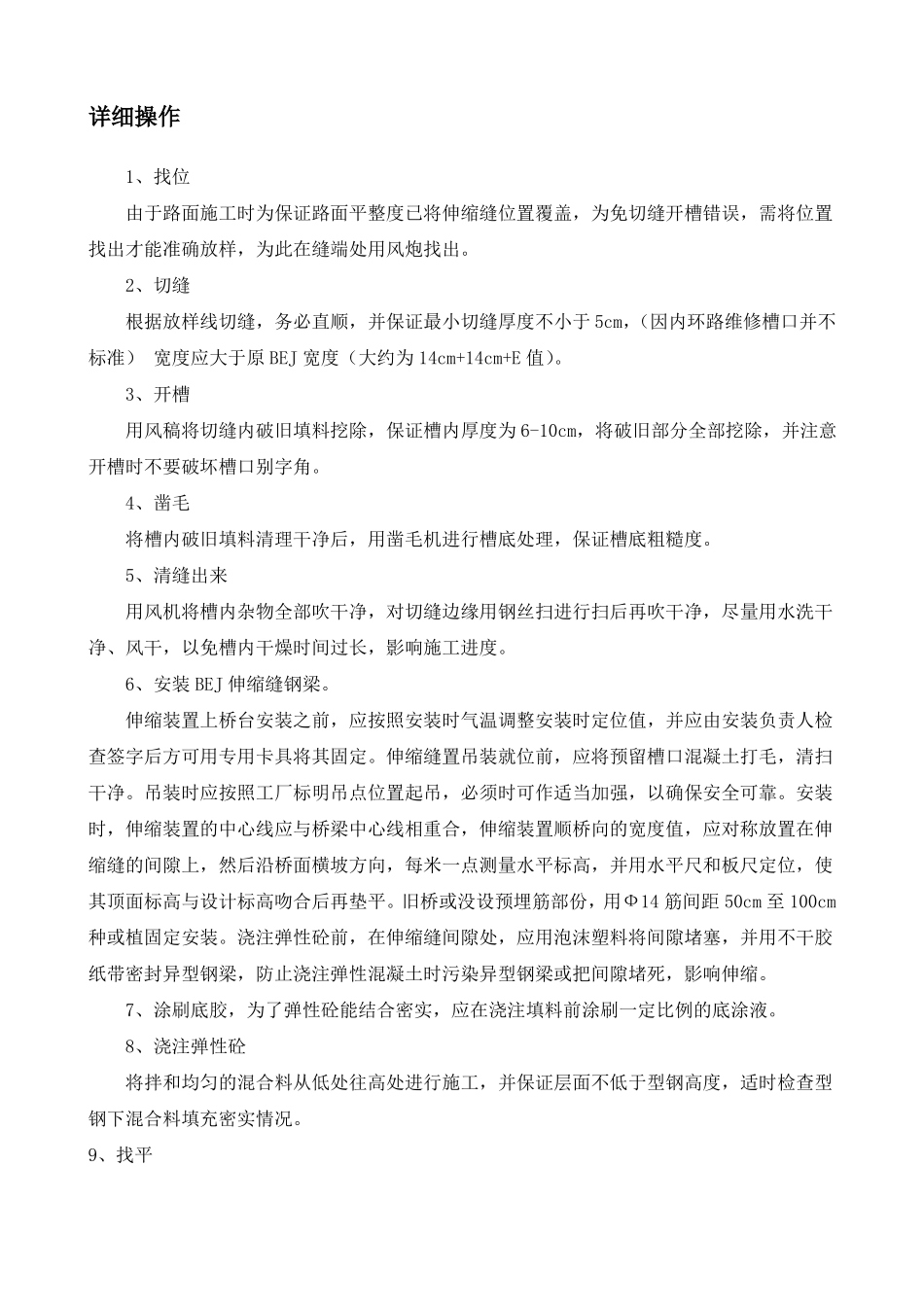

详细操作1、找位由于路面施工时为保证路面平整度已将伸缩缝位置覆盖,为免切缝开槽错误,需将位置找出才能准确放样,为此在缝端处用风炮找出
2、切缝根据放样线切缝,务必直顺,并保证最小切缝厚度不小于 5cm,(因内环路维修槽口并不标准) 宽度应大于原 BEJ 宽度(大约为 14cm+14cm+E 值)
3、开槽用风稿将切缝内破旧填料挖除,保证槽内厚度为 6-10cm,将破旧部分全部挖除,并注意开槽时不要
