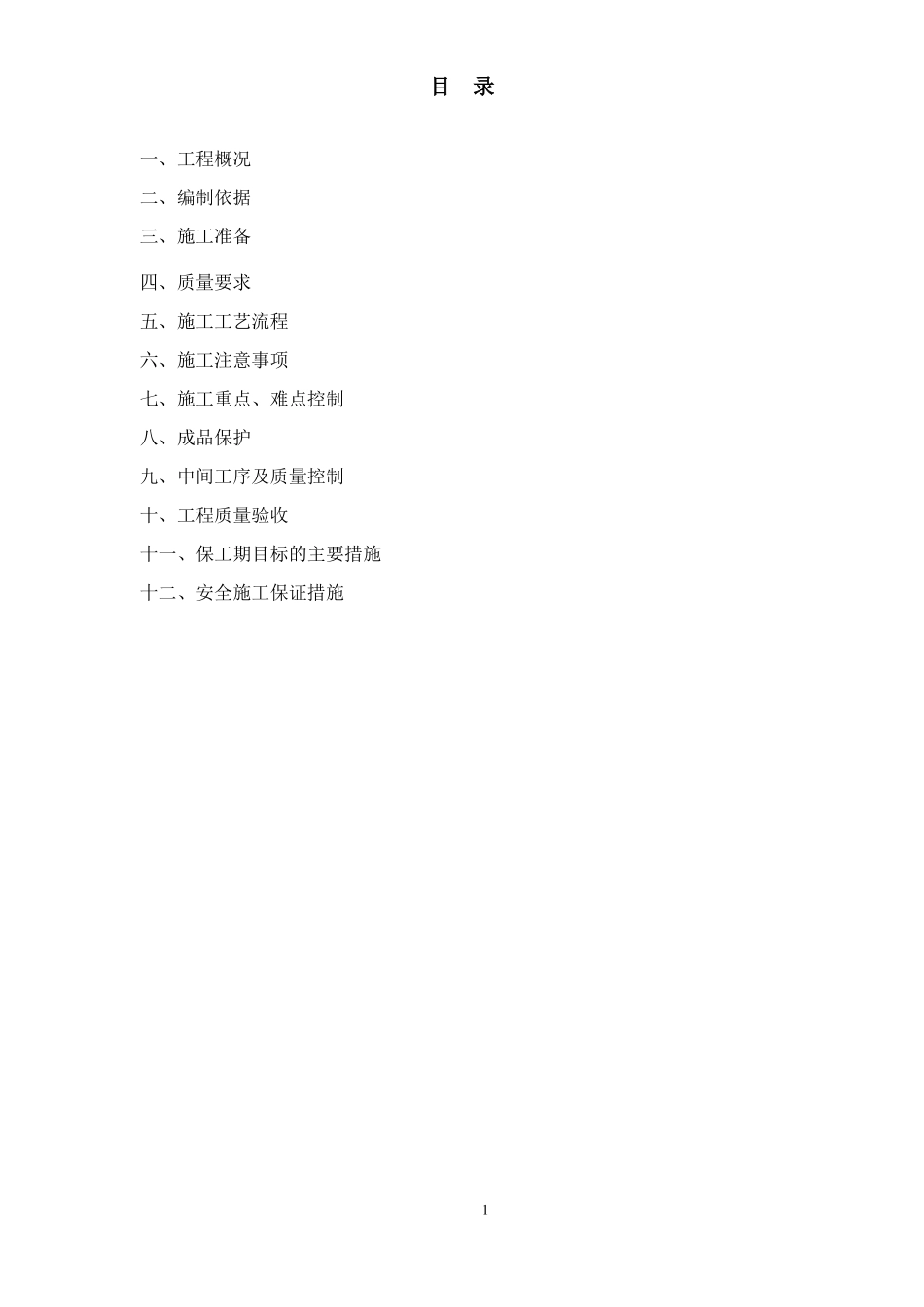

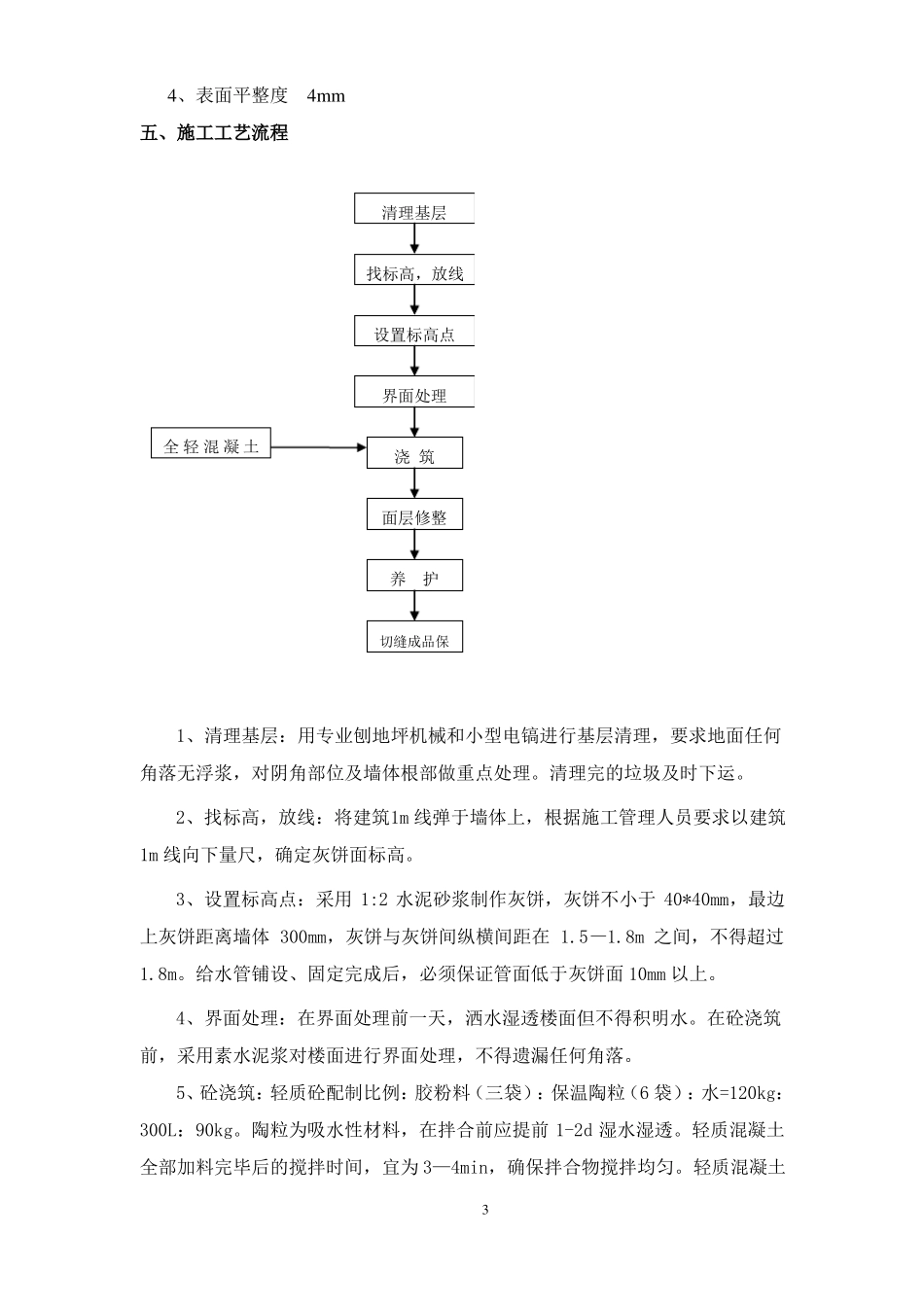

目录一、工程概况二、编制依据三、施工准备四、质量要求五、施工工艺流程六、施工注意事项七、施工重点、难点控制八、成品保护九、中间工序及质量控制十、工程质量验收十一、保工期目标的主要措施十二、安全施工保证措施1一、工程概况本工程为居住项目(鹦鹉村)还建地块楼地面保温工程,为 LC15 现浇筑全轻混凝土
二、编制依据依照设计图纸说明及相关设计变更;其他现行建筑节能及建筑工程验收标准
三、施工准备1
材料准备:水泥、胶粉料、陶粒、砂、三胶板等材料均应有出厂合格证,出厂性能报告,产品使用说明等,并按规定做相关的进场检验
2、工具准备全轻混凝土专用成套设备、打毛设备、水管、量墨盒、扫帚、铁钉、锤子、锯子、手套、2m 长木工尺; 吹(吸)尘器、开刀、钢丝刷、抹子、滚刷、量具、台称、铁桶及其配套的施工设施;3、作业条件3
1、搅拌机械、施工人员、材料已到位
2、楼面清理干净,提前一天湿透楼面且不积明水
3、灰饼根据要求已施工完成,面标高、间距、大小、强度符合要求
4、给水管已安装、固定,打压试验完成
5、施工前,进户门、阳台门及户内厨卫门口已采用模板支档牢固

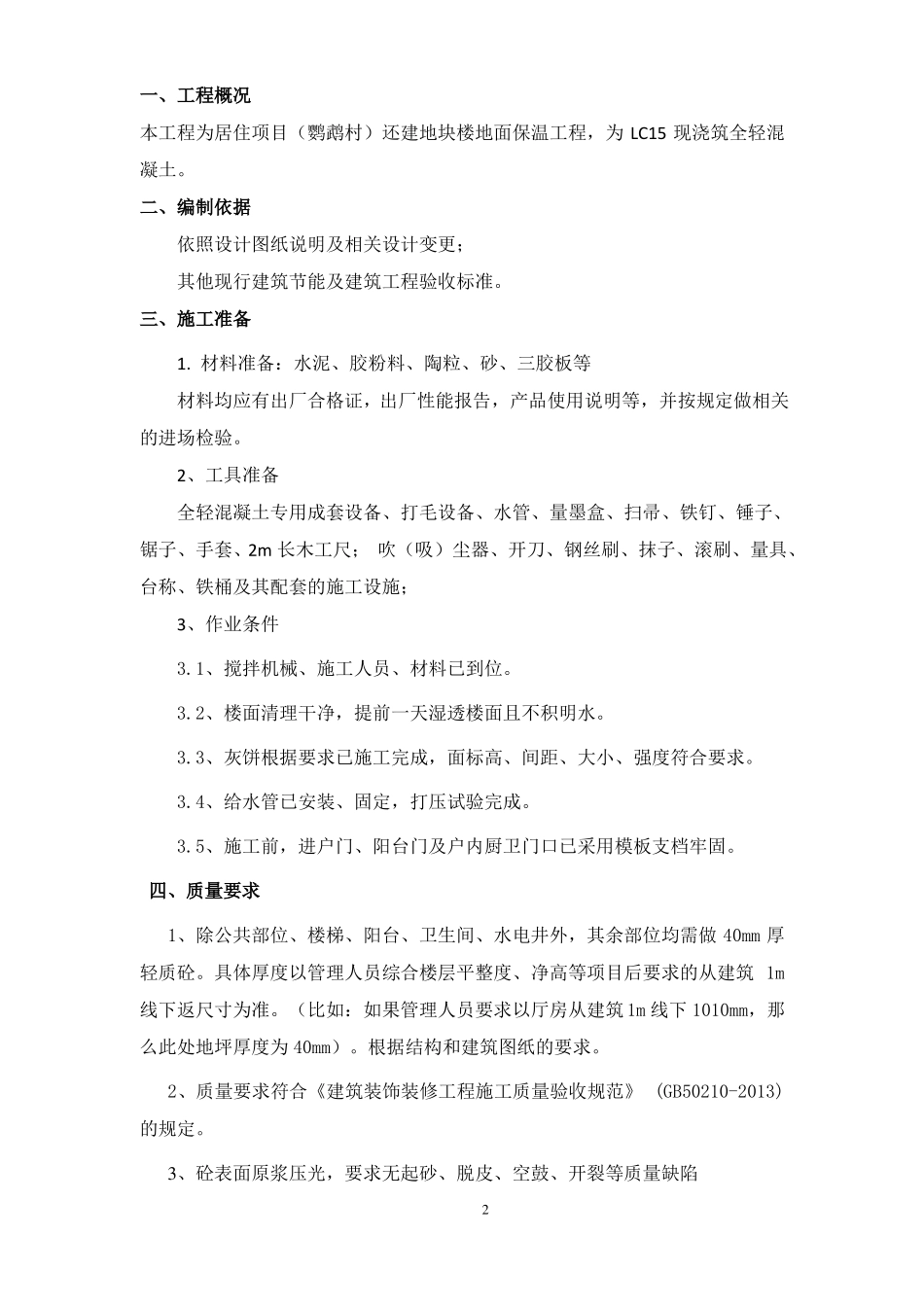

四、质量要求1、除公共部位、楼梯、阳台、卫生间、水电井外,其余部位均需做 40mm 厚轻质砼
具体厚度以管理人员综合楼层平整度、净高等项目后要求的从建筑 1m线下返尺寸为准
(比如:如果管理人员要求以厅房从建筑 1m 线下 1010mm,那么此处地坪厚度为 40mm)
根据结构和建筑图纸的要求
2、质量要求符合《建筑装饰装修工程施工质量验收规范》 (GB50210-2013)的规定
3、砼表面原浆压光,要求无起砂、脱皮、空鼓、开裂等质量缺陷24、表面平整度4mm五、施工工艺流程切缝成品保清理基层找标高,放线设置标高点界面处理全 轻 混 凝 土浇 筑面层修整养护1、清理基层:用专业刨地坪机械和小型电镐进行基层清理,要求
