目录停车场沥青路面工程施工技术方案一、工程概况本工程沥青面层下面层为 6 ㎝厚 AC-20,上面层为 3 ㎝厚 AC-13C 改性沥青混凝土
主要结构形式和工程数量见下表:层位12二、施工组织(一)工程用电工地能够满足正常施工用电要求
(二)机械设备配置(表 1)表一 投入机械设备数量表序 号123456(三)人员配备为了提高工作效率,加强施工过程质量控制,我单位建立项目管理组织机构,并加强施工现场、后台等人员配置及分工,定岗定员,专人负责

机械名称摊铺机双钢轮压路机轮胎压路机台自卸汽车装载机交通工具车机械型号或功率DYNAPAC F141CIngersoll Rand dd-130徐工 XP30115 吨ZL-50皮卡单位台台台辆台辆投入机械设备数量212423面层名称AC-13C(SBS)AC-20C厚度(㎝)36主道数量(㎡)46004600辅道数量(㎡)//合计(㎡)46004600页脚内容目录现场人员配置:现场工长 1 名,施工现场管理人员 1 名,质检工程师 1 名,机手 3名,普工 8 名(修边 1 人,导梁架设 1 人,摊铺机前后平料 4 人,碾压辅助 2 人)
运输车队:队长 1 名,司机 9 名,运输车辅助工人 3 人
(四) 施工原材料1、石油沥青:a 要求质地均匀、无水份,当加热到 170℃时不起泡沫
b 每批托运到现场的沥青都应附有制造厂的证明和出厂实验报告,说明装运数量、装运日期、定货数量、规定的试验结果
c 沥青使用前要按规定进行复检试验,提出合格的试验报告
2、集料及机制砂A 粗集料1 、集料应为按要求尺寸轧碎的坚固、强韧、耐久的石料
全部材料必须干净,不得含有泥土、有机物和其它有害杂质,且具有良好的颗粒形状
扁平细长颗粒长与厚或和短边之比超过 3:1 的扁平料含量不大于 15

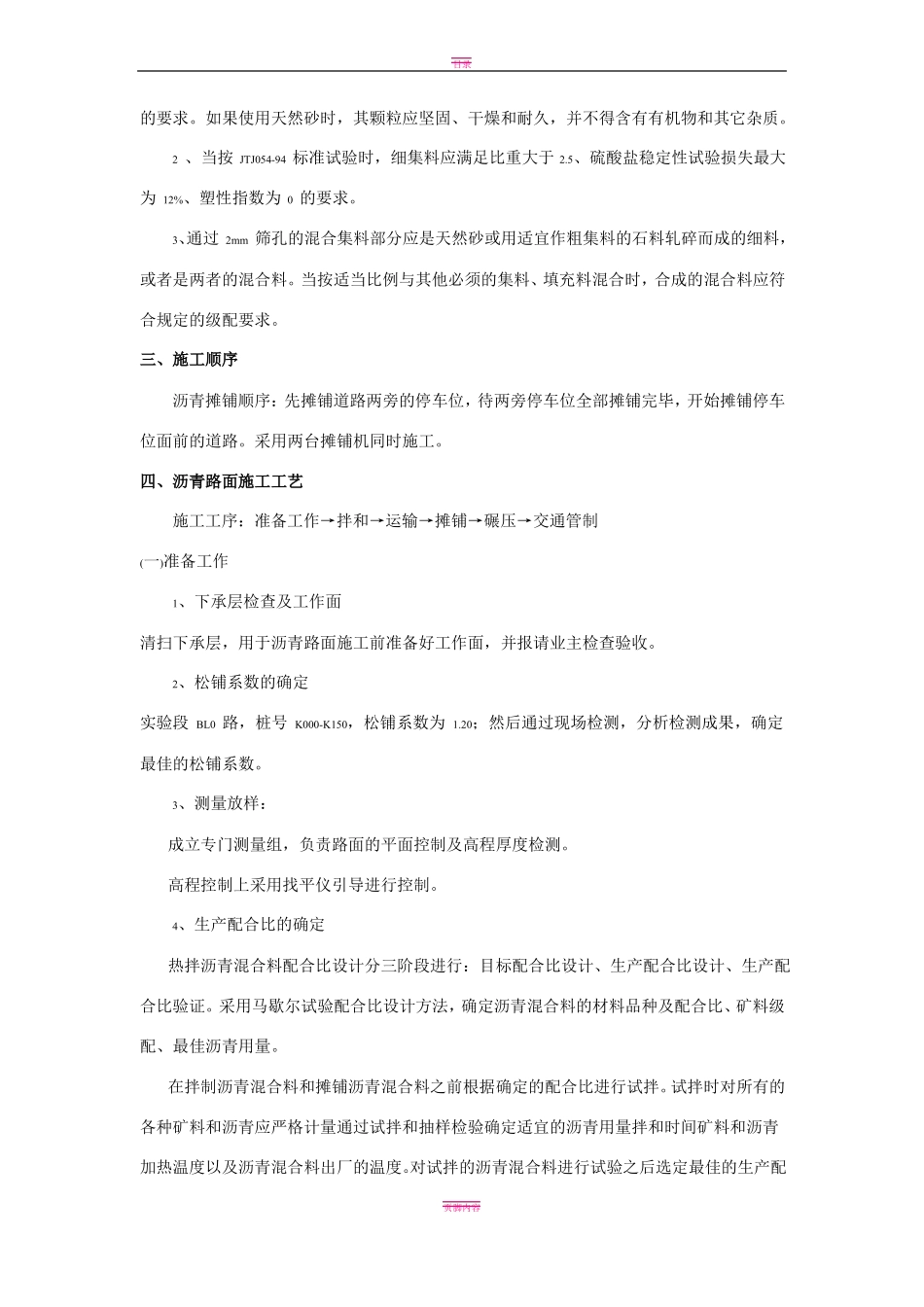

2、当按照 JTJ054-94 进行磨耗试验时,沥青路面联接
