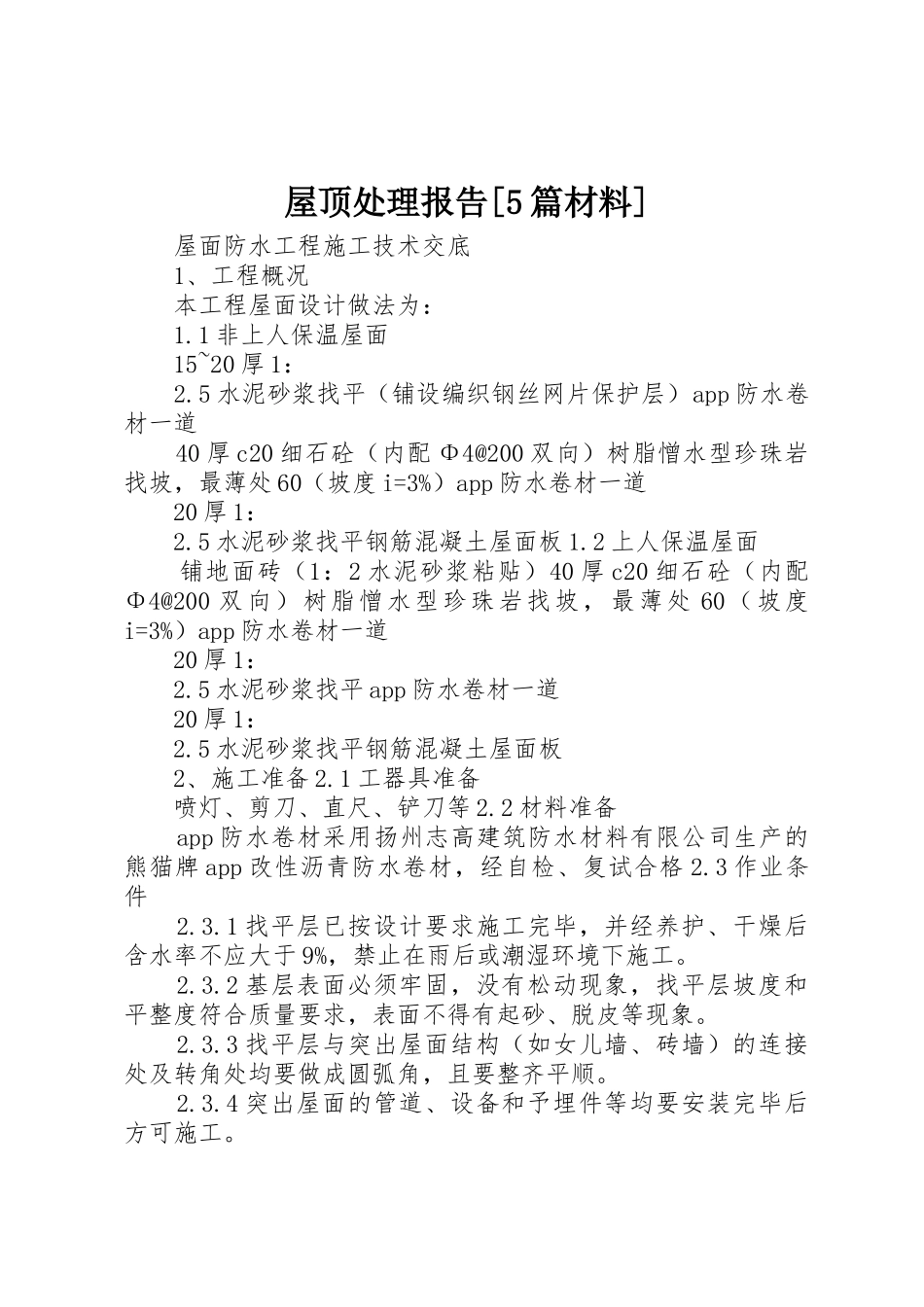

屋顶处理报告[5 篇材料] 屋面防水工程施工技术交底 1、工程概况 本工程屋面设计做法为: 1
1 非上人保温屋面 15~20 厚 1: 2
5 水泥砂浆找平(铺设编织钢丝网片保护层)app 防水卷材一道 40 厚 c20 细石砼(内配 Φ4@200 双向)树脂憎水型珍珠岩找坡,最薄处 60(坡度 i=3%)app 防水卷材一道 20 厚 1: 2
5 水泥砂浆找平钢筋混凝土屋面板 1
2 上人保温屋面 铺地面砖(1:2 水泥砂浆粘贴)40 厚 c20 细石砼(内配Φ4@200 双向)树脂憎水型珍珠岩找坡,最薄处 60(坡度i=3%)app 防水卷材一道 20 厚 1: 2
5 水泥砂浆找平 app 防水卷材一道 20 厚 1: 2
5 水泥砂浆找平钢筋混凝土屋面板 2、施工准备 2
1 工器具准备 喷灯、剪刀、直尺、铲刀等 2
2 材料准备 app 防水卷材采用扬州志高建筑防水材料有限公司生产的熊猫牌 app 改性沥青防水卷材,经自检、复试合格 2
3 作业条件 2
1 找平层已按设计要求施工完毕,并经养护、干燥后含水率不应大于 9%,禁止在雨后或潮湿环境下施工
2 基层表面必须牢固,没有松动现象,找平层坡度和平整度符合质量要求,表面不得有起砂、脱皮等现象
3 找平层与突出屋面结构(如女儿墙、砖墙)的连接处及转角处均要做成圆弧角,且要整齐平顺
4 突出屋面的管道、设备和予埋件等均要安装完毕后方可施工
3、工艺流程: 基层表面清理、修补节点附加增强处理
定位、试铺、铺贴卷材、收头处理、节点密封、清理、检查、修整

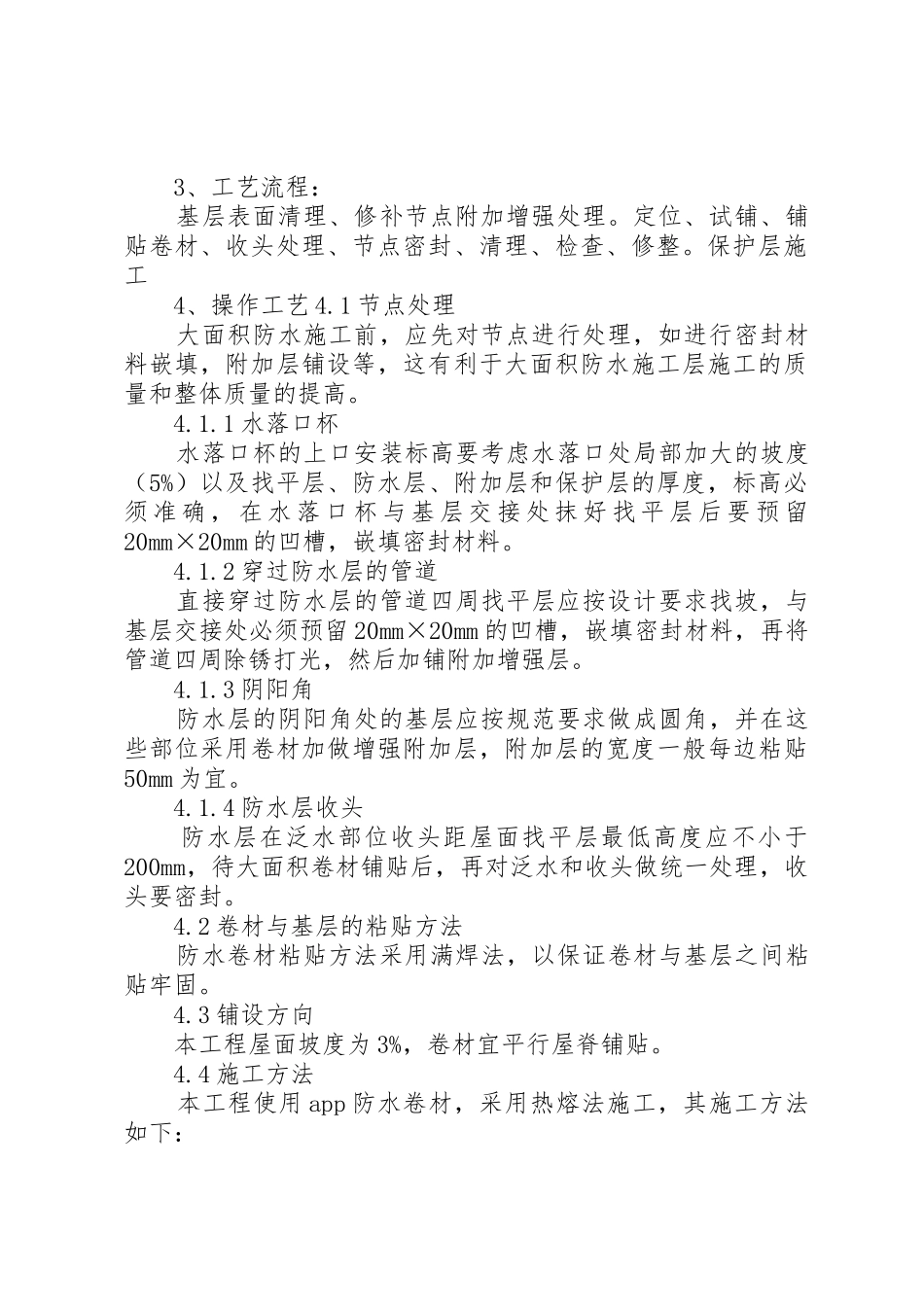

保护层施工 4、操作工艺 4
1 节点处理 大面积防水施工前,应先对节点进行处理,如进行密封材料嵌填,附加层铺设等,这有利于大面积防水施工层施工的质量和整体质量的提高

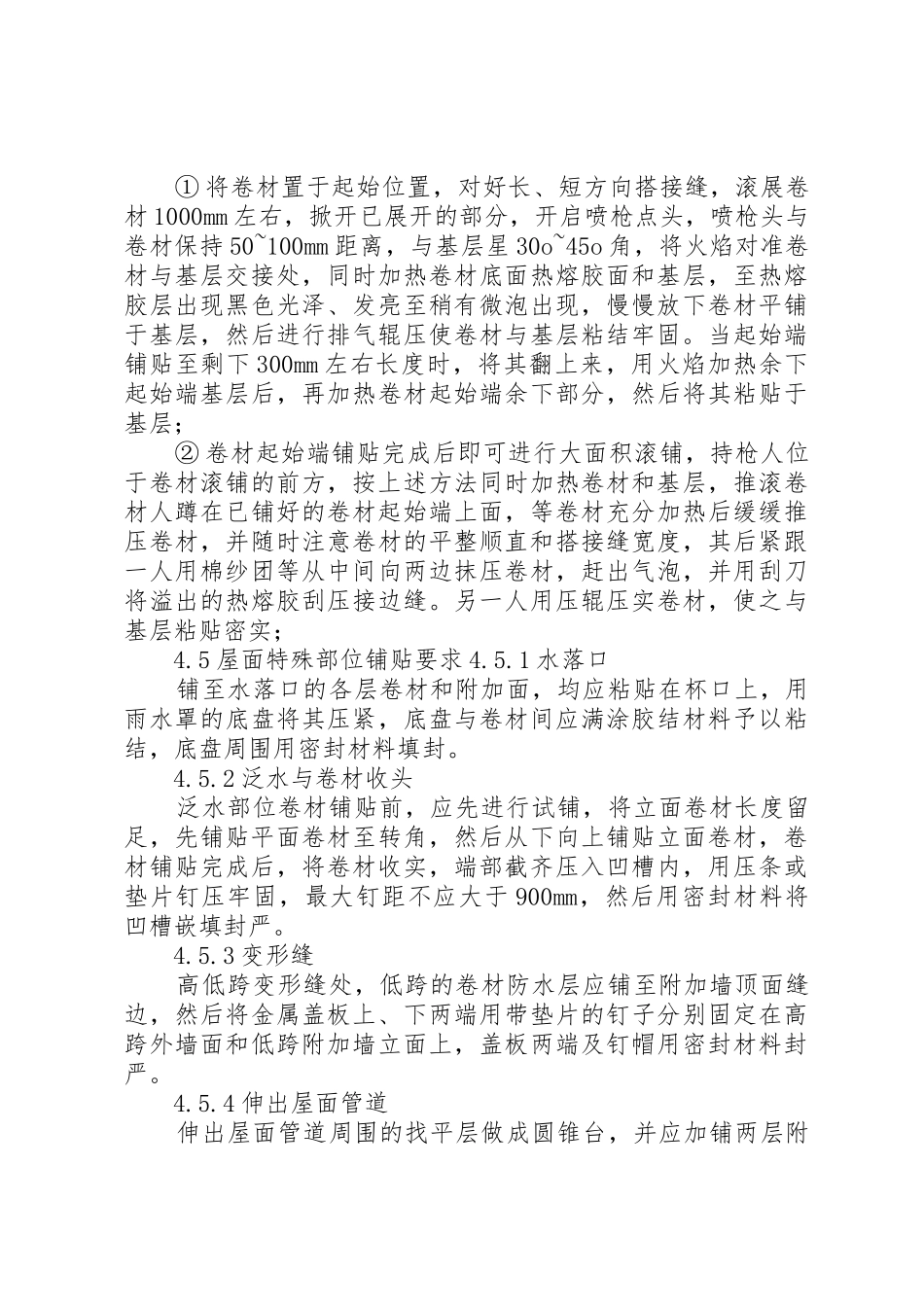

1 水落口杯 水落口杯的上口安装标高要考虑水落口处局
