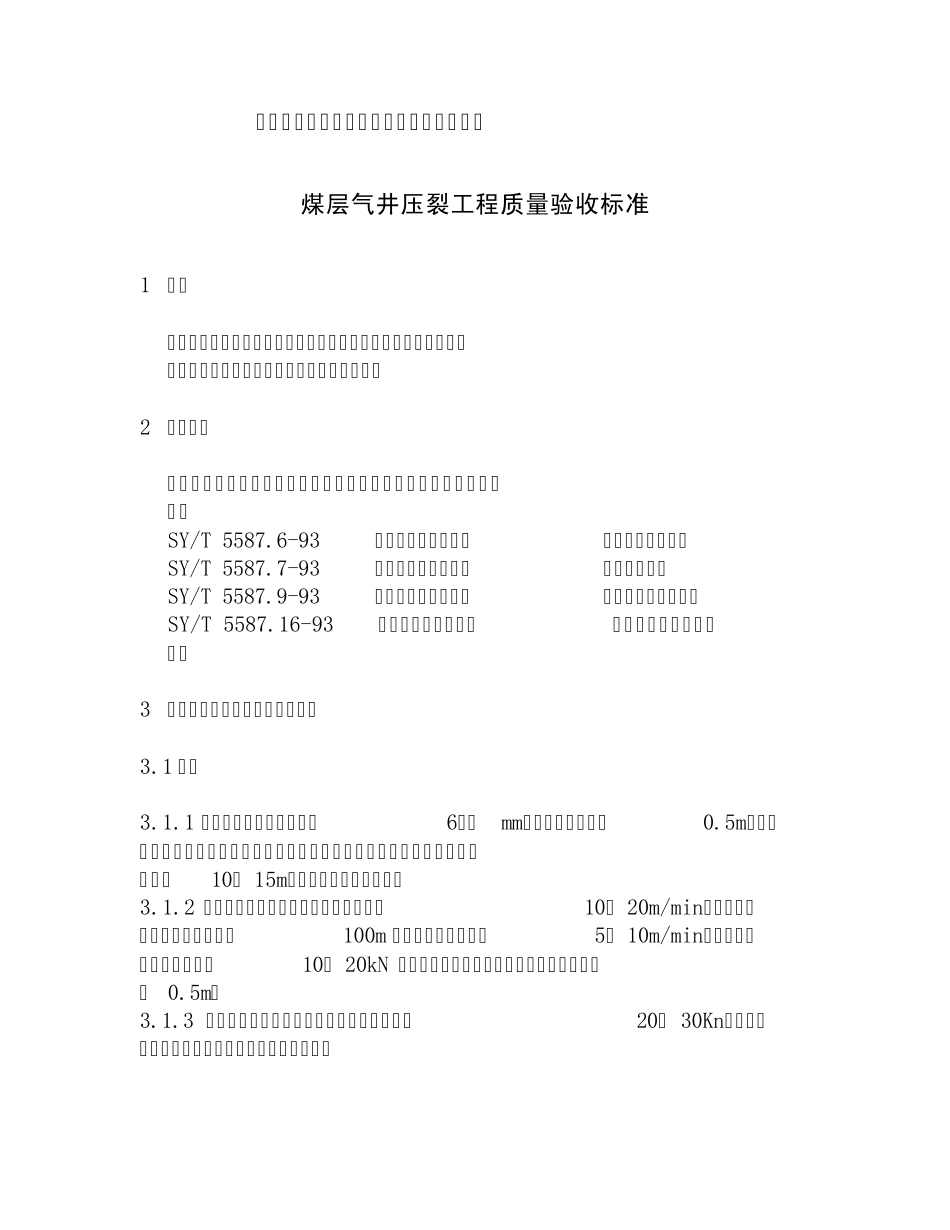

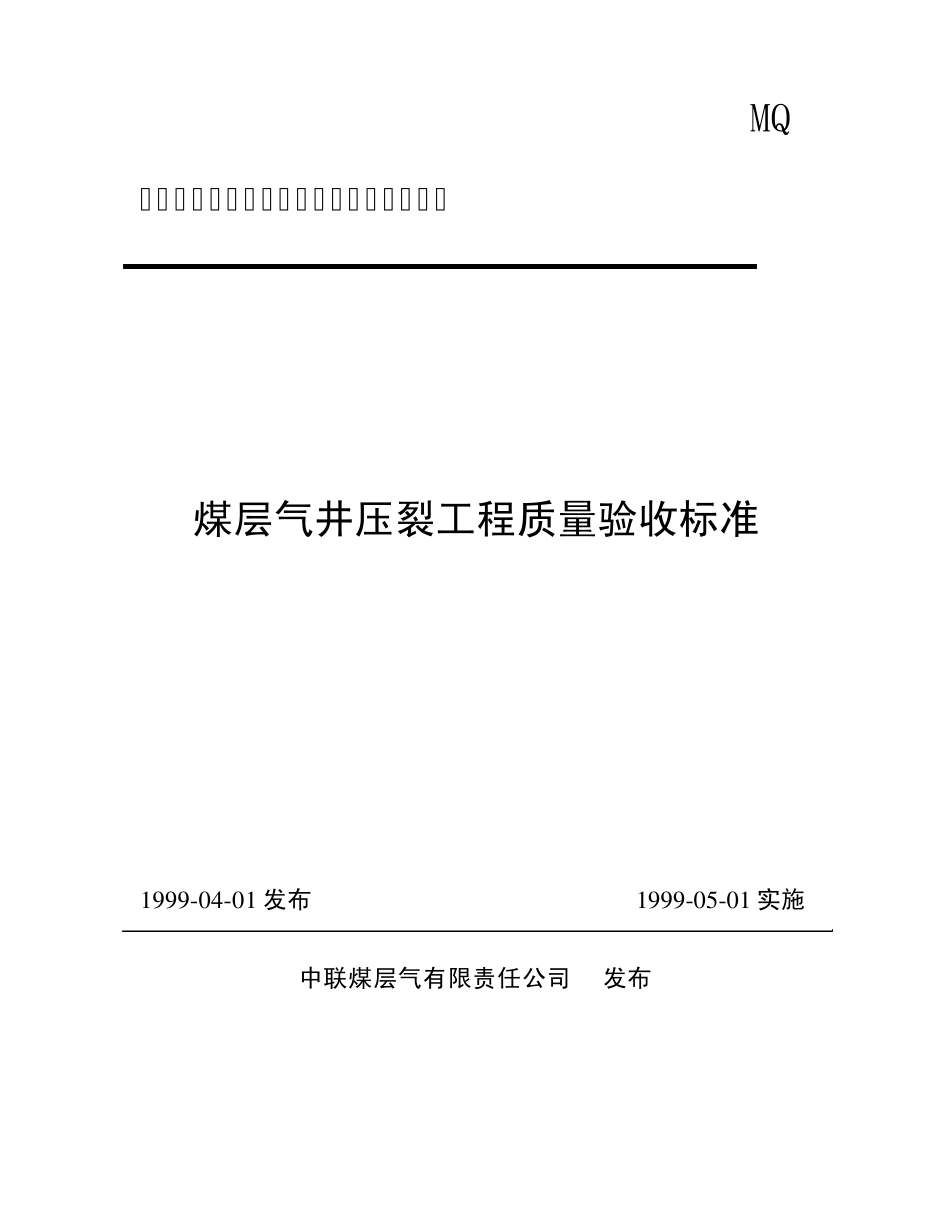

MQ 中联煤层气有限责任公司煤层气行业标准 煤层气井压裂工程质量验收标准 1 9 9 9 -0 4 -0 1 发布 1 9 9 9 -0 5 -0 1 实施 中联煤层气有限责任公司 发布 中联煤层气有限责任公司煤层气行业标准 煤层气井压裂工程质量验收标准 1 范围 本标准规定了压裂工程施工各工序的技术标准及资料录取标准。 本标准适用于煤层气井压裂工程的质量验收。 2 引用标准 下列标准所包含的条文,通过在标准中的引用而成为本标准的条文。 SY/T 5587.6-93 油水井常规修井作业 起下油管作业规程 SY/T 5587.7-93 油水井常规修井作业 洗井作业规程 SY/T 5587.9-93 油水井常规修井作业 换井口装置作业规程 SY/T 5587.16-93 油水井常规修井作业 通井、刮削套管作业规程 3 施工质量标准及应录取资料项目 3.1 通井 3.1.1 通井规外径小于套管内径6~8mm,大端长度不小于0.5m,射孔完成的井应通至人工井底;裸眼、筛管完成的井,用通井规通至套管鞋以上10~ 15m,然后用油管通至井底。 3.1.2 通井时要平稳操作,下管柱速度控制为10~ 20m/min,下到距离设计位置或人工井底100m 时下放速度不得超过5~ 10m/min。当通到人工井底悬重下降10~ 20kN 时,重复两次,使测得人工井底深度误差下于 0.5m。 3.1.3 通井时,若中途遇阻,悬重下降控制不超过20~ 30Kn,并平稳活动管柱、循环冲洗,严禁猛礅、硬压。 3.1.4 对遇阻井段应分析情况或实测打印证实遇阻原因,并经整修后再进行通井。 3.2 刮削: 3.2.1 下管柱时要平稳操作,下管柱速度控制为20~ 30m/min,下到距离设计要求刮削井段前50m 左右时,下放速度控制为5~ 10m/min。接近刮削井段并开泵循环正常后,边缓慢顺螺纹紧扣方向旋转管柱边缓慢下放,然后再上提管柱反复多次刮削,直到下放悬重不再下降为止。 3.2.2 若中途遇阻,当悬重下降20~ 30kN 时,应停止下管柱,接洗井管汇,边顺螺纹紧扣方向下放管柱,反复刮削直到管柱悬重恢复正常为止,再继续下管柱。 刮削器作业完毕按洗井标准充分洗井。 3.3 通井、刮削应录取资料项目 3.3.1 管柱类型、规格、单根长度、下入根数; 3.3.2 通井规、刮削器型号、外型尺寸; 3.3.3 通井、刮削深度,遇阻位置,指重表变化值及对应深度; 3.3.4 起出通井规上的痕迹描述; 3.4 探砂面作业程序与质量标准 当 油 管 或 下 井 工 具 下 至 距 煤 层 上 界30m 时 , 下 放 速 ...
