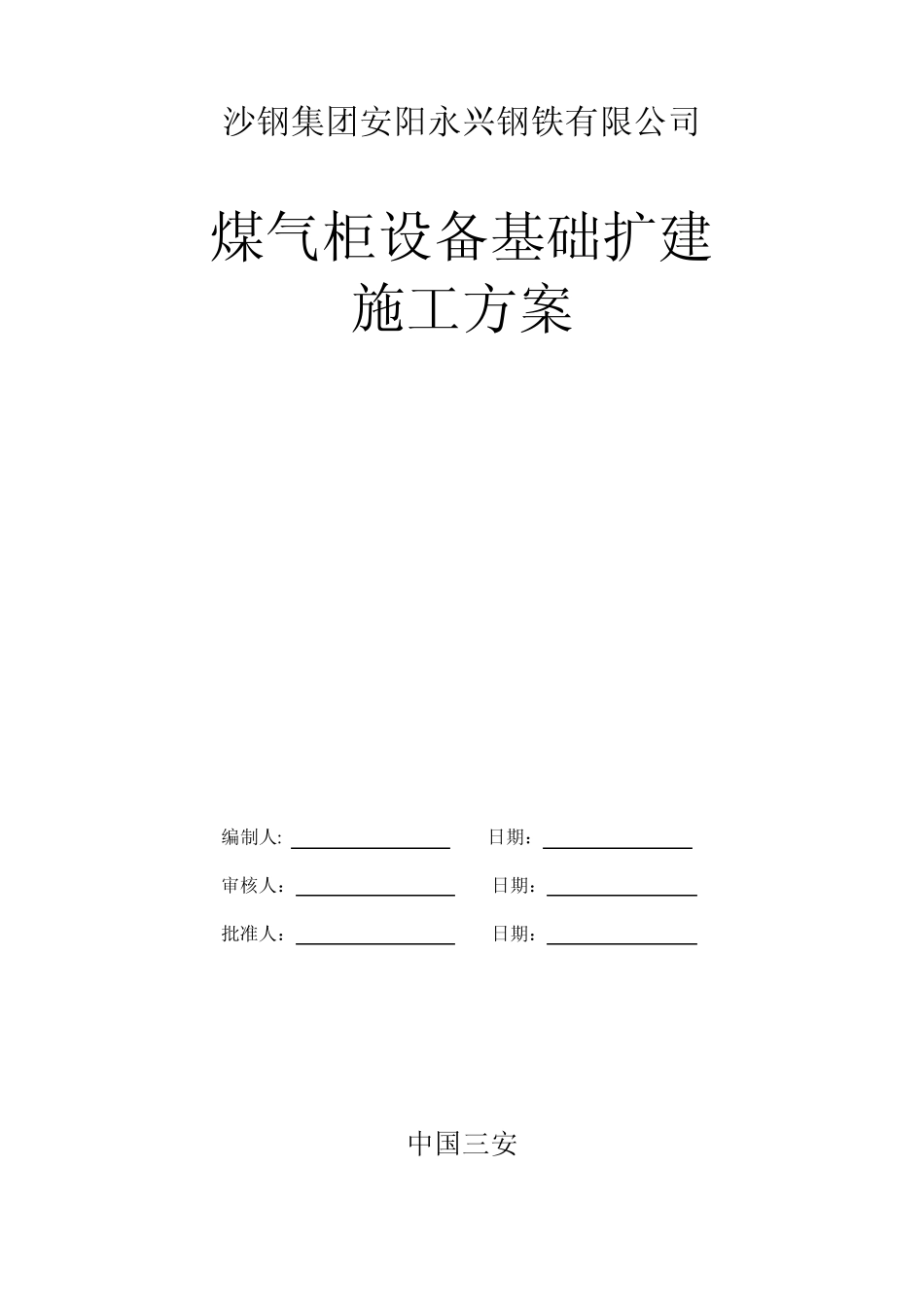

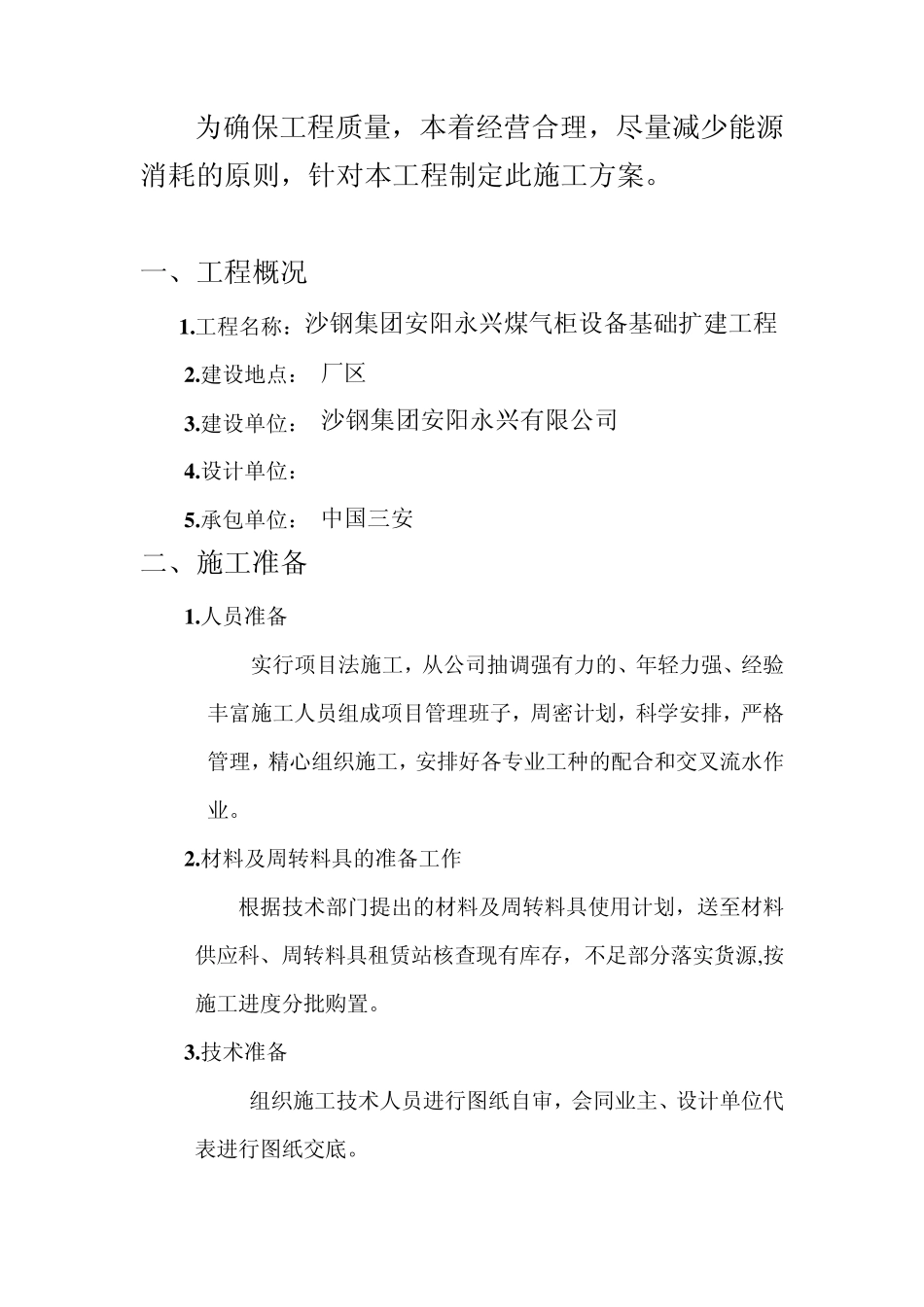

沙钢集团安阳永兴钢铁有限公司 煤气柜设备基础扩建 施工方案 编制人: 日期: 审核人: 日期: 批准人: 日期: 中国三安 为确保工程质量,本着经营合理,尽量减少能源消耗的原则,针对本工程制定此施工方案
一、工程概况 1
工程名称:沙钢集团安阳永兴煤气柜设备基础扩建工程 2
建设地点: 厂区 3
建设单位: 沙钢集团安阳永兴有限公司 4
设计单位: 5
承包单位: 中国三安 二、施工准备 1
人员准备 实行项目法施工,从公司抽调强有力的、年轻力强、经验丰富施工人员组成项目管理班子,周密计划,科学安排,严格管理,精心组织施工,安排好各专业工种的配合和交叉流水作业
材料及周转料具的准备工作 根据技术部门提出的材料及周转料具使用计划,送至材料供应科、周转料具租赁站核查现有库存,不足部分落实货源,按施工进度分批购置
技术准备 组织施工技术人员进行图纸自审,会同业主、设计单位代表进行图纸交底

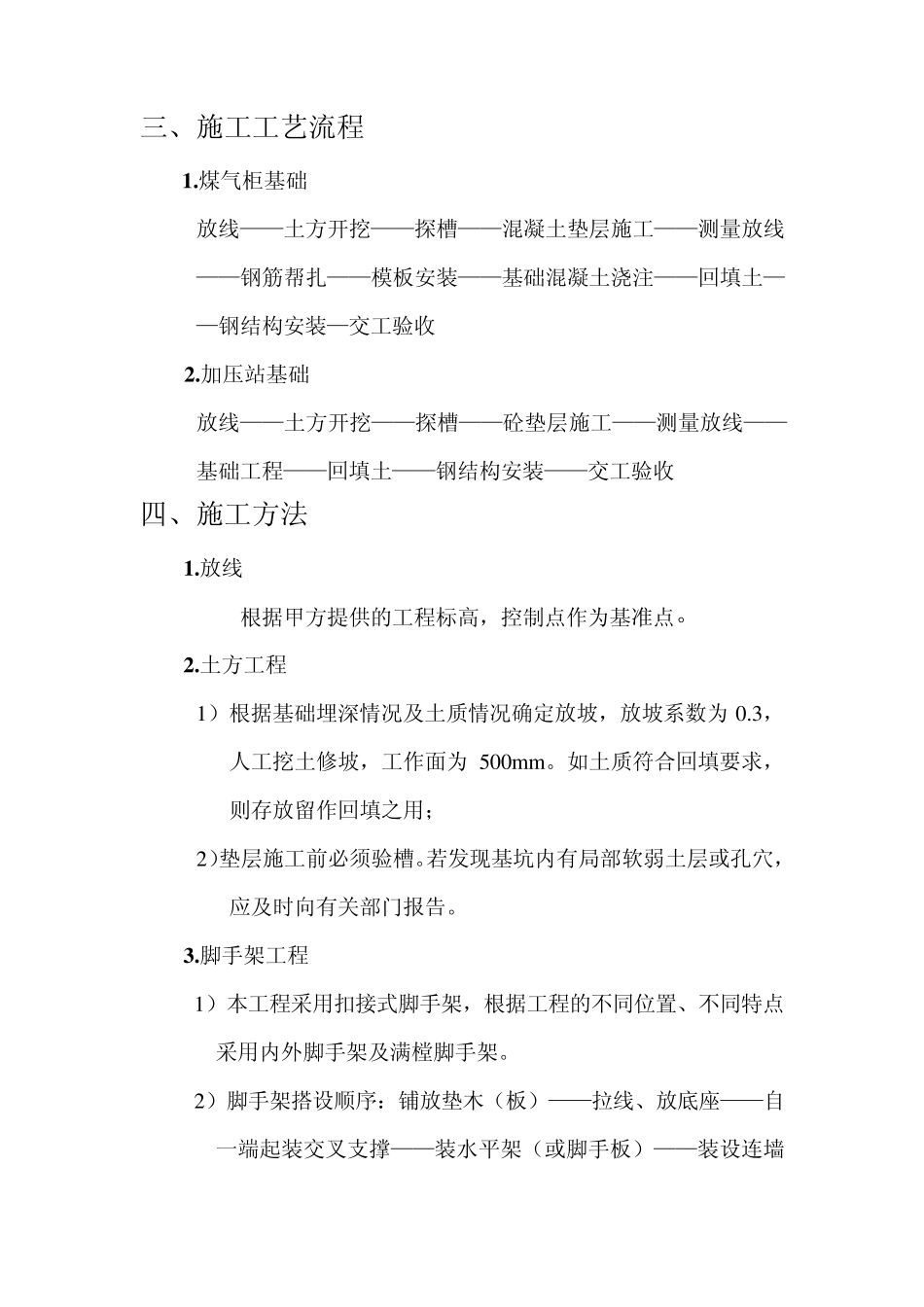

三、施工工艺流程 1
煤气柜基础 放线——土方开挖——探槽——混凝土垫层施工——测量放线——钢筋帮扎——模板安装——基础混凝土浇注——回填土——钢结构安装—交工验收 2
加压站基础 放线——土方开挖——探槽——砼垫层施工——测量放线——基础工程——回填土——钢结构安装——交工验收 四、施工方法 1
放线 根据甲方提供的工程标高,控制点作为基准点
土方工程 1)根据基础埋深情况及土质情况确定放坡,放坡系数为 0
3,人工挖土修坡,工作面为 500m m
如土质符合回填要求,则存放留作回填之用; 2)垫层施工前必须验槽
若发现基坑内有局部软弱土层或孔穴,应及时向有关部门报告
脚手架工程 1)本工程采用扣接式脚手架,根据工程的不同位置、不同特点采用内外脚手架及满樘脚手架
2)脚手架搭设顺序:铺放垫木(板)——拉线、放底座——自一端起装交叉支撑—
