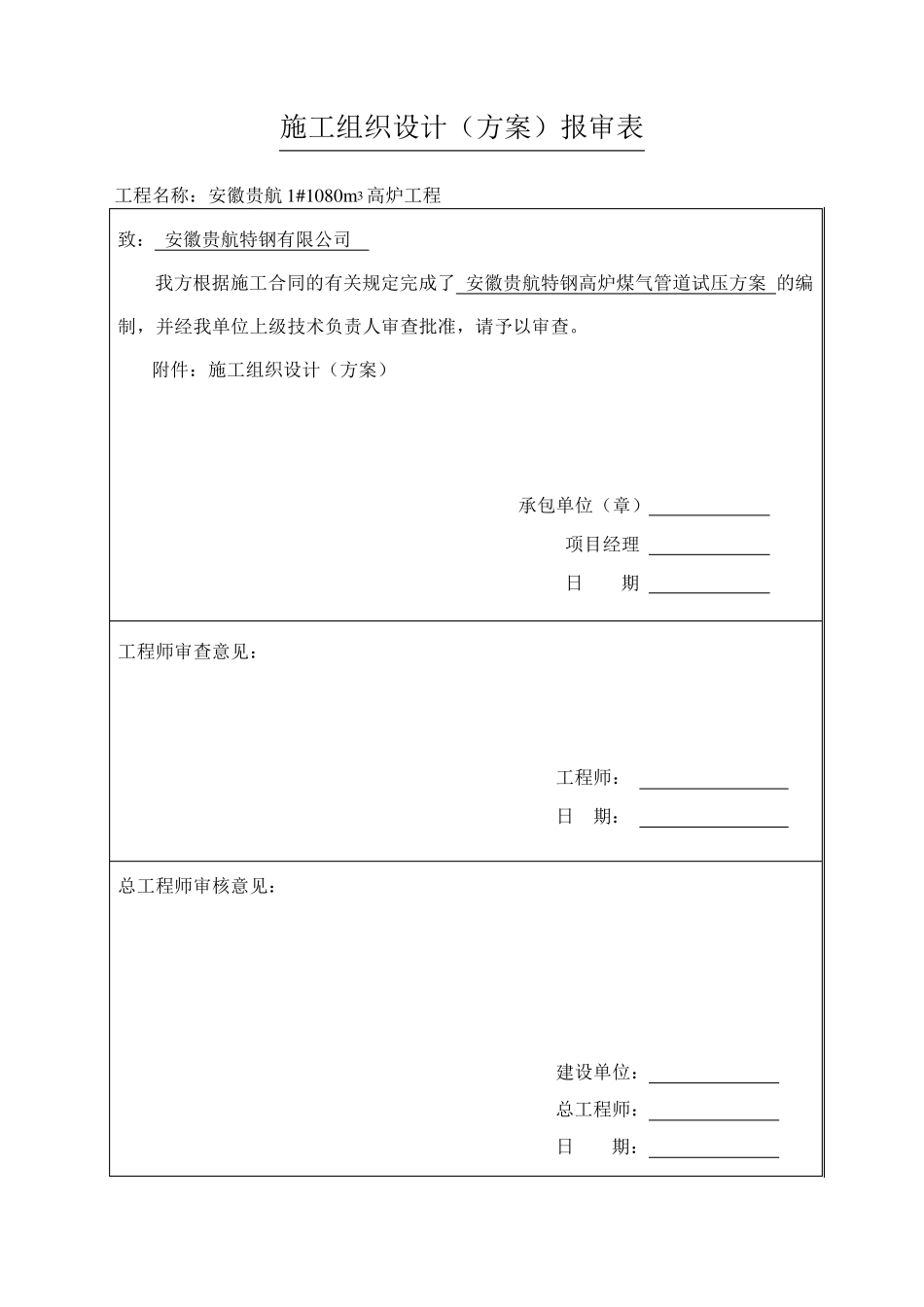

施工组织设计(方案)报审表 工程名称:安徽贵航1#1080m 3 高炉工程 致: 安徽贵航特钢有限公司 我方根据施工合同的有关规定完成了 安徽贵航特钢高炉煤气管道试压方案 的编制,并经我单位上级技术负责人审查批准,请予以审查。 附件:施工组织设计(方案) 承包单位(章) 项目经理 日 期 工程师审查意见: 工程师: 日 期: 总工程师审核意见: 建设单位: 总工程师: 日 期: 施工组织设计会签单 工程名称 安徽贵航特钢1#高炉工程 方案内容 1. 工程概况 2. 编制依据 3.试压前的检查及准备 4.试压参数 5.试压程序及要求 6.安全措施 7.试压人员机具及材料 评审结果 项目经理批准 相关部门会签 技质部: 工程部: 经营部: 物资部: 审 批 栏 安徽贵航特钢高炉项目部: 我公司编制的《安徽贵航特钢高炉煤气管道试压方案》已经有关专业技术人员审核,请贵方予以确认。 安徽贵航特钢高炉工程 煤气管道试压方案 编 制: 日 期: 审 核: 日 期: 批 准: 日 期: 二十冶安徽贵航特钢工程机装项目部 2 0 1 1 年 1 1 月 1 日 一、工程概况 安徽贵航特钢煤气管道系统主要有高炉区域煤气管道、干法除尘煤气及输灰管道、热风炉煤气管道三部分组成。干法除尘至调压阀组为高压煤气管道,其余为低压煤气管道。 高压煤气管道、低压煤气管道分别单独试压。如空压站能投入使用,则利用厂区压缩空气,否则采用移动式空压机进行试压。高压管道总长约 210 米,低压管道总长约 507 米。 二、编制依据 1) 设计图纸及设计施工说明 2) 《工业金属管道工程施工及验收规范》 (GB50235-97) 3) 《压力管道规范 工业管道第五部分:检测与试验》(GB/T20801.5-2006) 三、试压前的检查及准备 1、试压前应检查煤气管道内是否清理干净,清理干净后,将人孔封闭,并检查所有阀门及永久盲板是否已经安装完,焊缝质量是否合格,螺栓是否牢固。 2、检查管道、支架、管托等是否符合设计图纸,波纹补偿器拉杆螺母是否全部锁死 。 3、管道上 的临 时 加 固支撑 是否全部割 除并清理干净。 4、试压用的工具 和 量具 等物 品 是否准备齐 全。 5、试压区域是否清理干净,并设置 警 示 牌 和 防 护 栏 绳 。 6、待 试管道上 爆 破 板、仪 表 等是否已拆 除并加 以 隔 离 。 7、待 试管道与无 关 系统是否已用盲板隔 开 . 8、试压方 案...
