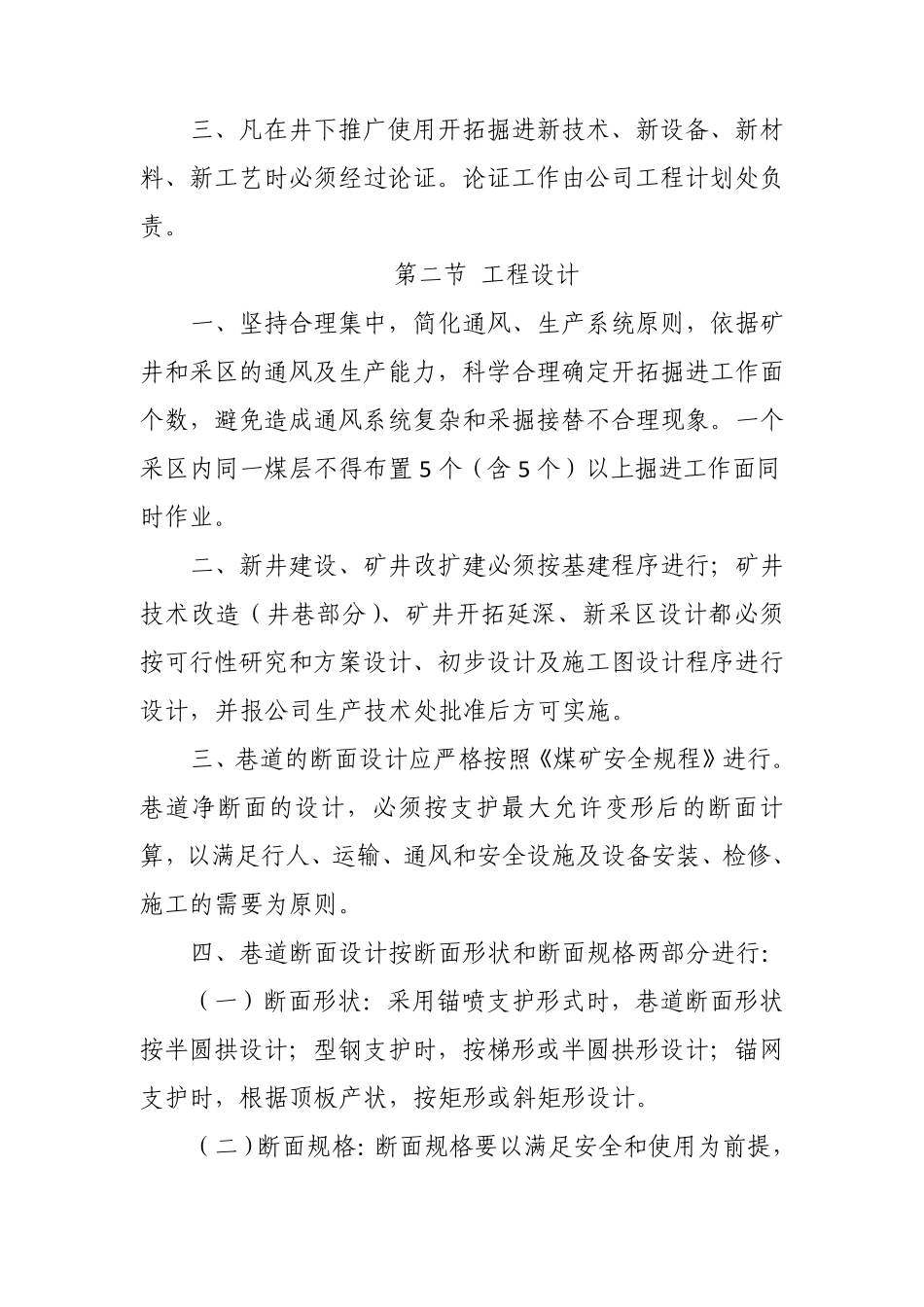

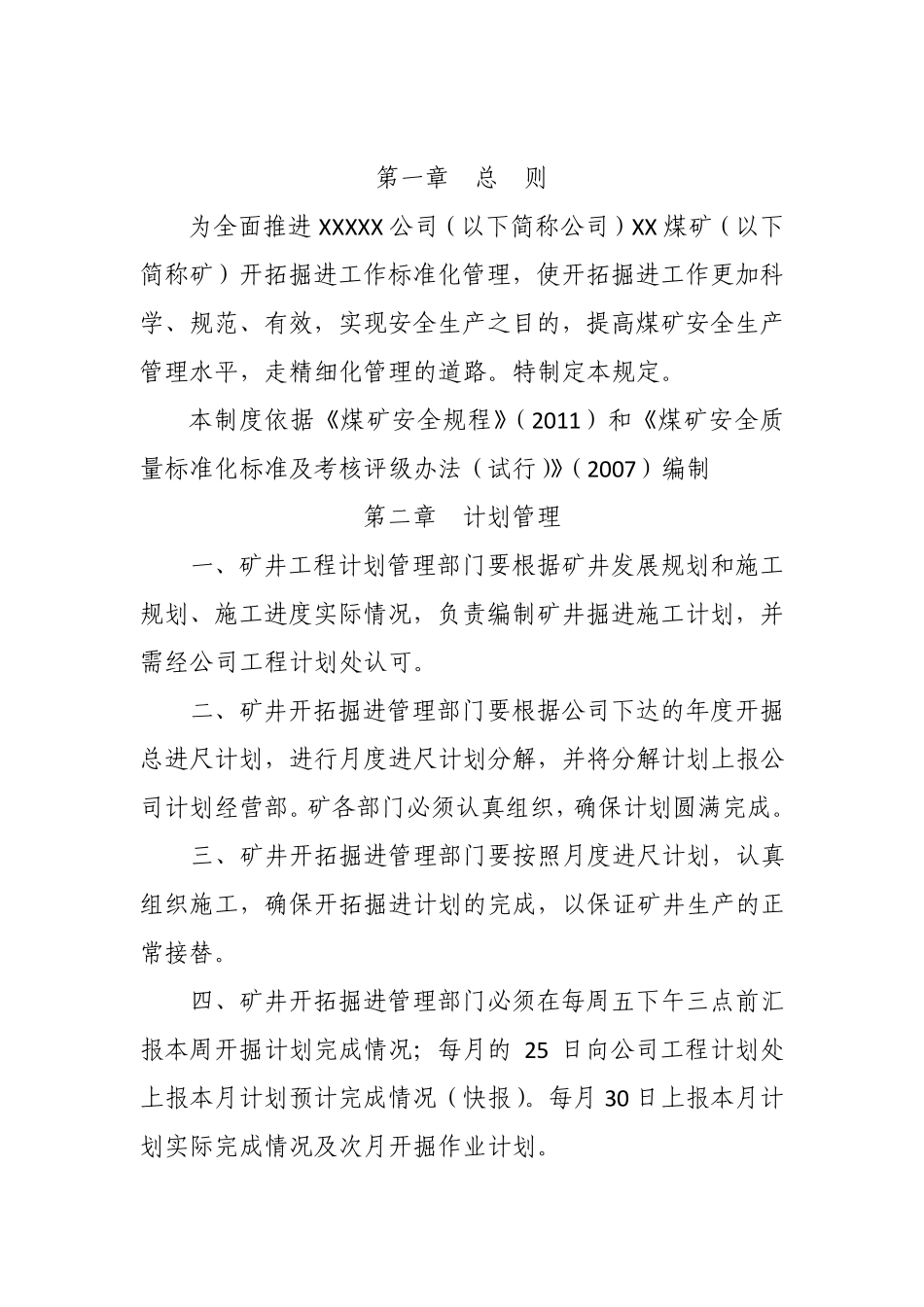

第一章 总 则 为全面推进XXXXX 公司(以下简称公司)XX 煤矿(以下简称矿)开拓掘进工作标准化管理,使开拓掘进工作更加科学、规范、有效,实现安全生产之目的,提高煤矿安全生产管理水平,走精细化管理的道路。特制定本规定。 本制度依据《煤矿安全规程》(2011)和《煤矿安全质量标准化标准及考核评级办法(试行)》(2007)编制 第二章 计划管理 一、矿井工程计划管理部门要根据矿井发展规划和施工规划、施工进度实际情况,负责编制矿井掘进施工计划,并需经公司工程计划处认可。 二、矿井开拓掘进管理部门要根据公司下达的年度开掘总进尺计划,进行月度进尺计划分解,并将分解计划上报公司计划经营部。矿各部门必须认真组织,确保计划圆满完成。 三、矿井开拓掘进管理部门要按照月度进尺计划,认真组织施工,确保开拓掘进计划的完成,以保证矿井生产的正常接替。 四、矿井开拓掘进管理部门必须在每周五下午三点前汇报本周开掘计划完成情况;每月的 25 日向公司工程计划处上报本月计划预计完成情况(快报)。每月 30 日上报本月计划实际完成情况及次月开掘作业计划。 五、矿井开拓掘进管理部门负责当天进尺计划的落实。对完不成日计划的工作面要找出原因,及时整改;对完不成周计划的工作面,要及时向矿战线领导汇报;对完不成月计划的工作面,要找出欠尺原因,制订补回欠尺的具体措施,并于当月 25 日前以书面形式向公司工程计划处汇报。 第三章 技术管理 第一节 一般规定 一、矿井开拓掘进部门应建立技术资料档案,技术资料档案应包括施工图设计、巷道开口通知单、作业规程及补充措施、设备安装申请单、巷道贯通通知单、贯通措施、隐蔽工程记录、锚杆拉拔试验台帐、巷道位移观测记录和工程竣工移交验收报告单等内容。一般技术资料档案保存时间应为巷道报废后一年以上,重要巷道的技术资料应永久保存。 二、井下巷道内必须悬挂施工牌板。牌板的内容应包含工程平面图、工程断面图、供电系统图、炮眼布臵图、劳动组织及作业循环图表、避灾路线图、工程质量标准和主要安全技术措施;防突工作面还必须有排放钻孔布臵三视图,校检孔布臵三视图、排放钻孔参数表,校检孔参数表,突出预兆牌版,深孔探测孔三视图及参数表等内容。牌版位臵要悬挂在施工作业现场,以指导生产。具体规定为:炮掘工作面悬挂在放炮警戒位臵;机掘工作面悬挂在掘进机后 10 米-15米的位臵。施工牌板材质和格式要统一美观。 三、凡在井下推广使用...
