第一部分 施工方法、技术措施、主要机具设备及 人员专业构成、劳动力安排、质量保证体系及措施 1
工程概况 1
1 工程名称: 山水龙瑞住宅小区室外工程(照明) 1
2 建设单位: 徐州市陆桥房地产开发公司 2
质量要求:响应招标文件要求,质量等级:合格
工期要求:施工工期计划为 10天
编制依据 4
1 招标文件
3 国家颁发的有关规范、规程和标准
4 地方政府所颁发的法规、法令和标准
5 本工程所要求执行的标准规法、技术文件等
施工方案 5
1 施工程序 5
1 施工准备阶段:要熟悉图纸资料,掌握施工标准、规范
组织施工人员学习图纸等技术资料,做好技术交底,合理配备劳动力、设备、材料等
2 施工阶段 5
1 配合阶段,对施工环境、情况要了解,做好预留预埋工作

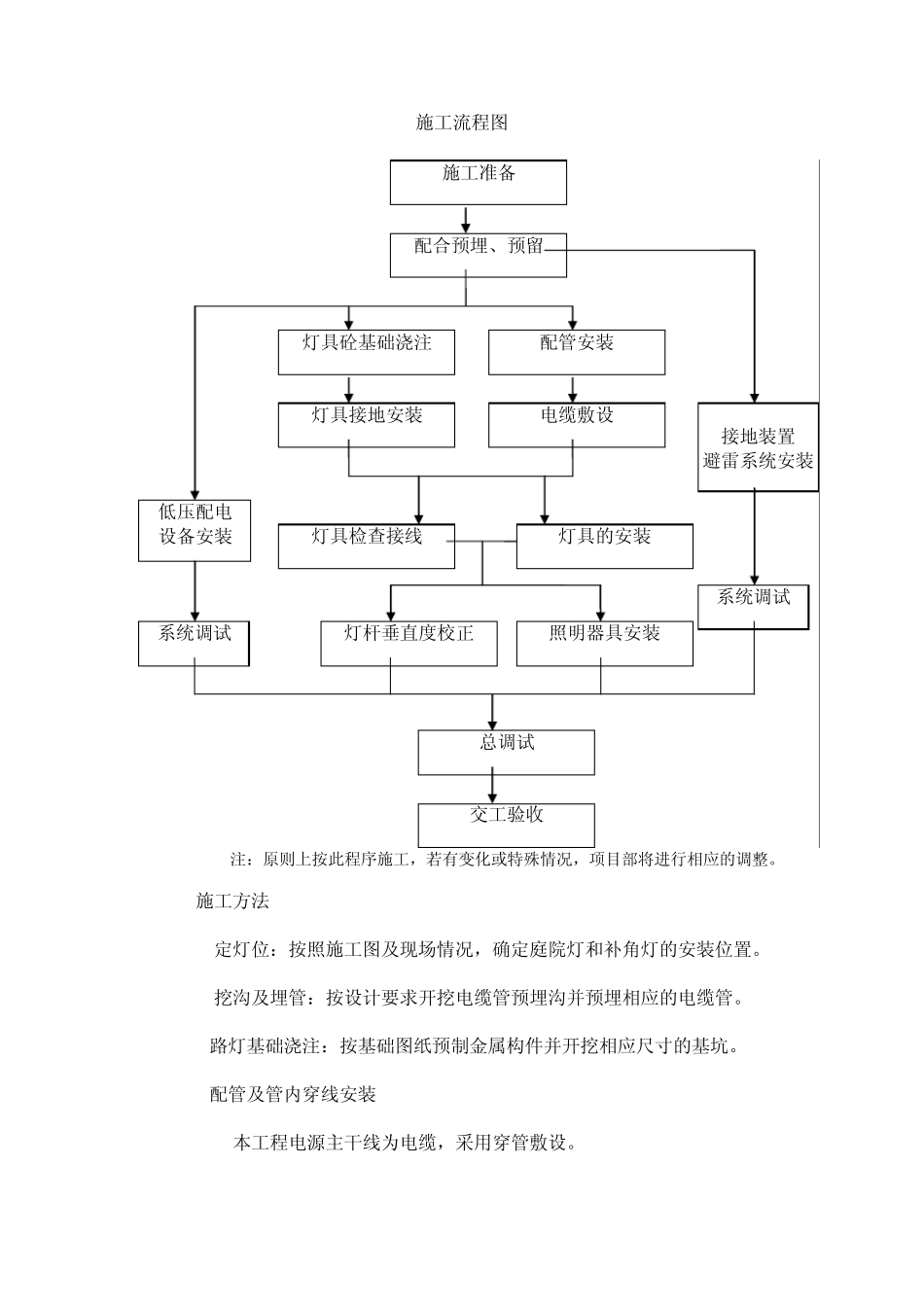

3施工流程 定灯位→挖沟(坑) → 埋管 →浇注路灯基础→敷设电缆 → 绝缘测试 → 灯具安装→电气设备安装 → 试验、调试 → 自检 → 竣工验收
施工准备 配合预埋、预留 灯具砼基础浇注 配管安装 灯具接地安装 电缆敷设 低压配电 设备安装 系统调试 灯具检查接线 灯具的安装 灯杆垂直度校正 照明器具安装 接地装置 避雷系统安装 系统调试 总调试 交工验收 施工流程图 注:原则上按此程序施工,若有变化或特殊情况,项目部将进行相应的调整
4 施工方法 5
1 定灯位:按照施工图及现场情况,确定庭院灯和补角灯的安装位置
2 挖沟及埋管:按设计要求开挖电缆管预埋沟并预埋相应的电缆管
3路灯基础浇注:按基础图纸预制金属构件并开挖相应尺寸的基坑
4配管及管内穿线安装 5
1 本工程电源主干线为电缆,采用穿管敷设
2 穿线钢管的选择应符合设计规定
