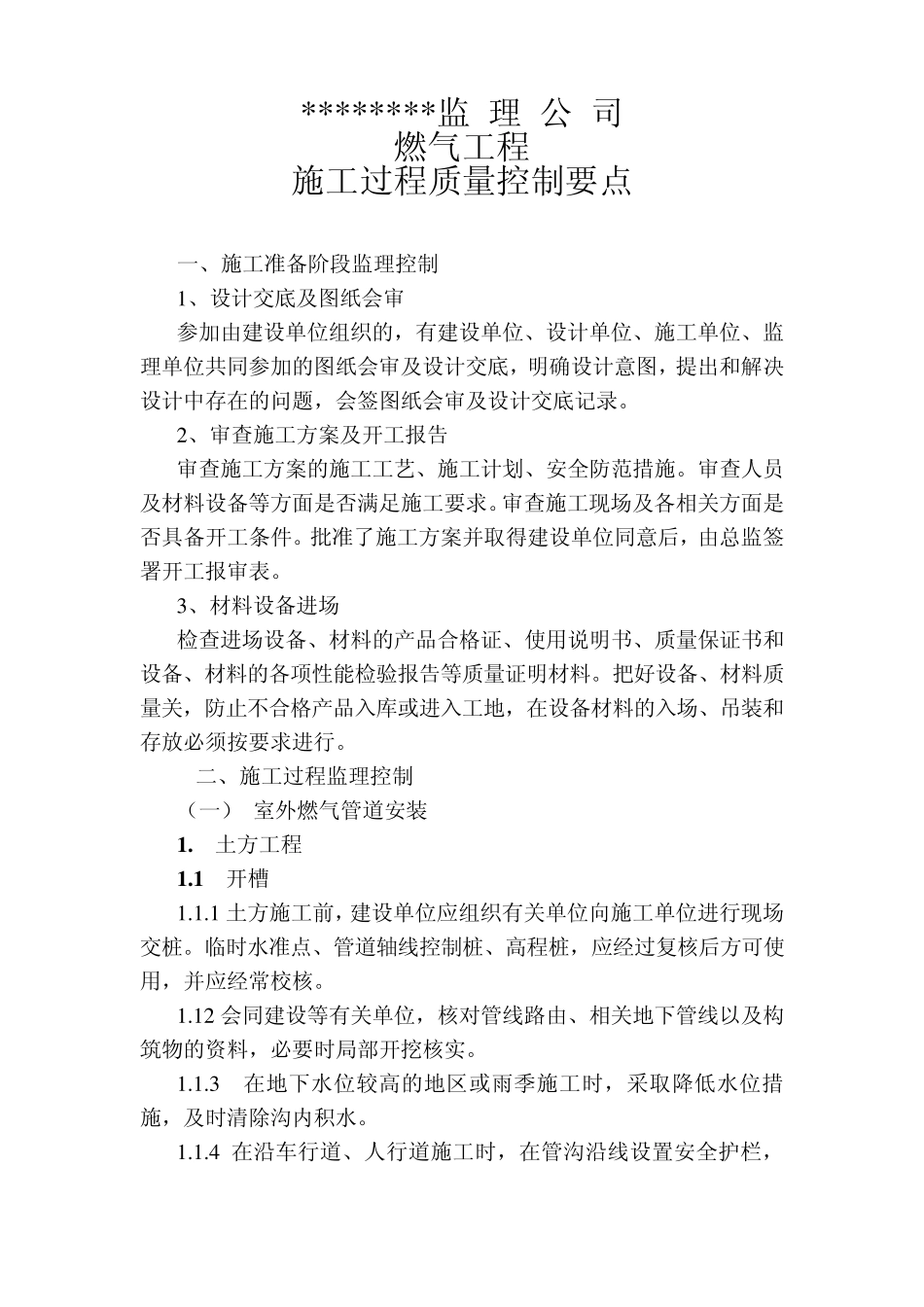

********监 理 公 司 燃气工程 施工过程质量控制要点 一、施工准备阶段监理控制 1 、设计交底及图纸会审 参加由建设单位组织的,有建设单位、设计单位、施工单位、监理单位共同参加的图纸会审及设计交底,明确设计意图,提出和解决设计中存在的问题,会签图纸会审及设计交底记录
2 、审查施工方案及开工报告 审查施工方案的施工工艺、施工计划、安全防范措施
审查人员及材料设备等方面是否满足施工要求
审查施工现场及各相关方面是否具备开工条件
批准了施工方案并取得建设单位同意后,由总监签署开工报审表
3 、材料设备进场 检查进场设备、材料的产品合格证、使用说明书、质量保证书和设备、材料的各项性能检验报告等质量证明材料
把好设备、材料质量关,防止不合格产品入库或进入工地,在设备材料的入场、吊装和存放必须按要求进行
二、施工过程监理控制 (一) 室外燃气管道安装 1
土方工程 1
1 开槽 1
1 土方施工前,建设单位应组织有关单位向施工单位进行现场交桩
临时水准点、管道轴线控制桩、高程桩,应经过复核后方可使用,并应经常校核
1 2 会同建设等有关单位,核对管线路由、相关地下管线以及构筑物的资料,必要时局部开挖核实
3 在地下水位较高的地区或雨季施工时,采取降低水位措施,及时清除沟内积水
4 在沿车行道、人行道施工时,在管沟沿线设置安全护栏,并设置明显的警示标志
在施工路段沿线,设置夜间警示灯
5 管道沟槽按设计规定的平面位置和标高开挖

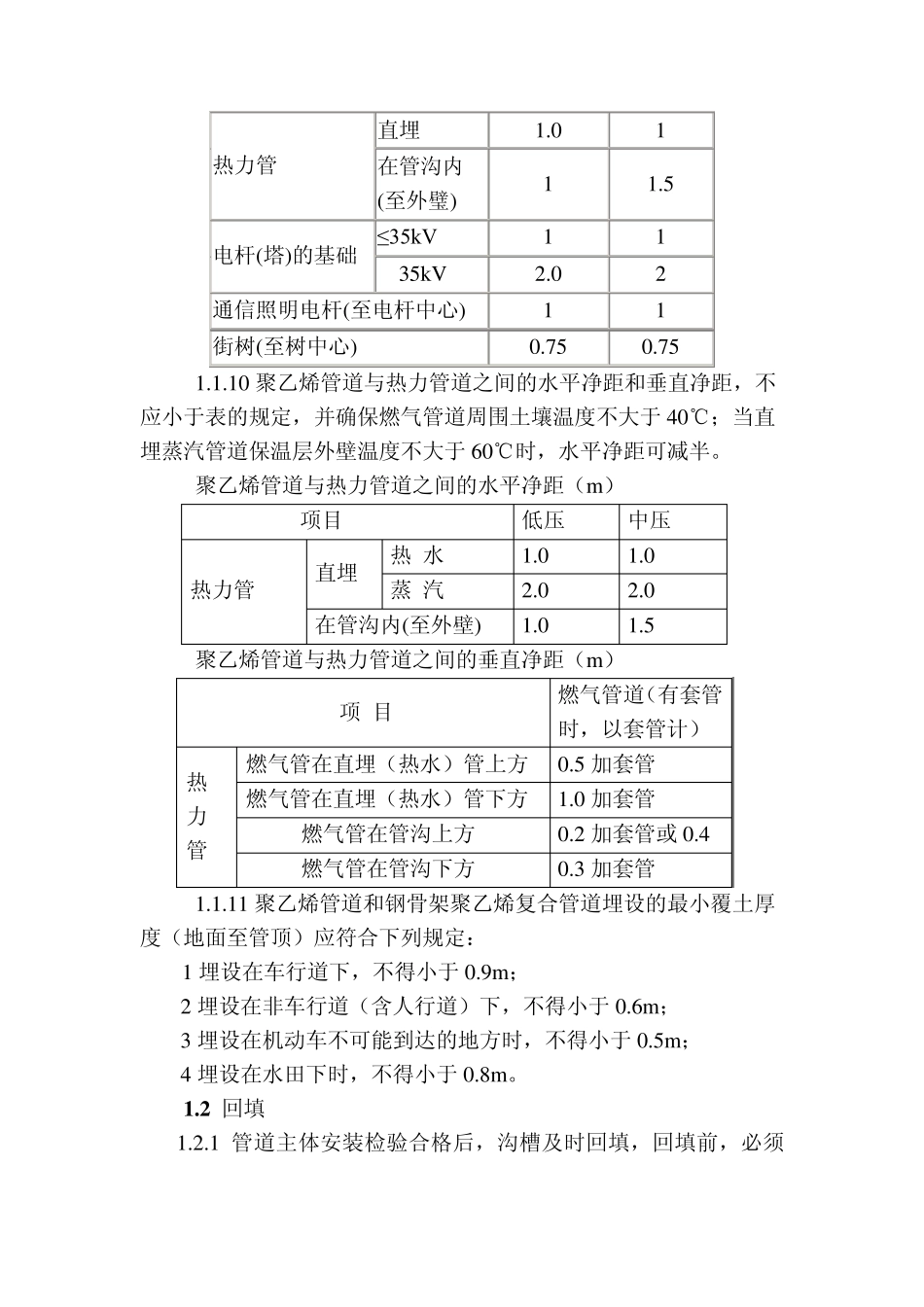

6 管沟沟底宽度和工作坑尺寸,按下列要求确定: 管道公称管径(mm) 50~80 100~200 250~350 400~450 500~600 700~800 900~1000 1100~1200 1300~1400 沟底宽度 (m) 0
