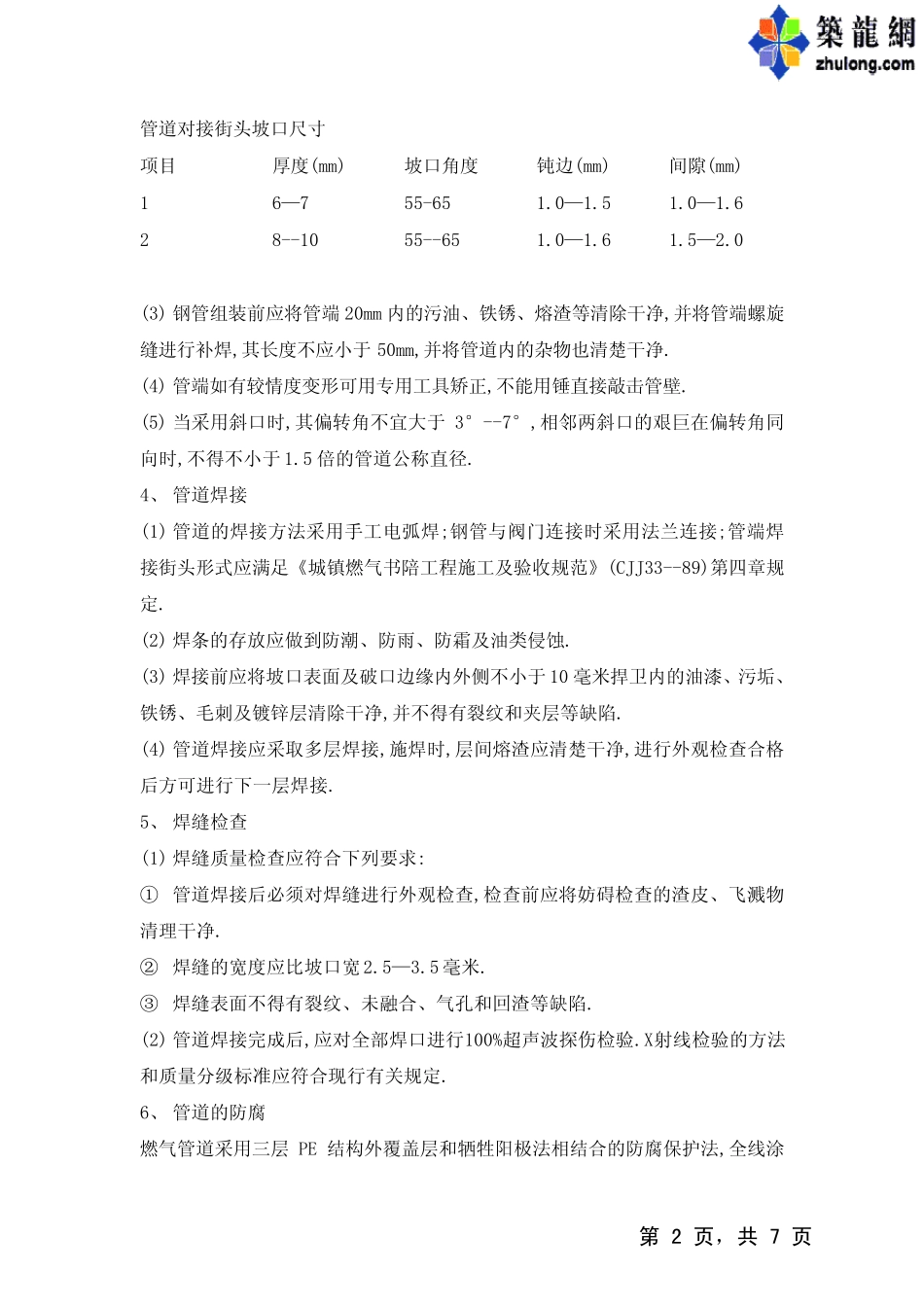

施 工 方 案 一、 施工方法及技术措施 ㈠、室外燃气管道安装 1、 管位测量放线 应根据施工图的管位进行放线,在地形起伏地段和转角地段应打加密桩 当管道沿线遇到地下构筑物或其他隐蔽工程时,放线应在交叉范围两端作出明显标志
根据设计规定选用不同防腐绝缘等级的管材,施工放线时应在分界点上作出明显标志
2、 管沟开挖 施工前,根据管道占地宽度范围内的杂草、石块、树木等要清楚干净
其沟、坎、陡坡等应予以平整,不得影响施工机具通行
(1) 开槽 管道沟槽应按设计所定的平面位置进行开槽
本工程为人工及机械挖土,沟壁坡度按设计要求进行
但管沟开挖深度及坡度应根据沿线土质实际情况确定,保证不塌方、不偏帮
(2) 开挖管沟时其断面尺寸应准确,沟底应平直,沟内无塌方,无积水,无各种油类 及杂物
(3) 开挖管沟土石方不可 两边 抛 土,;应将 开挖的土石方堆 放在布 管的另 一侧 ,且堆 土距 沟边 不得小 于 0
5 米 ,管沟应保持 顺 畅
(4) 挖管沟遇地下构筑物及其他障 碍 设施时应与 其主 管单 位协 商 制 定安全 技术措施,并 派 人到现 场 监 督
(5) 开挖管沟后 ,应及时检 查 验 收 ,不符 合 要求应及时修 正 ,并 作好 竣 工测量和纪录
验 收 合 格 后 应及时办 理 交接 手 续
3、 管道加工和组 装 (1) 管道的些 个 采 用气割 方法
管道坡口 宜 采 用机械方式
如 用其他方法必 须 出去 坡口 表 面的氧 化 皮 ,并 进行打磨
(2) 管道对 接 街 头 的坡口 形式 应为V 型 ,其尺寸符 合 下列 规定: 管沟回 填 前,施工单 位代 表 与 建 设单 位代 表 共 同对 管道进行检 查
第 1 页,共 7 页管道对接街头坡口尺寸 项目 厚度(mm) 坡口角度 钝边(mm) 间隙(mm) 1 6—7 5
