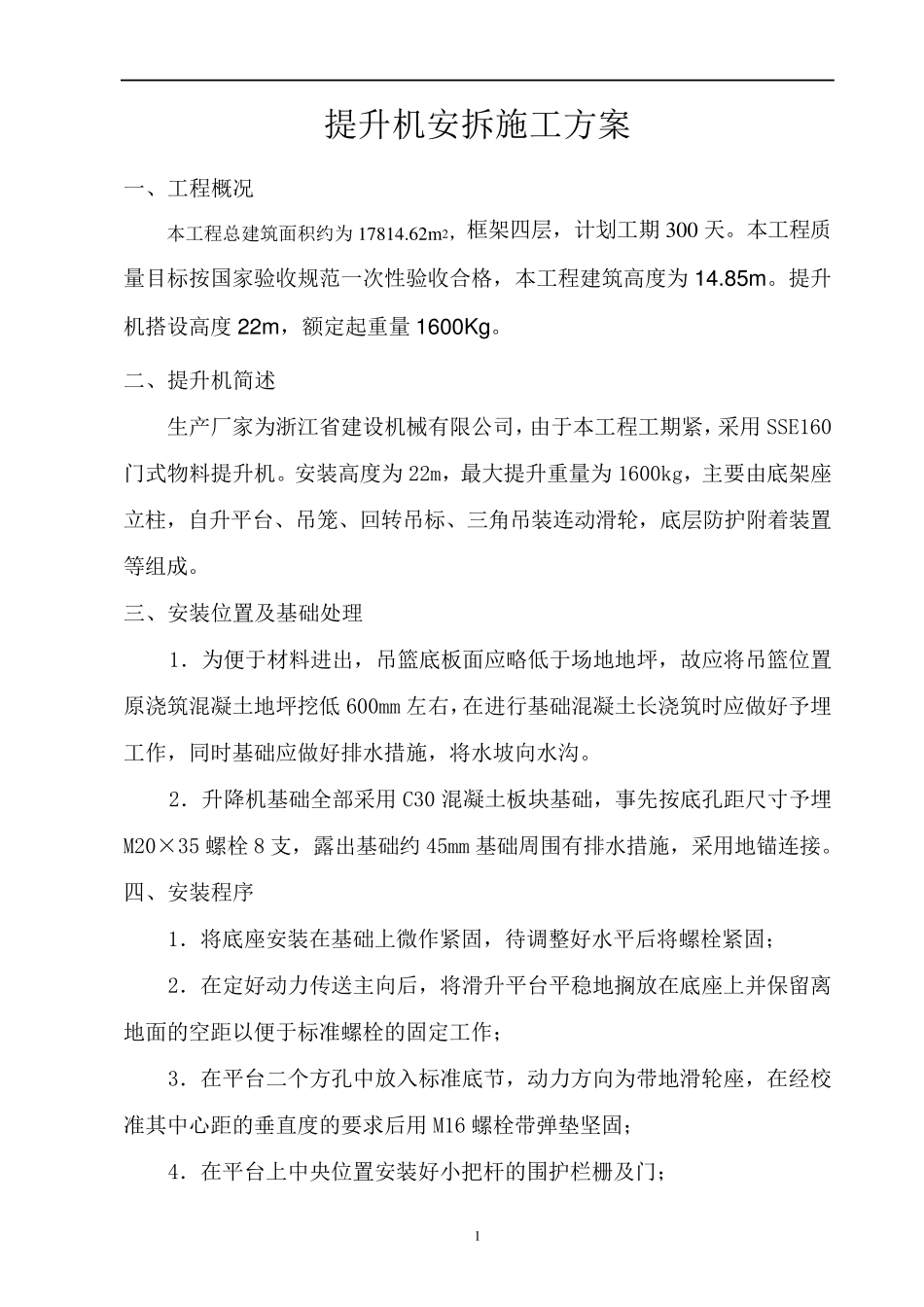

目 录 一、 工程概况 二、 提升机简述 三、 安装位置及基础处理 四、 安装程序 五、 升降机的调试 六、 使用前的安全检查 七、 使用中的注意事项 八、 安拆时安全措施 九、 拆卸程序 十、 使用前的准备工作 十一、 使用中的一般说明 十二、 应注意事项 十三、 维护及保养 十四、 管理工作 1 提 升 机 安 拆 施 工 方 案 一 、 工 程 概 况 本 工 程 总 建 筑 面 积 约 为 17814
62m 2, 框 架 四 层 , 计 划 工 期 300 天
本 工 程 质量 目 标 按 国 家 验 收 规 范 一 次 性 验 收 合 格 , 本 工 程 建 筑 高 度 为 14
提 升机 搭 设 高 度 22m , 额 定 起 重 量 1600Kg
二 、 提 升 机 简 述 生 产 厂 家 为 浙 江 省 建 设 机 械 有 限 公 司 , 由 于 本 工 程 工 期 紧 , 采 用 SSE160门 式 物 料 提 升 机
安 装 高 度 为 22m, 最 大 提 升 重 量 为 1600kg, 主 要 由 底 架 座立 柱 , 自 升 平 台 、 吊 笼 、 回 转 吊 标 、 三 角 吊 装 连 动 滑 轮 , 底 层 防 护 附 着 装 置等 组 成
三 、 安 装 位 置 及 基 础 处 理 1. 为 便 于 材 料 进 出 , 吊 篮 底 板 面 应 略 低 于 场 地 地 坪 , 故 应 将吊 篮 位 置原浇筑 混凝土地 坪 挖低 600mm 左右,在进 行基 础 混凝土长浇筑 时应 做好予埋工 作, 同时基 础 应 做好排水措施 , 将水坡向水沟
2. 升 降机 基 础 全部采 用 C30 混凝土板 块基 础 , 事先按 底 孔距尺寸予埋M20×35 螺栓 8 支, 露出 基 础 约 45mm 基 础 周围有 排水措
