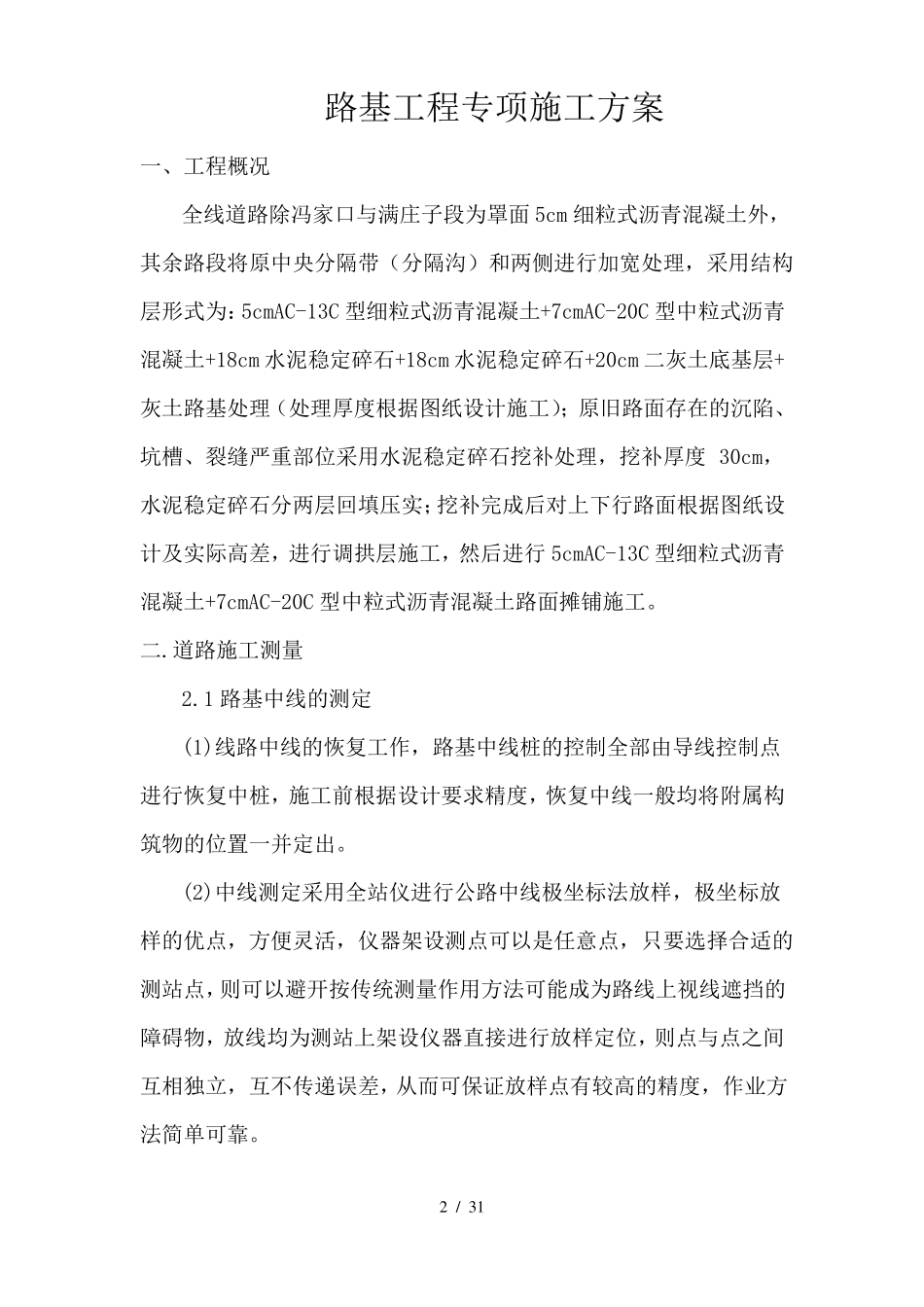

国道 G302 州南段改造工程()路基工程专项施工方案编制:审核:审批:2015 年 12 月 20 日1 / 31路基工程专项施工方案一、工程概况全线道路除冯家口与满庄子段为罩面 5cm 细粒式沥青混凝土外,其余路段将原中央分隔带(分隔沟)和两侧进行加宽处理,采用结构层形式为:5cmAC-13C 型细粒式沥青混凝土+7cmAC-20C 型中粒式沥青混凝土+18cm 水泥稳定碎石+18cm 水泥稳定碎石+20cm 二灰土底基层+灰土路基处理(处理厚度根据图纸设计施工);原旧路面存在的沉陷、坑槽、裂缝严重部位采用水泥稳定碎石挖补处理,挖补厚度 30cm,水泥稳定碎石分两层回填压实;挖补完成后对上下行路面根据图纸设计及实际高差,进行调拱层施工,然后进行 5cmAC-13C 型细粒式沥青混凝土+7cmAC-20C 型中粒式沥青混凝土路面摊铺施工
道路施工测量2
1 路基中线的测定(1)线路中线的恢复工作,路基中线桩的控制全部由导线控制点进行恢复中桩,施工前根据设计要求精度,恢复中线一般均将附属构筑物的位置一并定出
(2)中线测定采用全站仪进行公路中线极坐标法放样,极坐标放样的优点,方便灵活,仪器架设测点可以是任意点,只要选择合适的测站点,则可以避开按传统测量作用方法可能成为路线上视线遮挡的障碍物,放线均为测站上架设仪器直接进行放样定位,则点与点之间互相独立,互不传递误差,从而可保证放样点有较高的精度,作业方法简单可靠

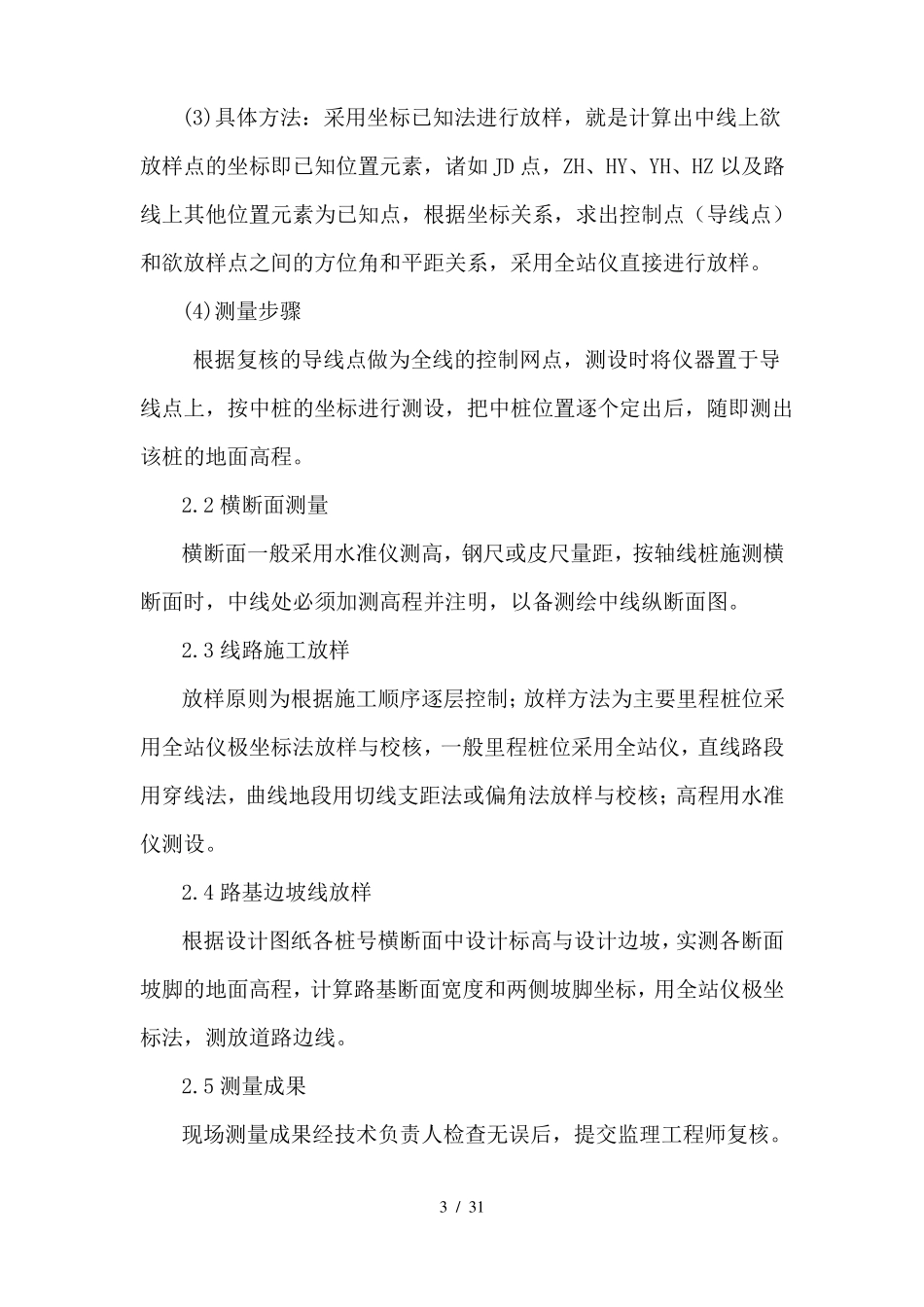

2 / 31(3)具体方法:采用坐标已知法进行放样,就是计算出中线上欲放样点的坐标即已知位置元素,诸如 JD 点,ZH、HY、YH、HZ 以及路线上其他位置元素为已知点,根据坐标关系,求出控制点(导线点)和欲放样点之间的方位角和平距关系,采用全站仪直接进行放样
(4)测量步骤根据复核的导线点做为全线的控制网点,测设时将仪器置于导线点上,按中桩的坐标进行测设,把中
