公路工程进展情况汇报公路工程进展情况汇报尊敬的 XX 厅长、各位领导:今天,省交通厅各位领导莅临 XX 调研指导工作,这必将对我市交通事业发展起到重要的推动作用
首先,我代表 XX 市委、市政府对各位领导的到来,表示热烈的欢迎和衷心的感谢
下面,我就 XX 公路 XX 至XX 段工程进展情况,向各位领导作以简要汇报
一、工程概况1
该工程路线全长公里,起点为XX镇大门处,与已建成的 XX 公路水泥混凝土路面顺接,桩号为原 XX 公路起点 K0+000,终点位于 XX 桥 XX 侧桥台,桩号为 K72+
项目主管部门为 XX 市公路管理处
该路基宽米,路面宽米,路肩为土路肩宽度 2×米
采用二级公路设计标准,设计行车速度 60 公里/小时
路面结构为 16 厘米厚底基层,16厘米厚上基层,22 厘米厚水泥砼路面
该项目批复预算金额亿元
其中:交通运输部 7300 万元,省厅边防公路 3640 万元,地方配套 3650 万元
目前,地方配套资金现已到位 400 万元
工程开标在省公路局的监督支持下,于 XX 年 4 月 21 日在哈市完成招标
全线公里,共分 12 个合同段
其中,路基路面工程 10 个合同段,桥梁工程 1 个合同段,工程监理 1 个合同段

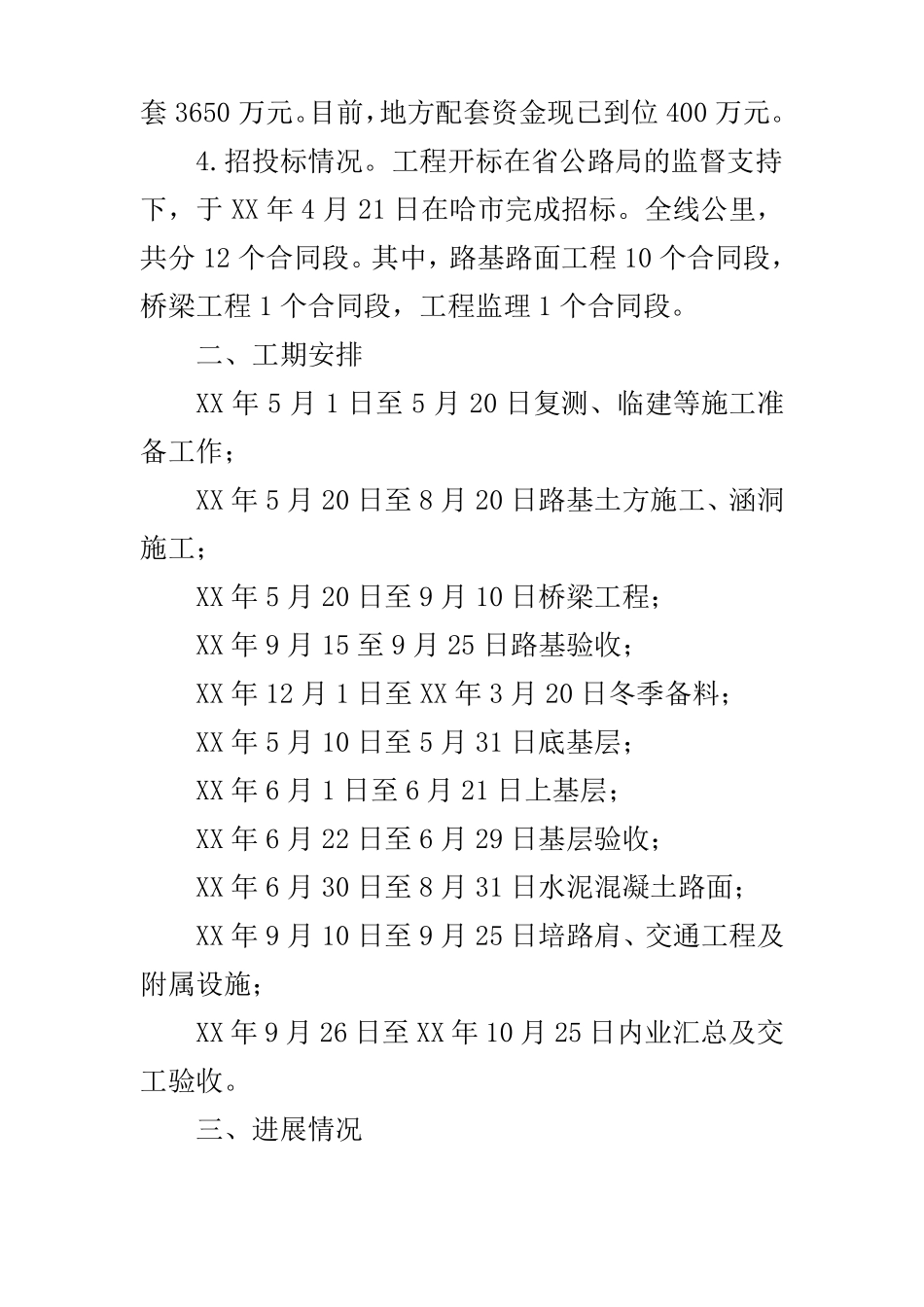

二、工期安排XX 年 5 月 1 日至 5 月 20 日复测、临建等施工准备工作;XX 年 5 月 20 日至 8 月 20 日路基土方施工、涵洞施工;XX 年 5 月 20 日至 9 月 10 日桥梁工程;XX 年 9 月 15 至 9 月 25 日路基验收;XX 年 12 月 1 日至 XX 年 3 月 20 日冬季备料;XX 年 5 月 10 日至 5 月 31 日底基层;XX 年 6 月 1 日至 6 月 21 日上基层;XX 年 6 月 22 日至 6 月 29 日
