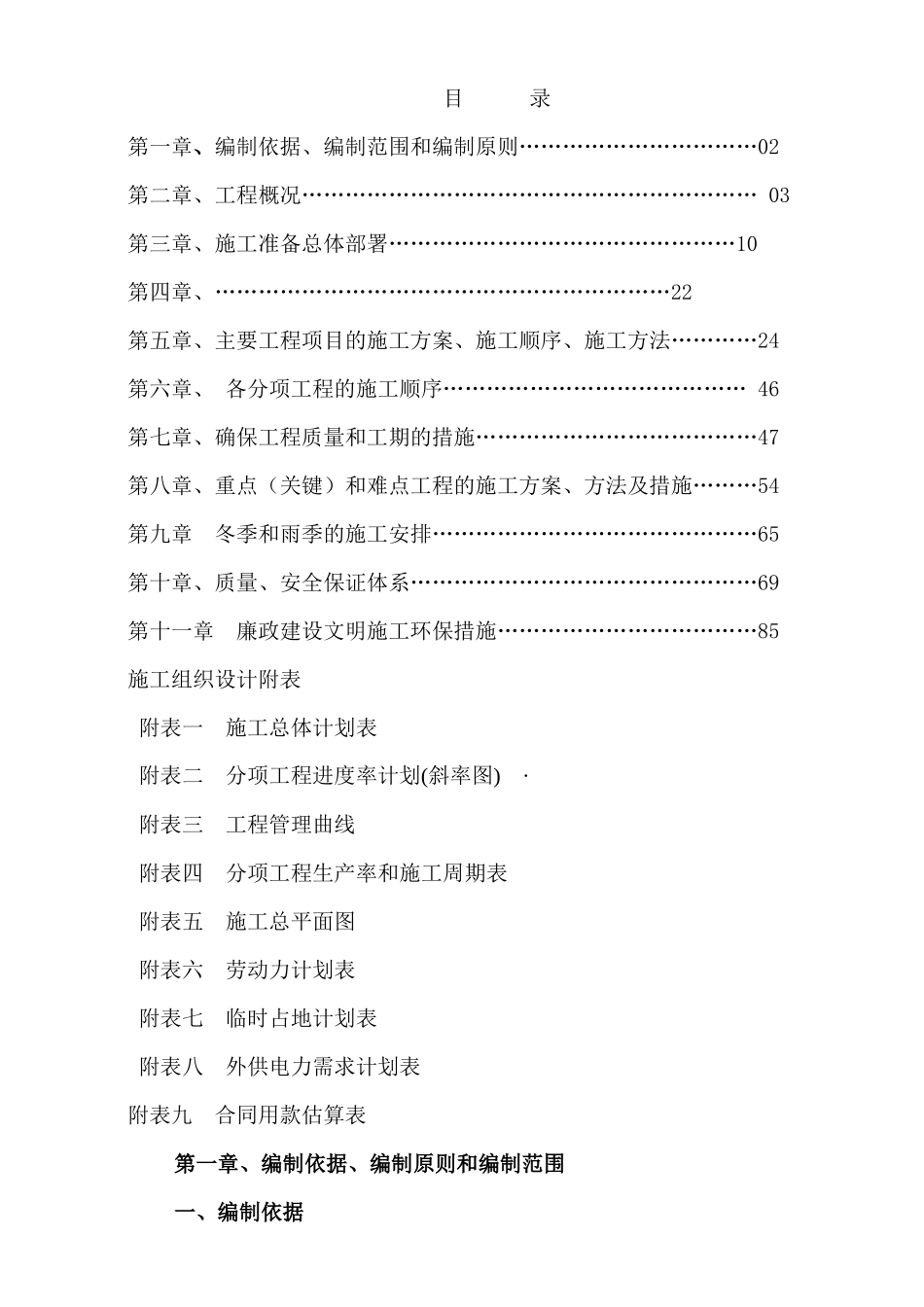

目 录第一章、编制依据、编制范围和编制原则……………………………02第二章、工程概况……………………………………………………… 03第三章、施工准备总体部署…………………………………………10第四章、………………………………………………………22第五章、主要工程项目的施工方案、施工顺序、施工方法…………24第六章、 各分项工程的施工顺序…………………………………… 46第七章、确保工程质量和工期的措施…………………………………47第八章、重点(关键)和难点工程的施工方案、方法及措施………54第九章 冬季和雨季的施工安排………………………………………65第十章、质量、安全保证体系…………………………………………69第十一章 廉政建设文明施工环保措施………………………………85施工组织设计附表 附表一 施工总体计划表 附表二 分项工程进度率计划(斜率图) · 附表三 工程管理曲线 附表四 分项工程生产率和施工周期表 附表五 施工总平面图 附表六 劳动力计划表 附表七 临时占地计划表 附表八 外供电力需求计划表附表九 合同用款估算表第一章、编制依据、编制原则和编制范围一、编制依据l、来宾至福龙道路公路工程 NO
5 标施工图设计
2、来宾至福龙道路公路工程施工合同文件
3、项目现场具体工程特点实际情况
4、质量、安全保证体系文件
5、国家现行相关工程建设法规及当地政府有关地方性法规和规定6、国家和行业颁布的相关现行技术规范、规程和标准
二、编制范围来宾至福龙道路公路工程 NO
5 标,桩号 K5+660—K7+429 范围
三、编制原则1、根据项目现场实际情况和施工要求,结合我公司施工经验和施工能力
2、根据业主的招标文件、合同文件有关工程质量、工期、环保等各方面的要求
3、做到统筹、科学、合理地安排施工进度计划,组织均衡生产和工序衔接;做到紧张有序,确保工程质量,尽量缩短工期
