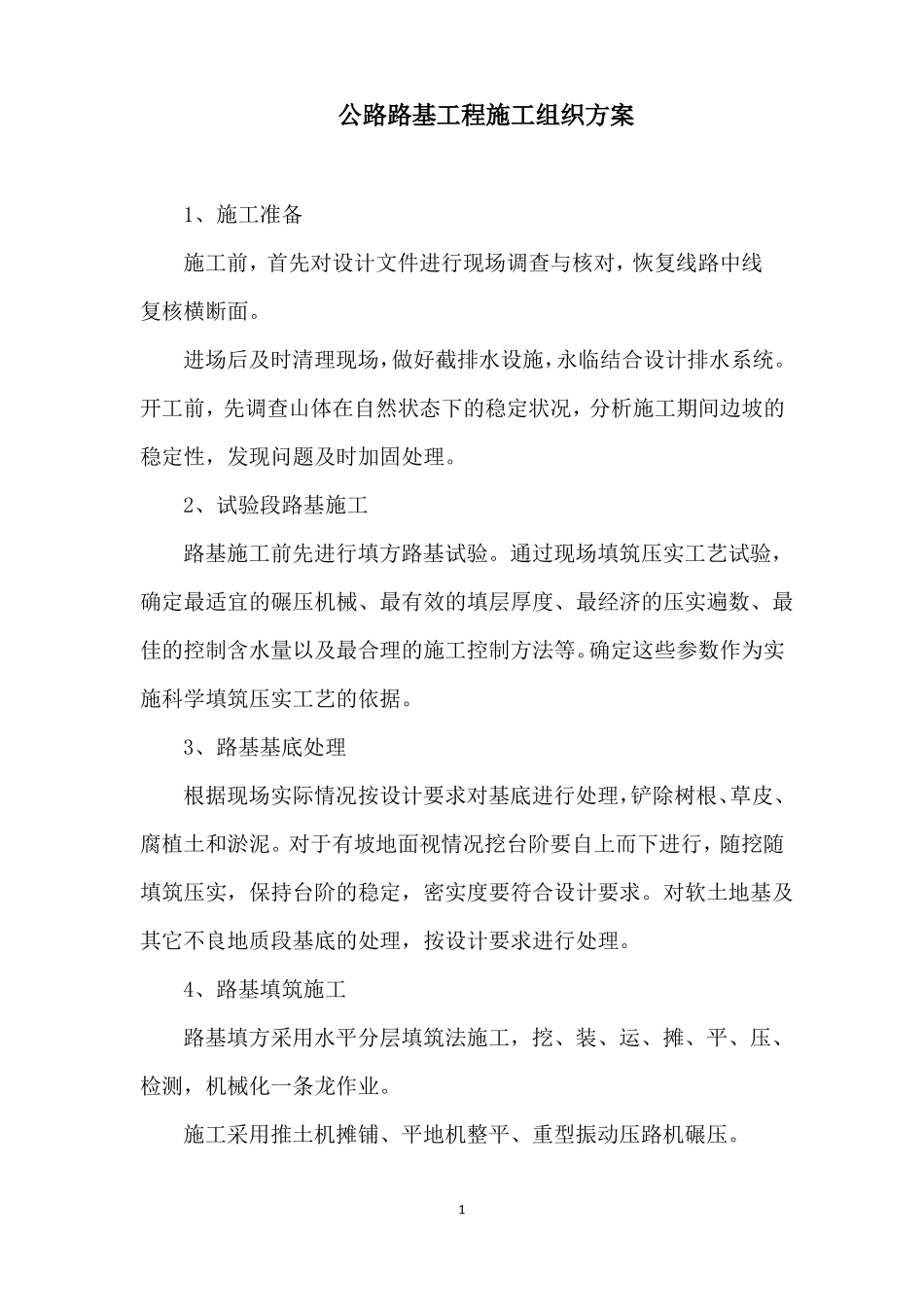

公路路基工程施工组织方案1、施工准备施工前,首先对设计文件进行现场调查与核对,恢复线路中线复核横断面
进场后及时清理现场,做好截排水设施,永临结合设计排水系统
开工前,先调查山体在自然状态下的稳定状况,分析施工期间边坡的稳定性,发现问题及时加固处理
2、试验段路基施工路基施工前先进行填方路基试验
通过现场填筑压实工艺试验,确定最适宜的碾压机械、最有效的填层厚度、最经济的压实遍数、最佳的控制含水量以及最合理的施工控制方法等
确定这些参数作为实施科学填筑压实工艺的依据
3、路基基底处理根据现场实际情况按设计要求对基底进行处理,铲除树根、草皮、腐植土和淤泥
对于有坡地面视情况挖台阶要自上而下进行,随挖随填筑压实,保持台阶的稳定,密实度要符合设计要求
对软土地基及其它不良地质段基底的处理,按设计要求进行处理
4、路基填筑施工路基填方采用水平分层填筑法施工,挖、装、运、摊、平、压、检测,机械化一条龙作业
施工采用推土机摊铺、平地机整平、重型振动压路机碾压

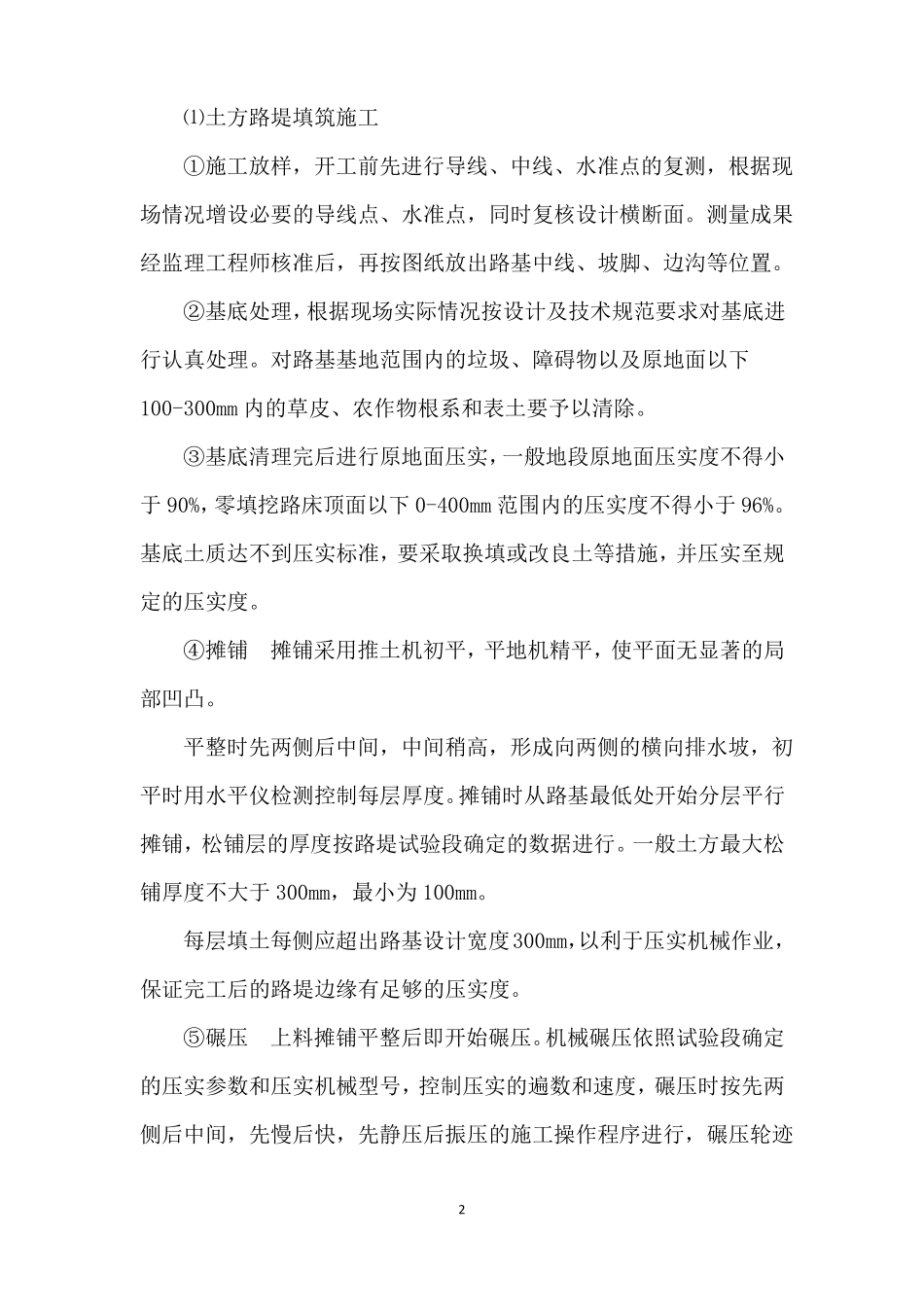

1⑴土方路堤填筑施工①施工放样,开工前先进行导线、中线、水准点的复测,根据现场情况增设必要的导线点、水准点,同时复核设计横断面
测量成果经监理工程师核准后,再按图纸放出路基中线、坡脚、边沟等位置
②基底处理,根据现场实际情况按设计及技术规范要求对基底进行认真处理
对路基基地范围内的垃圾、障碍物以及原地面以下100-300mm 内的草皮、农作物根系和表土要予以清除
③基底清理完后进行原地面压实,一般地段原地面压实度不得小于 90%,零填挖路床顶面以下 0-400mm 范围内的压实度不得小于 96%
基底土质达不到压实标准,要采取换填或改良土等措施,并压实至规定的压实度
④摊铺摊铺采用推土机初平,平地机精平,使平面无显著的局部凹凸
平整时先两侧后中间,中间稍高,形成向两侧的横向排水坡,初平时用水平仪检测控制每层厚度

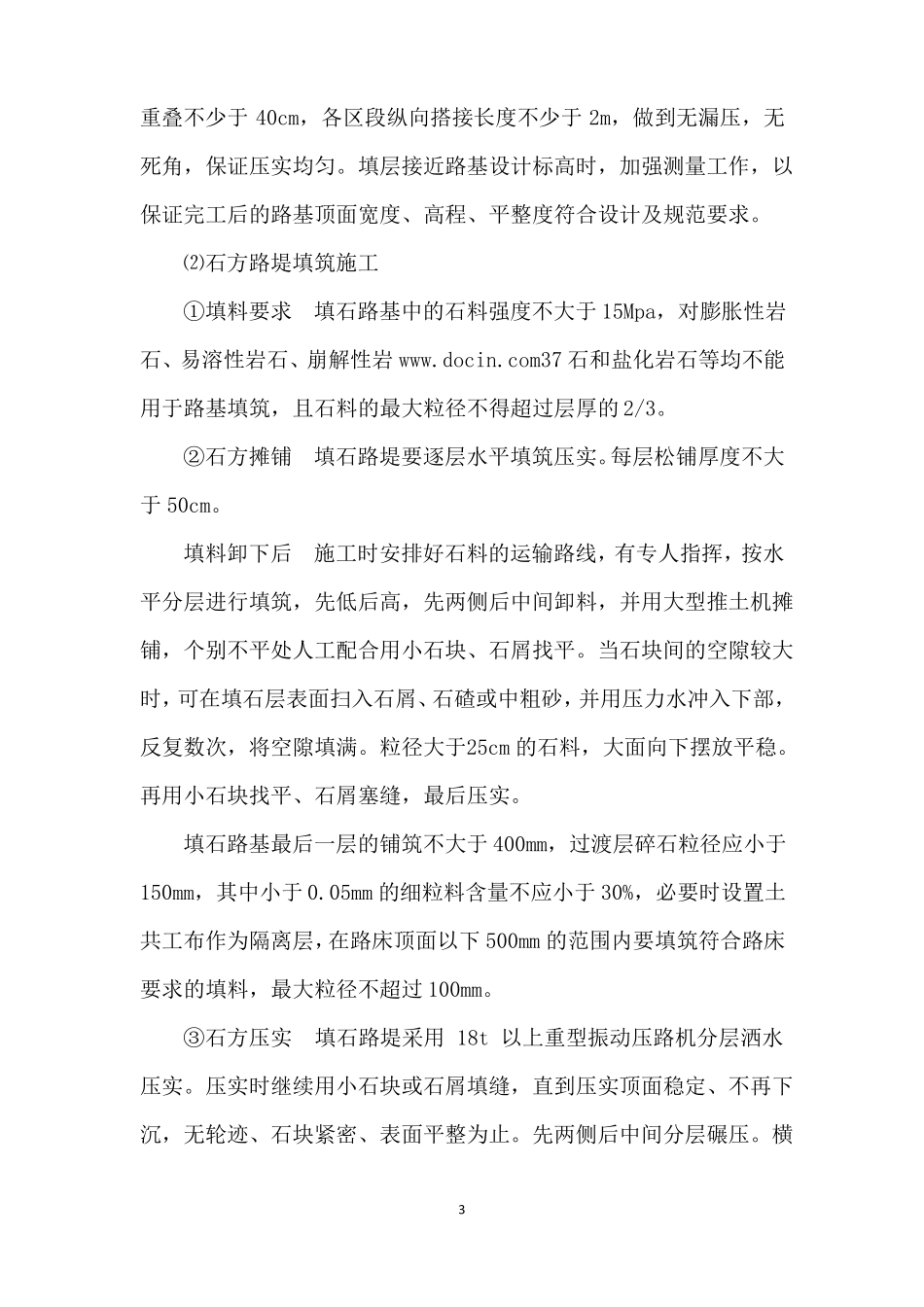

摊铺时从路基最低处开
