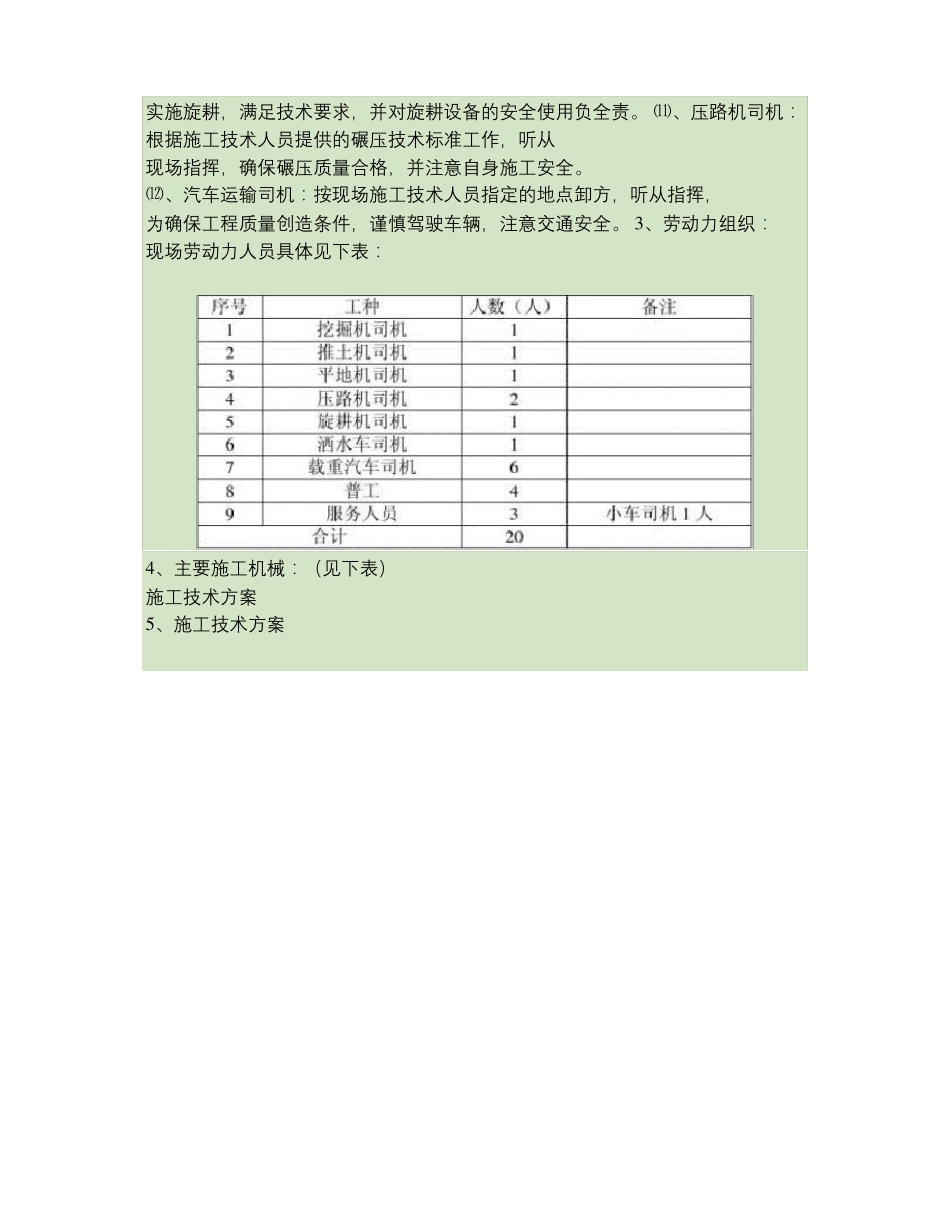

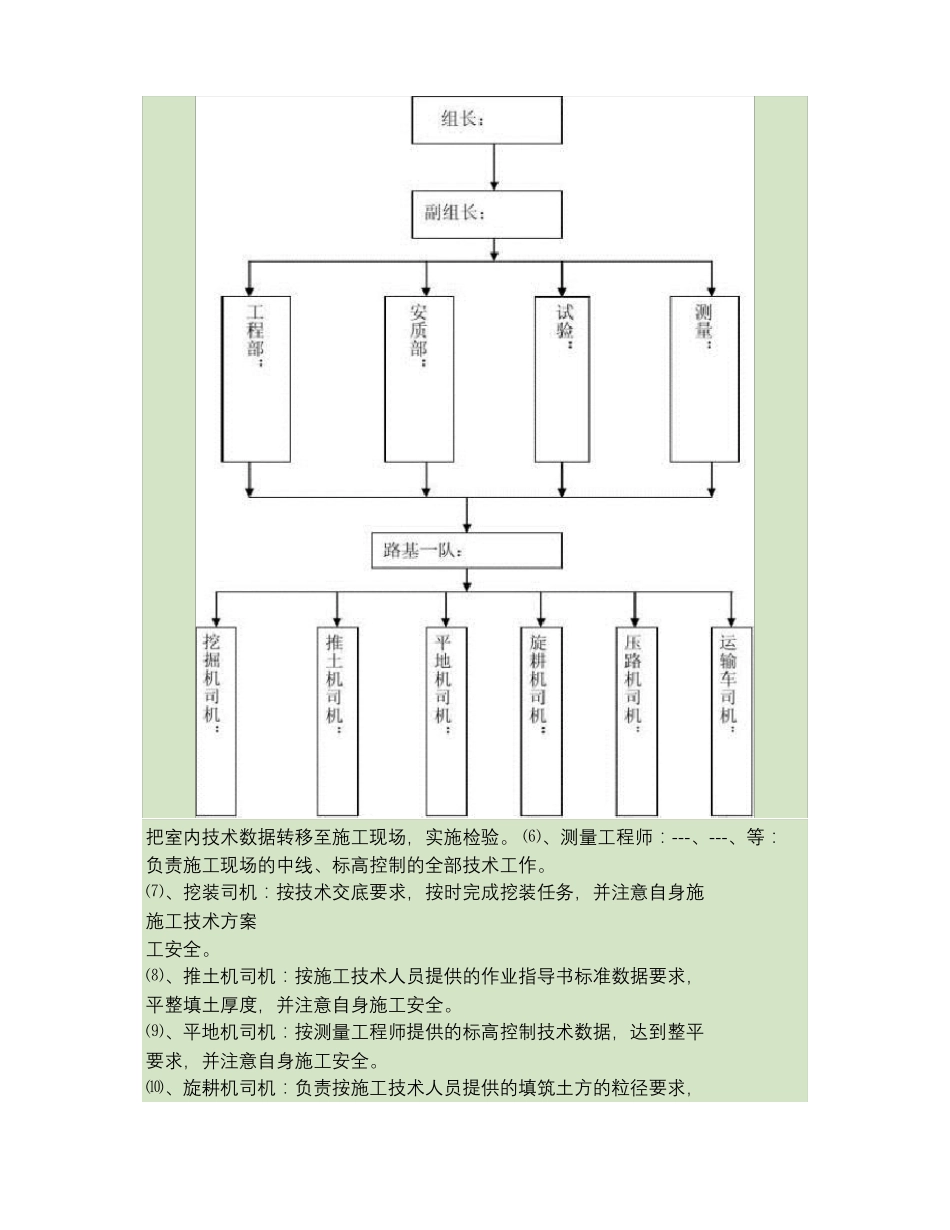

施工技术方案试验段施工技术方案一、试验段概况:1、里程桩号:K53+450 ~K53+650 段,线路长 200m;2、该段地势平坦,障碍物少,施工车辆出入方便,离取土场距离近;3、本路段原地面土质为中-弱性膨胀土;4、设计技术要求:①.膨胀土地基采取在原地面清表碾压后,换填 50cm 中粗砂或砂砾;②.路堤填筑4%石灰土;③.路床: 0-40cm 填筑 8%石灰土,40-80cm 填筑 6%石灰土。二、试验段施工组织安排:1、组织机构试验段组织机构总负责人由项目经理部生产副经理顾祥担任,项目经理部工程、试验、测量、质量、安全等部门全力配合施工,并适时进行监控。组织机构如图所示:2、职责与权限⑴、试验段组长---:负责施工现场的总指挥调度;⑵、试验段副组长---:负责现场的机械、人员局部协调;⑶、安质工程师---:重点负责现场工序质量检查和施工车辆、人员的交通安全检查控制;⑷、工程部---:负责施工现场的作业技术指导,汇总各类技术数据为试验段总结作准备;⑸、试验工程师---:负责施工现场试验的全面工作,施工技术方案试验段组织机构图把室内技术数据转移至施工现场,实施检验。 ⑹、测量工程师:---、---、等:负责施工现场的中线、标高控制的全部技术工作。⑺、挖装司机:按技术交底要求,按时完成挖装任务,并注意自身施施工技术方案工安全。⑻、推土机司机:按施工技术人员提供的作业指导书标准数据要求,平整填土厚度,并注意自身施工安全。⑼、平地机司机:按测量工程师提供的标高控制技术数据,达到整平要求,并注意自身施工安全。⑽、旋耕机司机:负责按施工技术人员提供的填筑土方的粒径要求,实施旋耕,满足技术要求,并对旋耕设备的安全使用负全责。 ⑾、压路机司机:根据施工技术人员提供的碾压技术标准工作,听从现场指挥,确保碾压质量合格,并注意自身施工安全。⑿、汽车运输司机:按现场施工技术人员指定的地点卸方,听从指挥,为确保工程质量创造条件,谨慎驾驶车辆,注意交通安全。 3、劳动力组织:现场劳动力人员具体见下表:4、主要施工机械:(见下表)施工技术方案5、施工技术方案①、总体施工工艺流程:施工技术方案②、分项施工工艺流程: a、清除原地表面杂物b、施工测量放样施工技术方案c、开挖排水沟:d、原地面旋耕翻晒e、原地面碾压成型施工技术方案f、回填砂砾碾压g、打格填筑土方h施工技术方案i、打格上石灰j、旋耕粉碎拌合 k、测定石灰剂量施工技术方案l、碾压测定技术数据6、具体施工技术要点⑴、...
