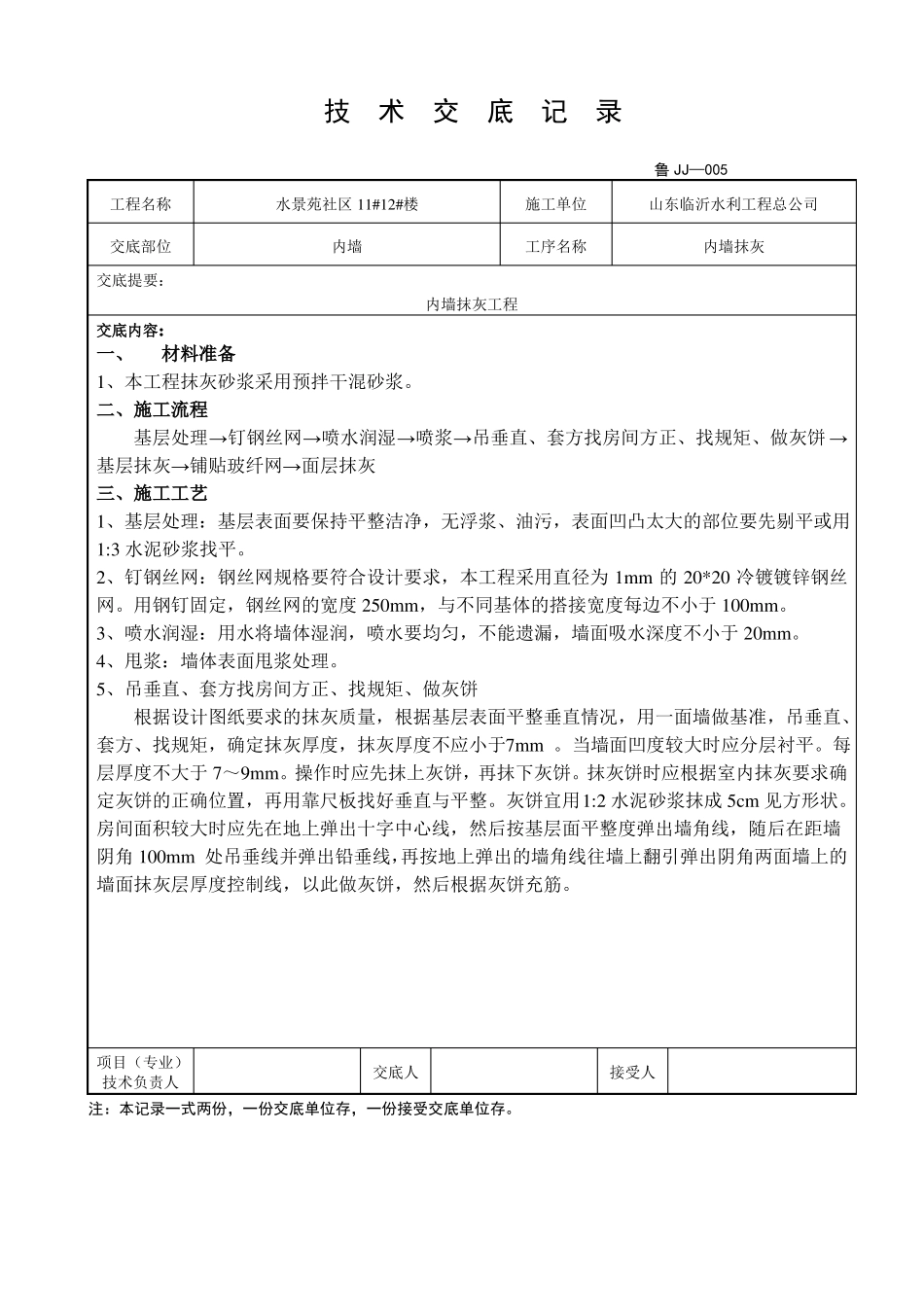

技术交底记录鲁 JJ—005工程名称交底部位交底提要:水景苑社区 11#12#楼内墙施工单位工序名称山东临沂水利工程总公司内墙抹灰内墙抹灰工程交底内容:一、材料准备1、本工程抹灰砂浆采用预拌干混砂浆
二、施工流程基层处理→钉钢丝网→喷水润湿→喷浆→吊垂直、套方找房间方正、找规矩、做灰饼 →基层抹灰→铺贴玻纤网→面层抹灰三、施工工艺1、基层处理:基层表面要保持平整洁净,无浮浆、油污,表面凹凸太大的部位要先剔平或用1:3 水泥砂浆找平
2、钉钢丝网:钢丝网规格要符合设计要求,本工程采用直径为 1mm 的 20*20 冷镀镀锌钢丝网
用钢钉固定,钢丝网的宽度 250mm,与不同基体的搭接宽度每边不小于 100mm
3、喷水润湿:用水将墙体湿润,喷水要均匀,不能遗漏,墙面吸水深度不小于 20mm
4、甩浆:墙体表面甩浆处理
5、吊垂直、套方找房间方正、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm
当墙面凹度较大时应分层衬平
每层厚度不大于 7~9mm
操作时应先抹上灰饼,再抹下灰饼
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整
灰饼宜用1:2 水泥砂浆抹成 5cm 见方形状
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角 100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋
项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存

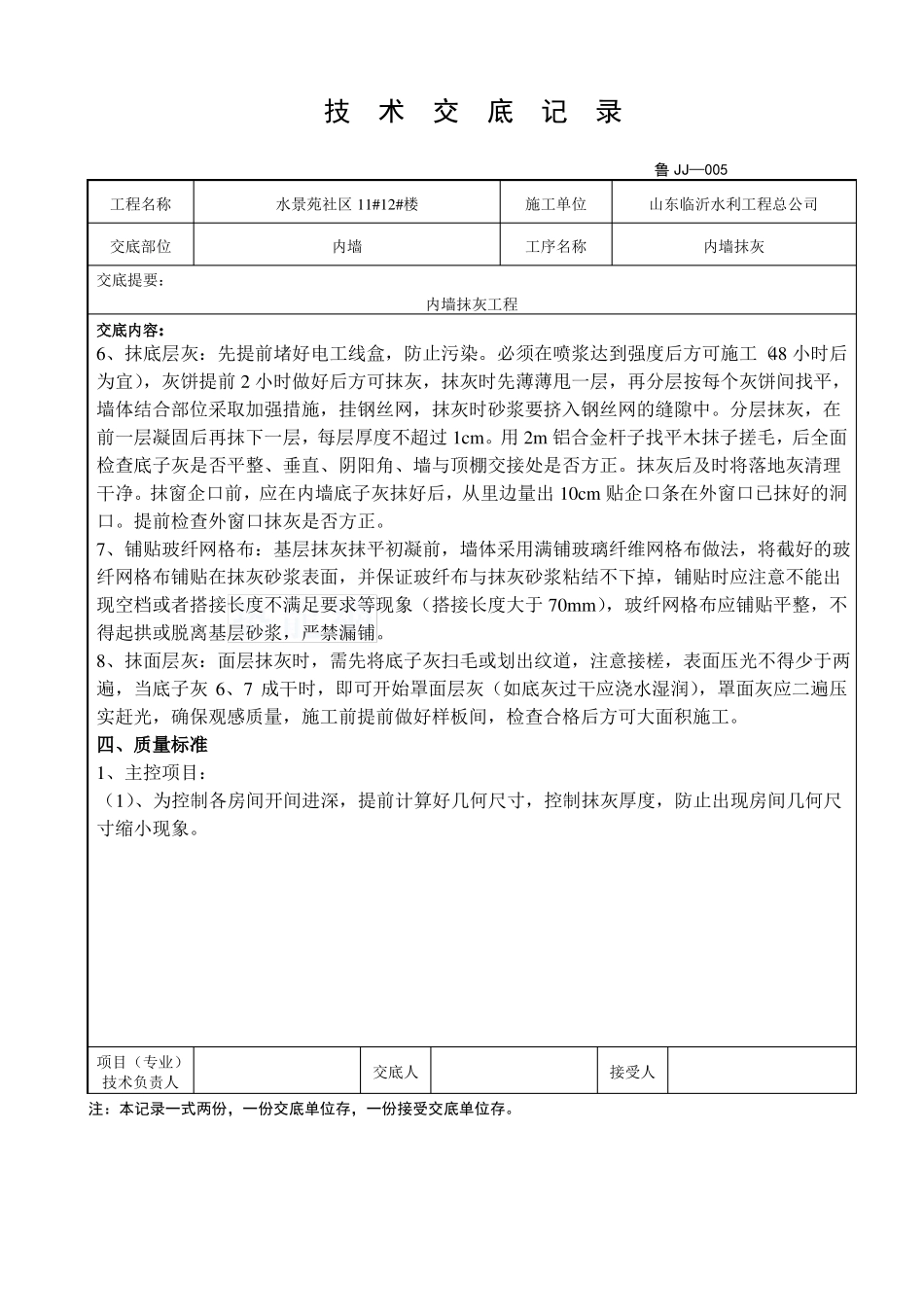

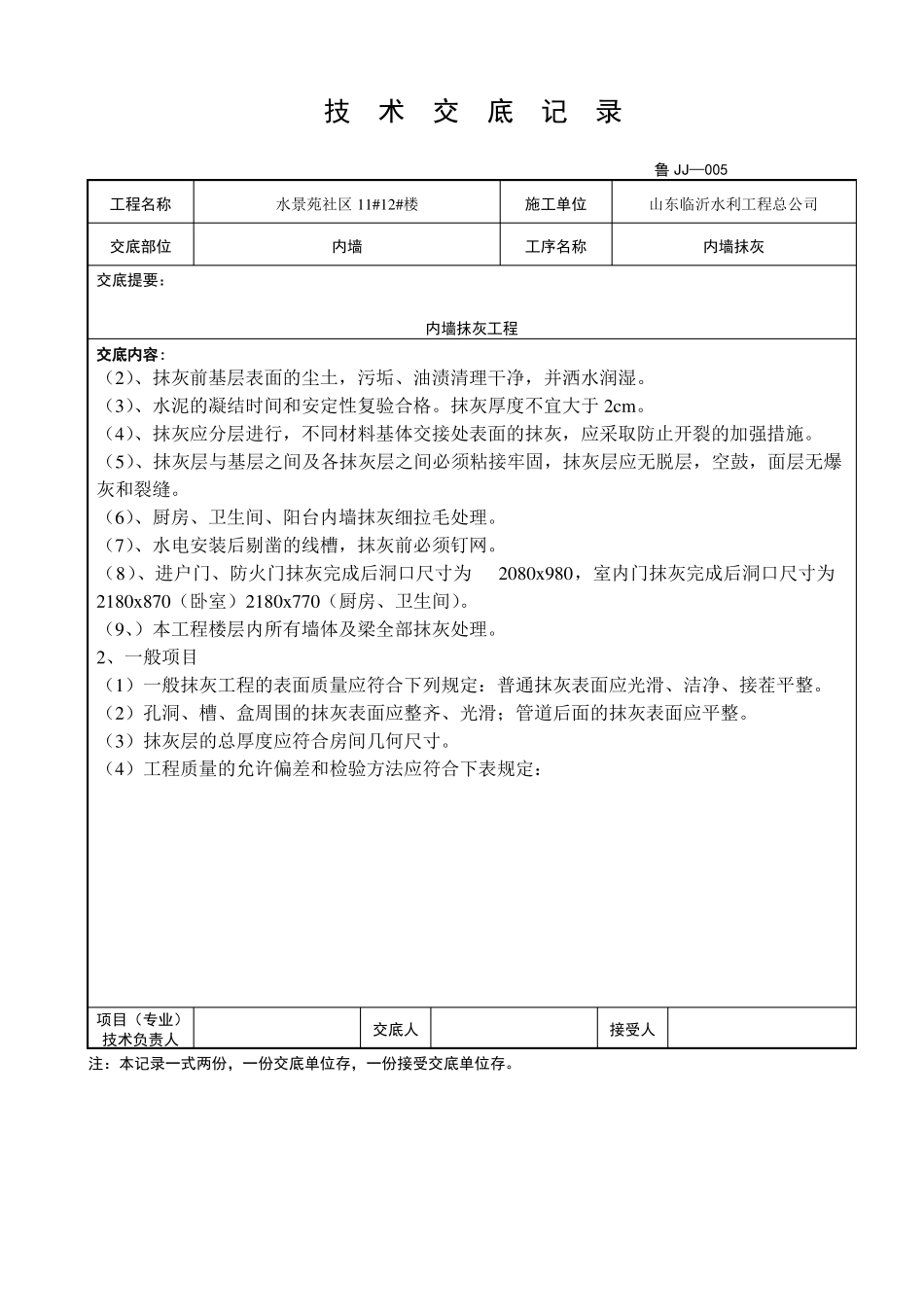

技术交底记录鲁 JJ—005工程名称交底部位交底提要:水景苑社区 11#12#楼内墙施工单位工序名称山东临沂水利工程总公司内墙抹灰内墙抹灰工程交底内容:6、抹底层灰:先提前堵好电工线
