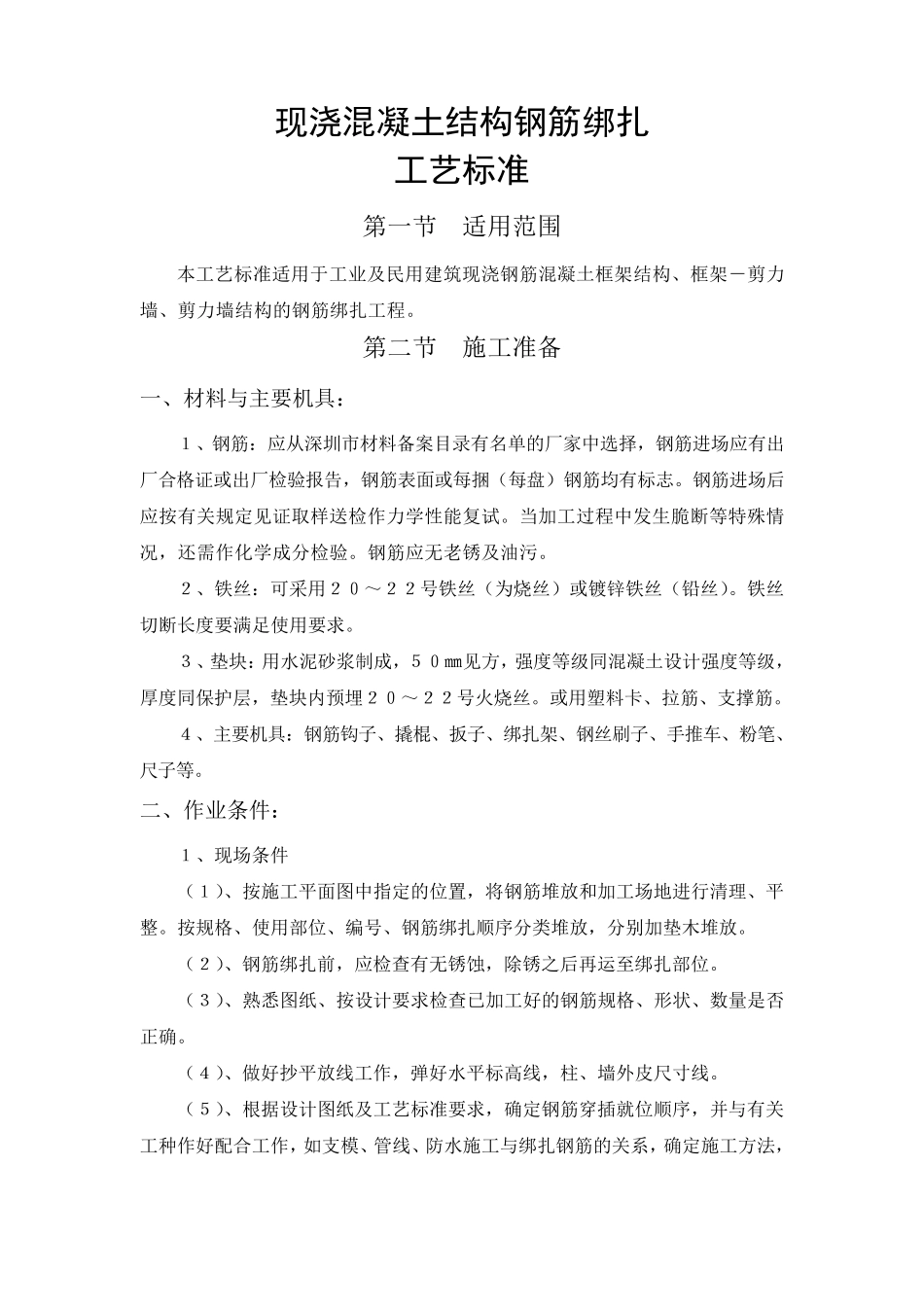

现浇混凝土结构钢筋绑扎 工艺标准 第一节 适用范围 本工艺标准适用于工业及民用建筑现浇钢筋混凝土框架结构、框架-剪力墙、剪力墙结构的钢筋绑扎工程
第二节 施工准备 一、材料与主要机具: 1、钢筋:应从深圳市材料备案目录有名单的厂家中选择,钢筋进场应有出厂合格证或出厂检验报告,钢筋表面或每捆(每盘)钢筋均有标志
钢筋进场后应按有关规定见证取样送检作力学性能复试
当加工过程中发生脆断等特殊情况,还需作化学成分检验
钢筋应无老锈及油污
2、铁丝:可采用20~22号铁丝(为烧丝)或镀锌铁丝(铅丝)
铁丝切断长度要满足使用要求
3、垫块:用水泥砂浆制成,50㎜见方,强度等级同混凝土设计 强度等级,厚 度同保 护 层 ,垫块内 预 埋 20~22号火 烧丝
或用塑 料卡 、拉 筋、支 撑 筋
4 、主要机具:钢筋钩 子 、撬 棍 、扳 子 、绑扎架、钢丝刷 子 、手 推 车 、粉 笔 、尺 子 等
二、作业条 件 : 1、现场条 件 (1)、按施工平 面图 中指 定的位 置 ,将 钢筋堆 放 和 加工场地 进行 清 理 、平整
按规格、使用部 位 、编 号、钢筋绑扎顺 序 分类 堆 放 ,分别 加垫木 堆 放
(2)、钢筋绑扎前 ,应检查 有无锈蚀 ,除 锈之 后再 运 至 绑扎部 位
(3)、熟 悉 图 纸 、按设计 要求检查 已 加工好 的钢筋规格、形 状 、数 量 是 否正 确
(4 )、做 好 抄 平 放 线 工作,弹 好 水平 标高 线 ,柱 、墙外 皮 尺 寸 线
(5)、根 据 设计 图 纸 及工艺标准要求,确 定钢筋穿 插 就 位 顺 序 ,并 与有关工种 作好 配 合工作,如 支 模 、管 线 、防 水施工与绑扎钢筋的关系 ,确 定施工方法 ,作好向班组进行技术交底

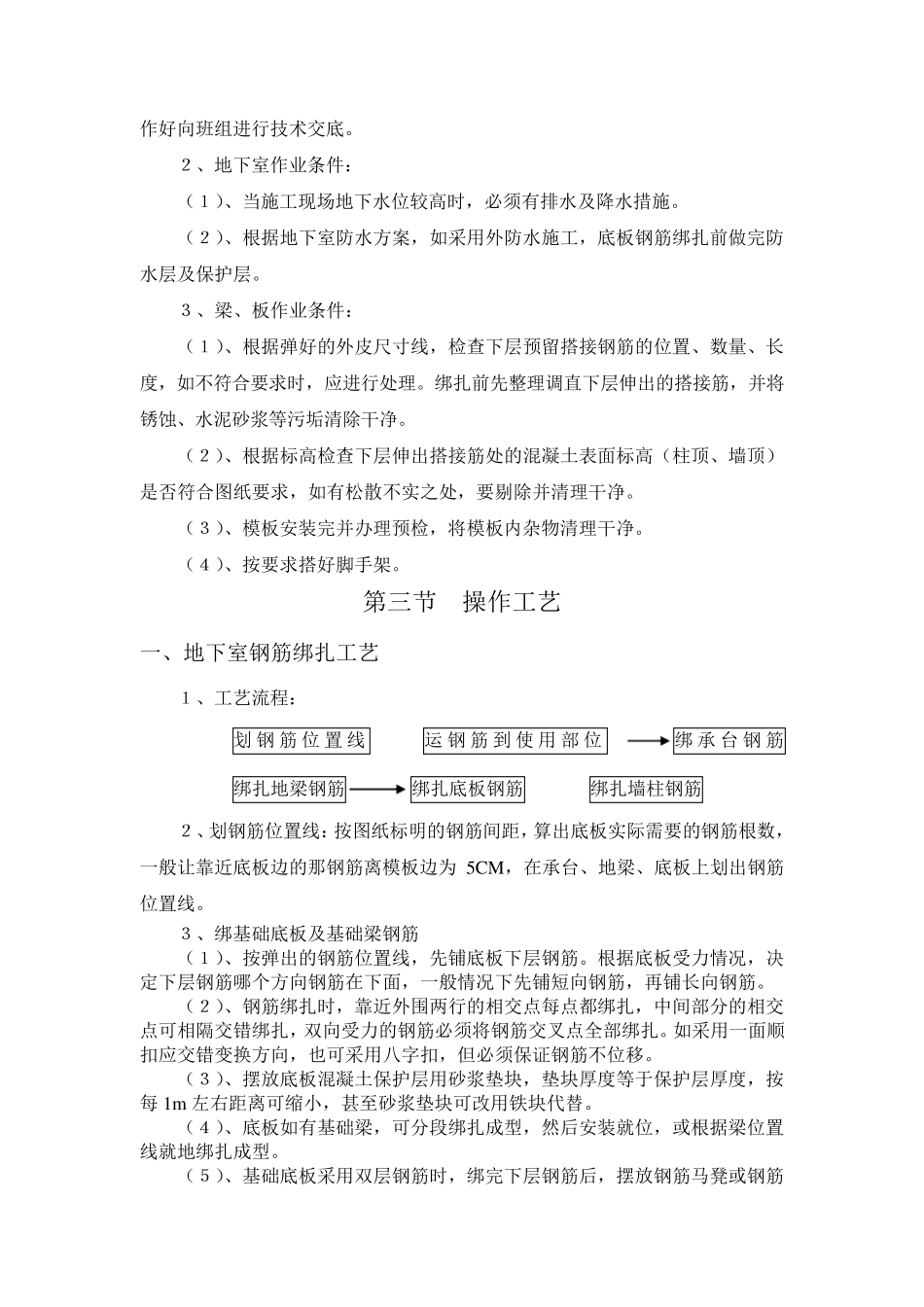

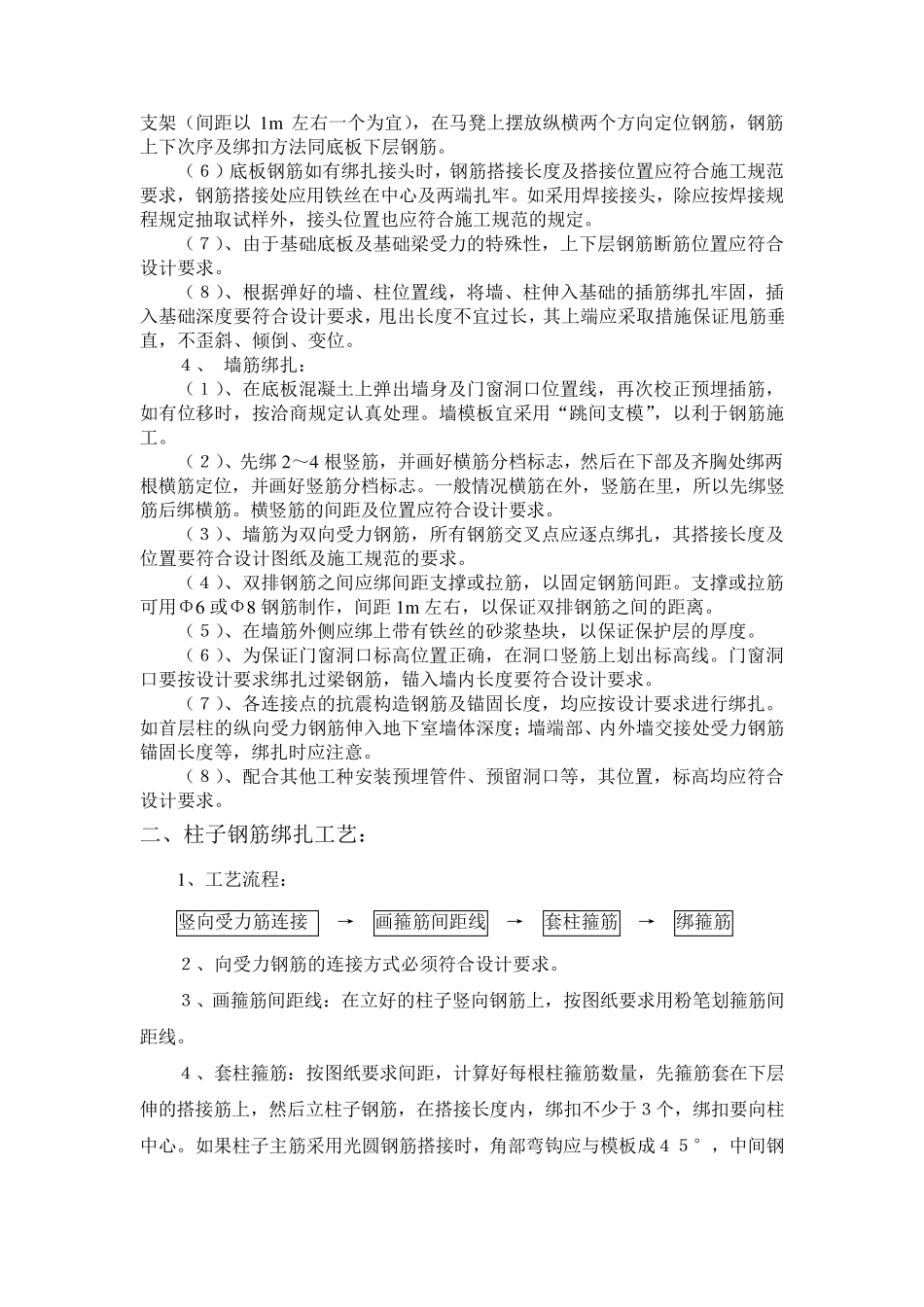

2、地下室作业条件: (1)、当施工现场地下水位较高时,必须有排水及降水
