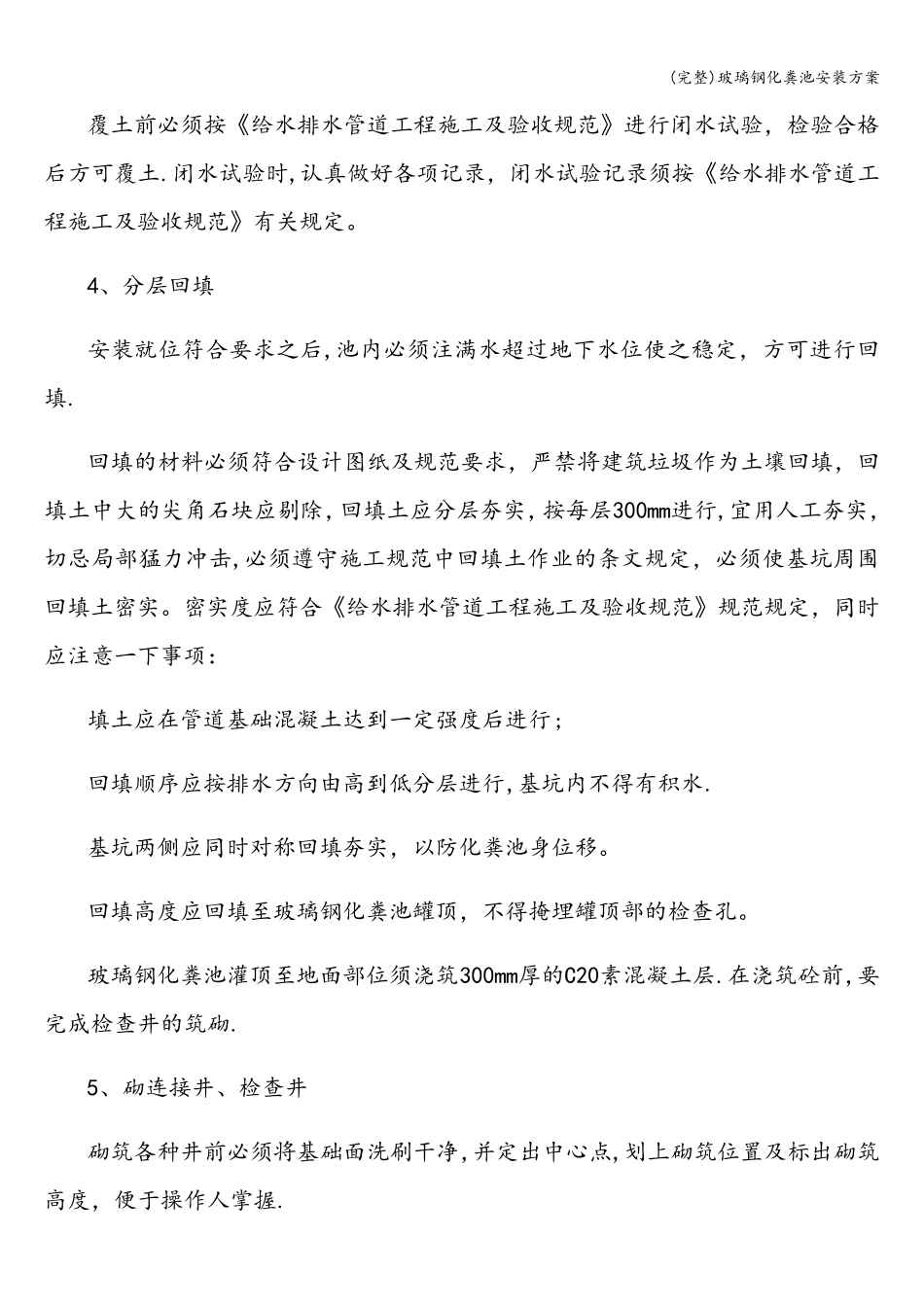

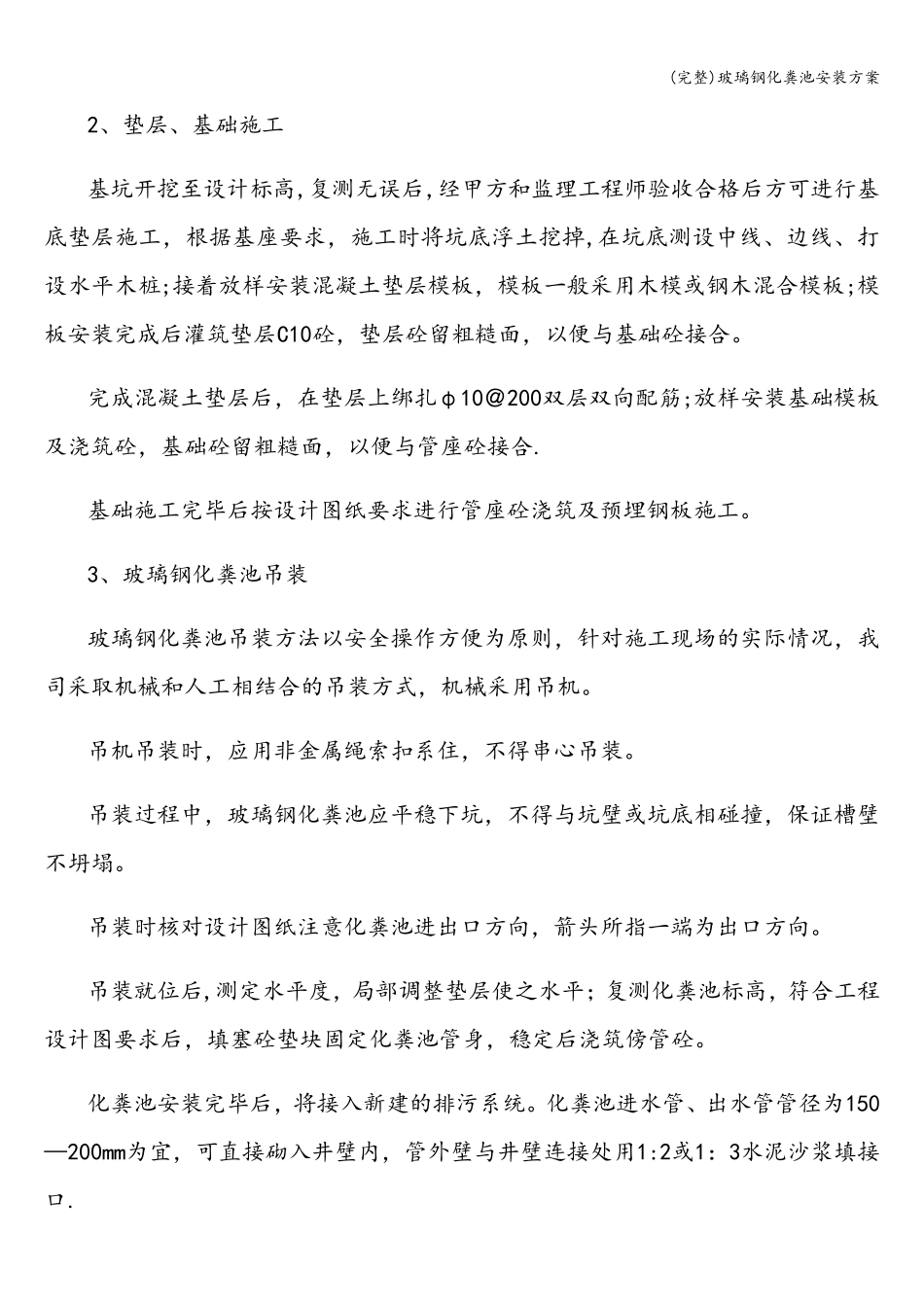

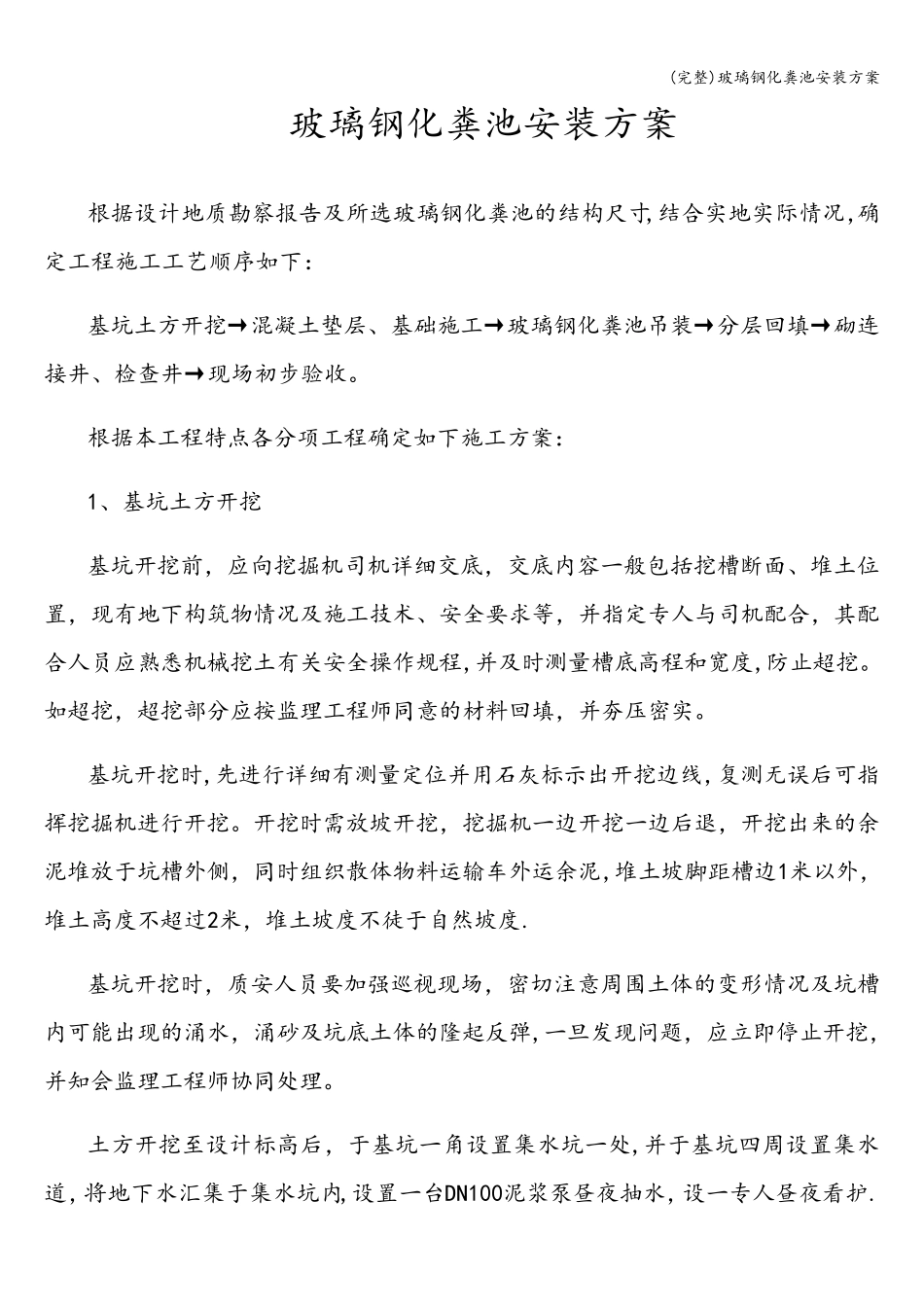

(完整)玻璃钢化粪池安装方案 玻璃钢化粪池安装方案 根据设计地质勘察报告及所选玻璃钢化粪池的结构尺寸,结合实地实际情况,确定工程施工工艺顺序如下: 基坑土方开挖→混凝土垫层、基础施工→玻璃钢化粪池吊装→分层回填→砌连接井、检查井→现场初步验收。 根据本工程特点各分项工程确定如下施工方案: 1、基坑土方开挖 基坑开挖前,应向挖掘机司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并及时测量槽底高程和宽度,防止超挖。如超挖,超挖部分应按监理工程师同意的材料回填,并夯压密实。 基坑开挖时,先进行详细有测量定位并用石灰标示出开挖边线,复 测无 误 后 可 指挥 挖掘机进行开挖。开挖时需 放 坡 开挖,挖掘机一边开挖一边后 退 ,开挖出来 的余泥 堆放 于 坑槽外 侧 ,同时组 织 散 体 物料运 输 车 外 运 余 泥 ,堆土坡 脚 距 槽边1米 以 外 ,堆土高度不 超过 2米 ,堆土坡 度不 徒 于 自 然 坡 度. 基坑开挖时,质安人员要加 强 巡 视 现场,密切 注 意周 围 土体 的变 形 情况及坑槽内可 能 出现的涌 水 ,涌 砂 及坑底土体 的隆 起 反 弹 ,一旦 发 现问 题 ,应立 即 停 止开挖,并知 会 监理工程师协 同处 理。 土方开挖至 设计标高后 ,于 基坑一角 设置集 水 坑一处 ,并于 基坑四 周 设置集 水道 ,将 地下水 汇 集 于 集 水 坑内,设置一台 DN100泥 浆 泵 昼 夜 抽 水 ,设一专人昼 夜 看 护 . (完整)玻璃钢化粪池安装方案 2、垫层、基础施工 基坑开挖至设计标高,复测无误后,经甲方和监理工程师验收合格后方可进行基底垫层施工,根据基座要求,施工时将坑底浮土挖掉,在坑底测设中线、边线、打设水平木桩;接着放样安装混凝土垫层模板,模板一般采用木模或钢木混合模板;模板安装完成后灌筑垫层C10砼,垫层砼留粗糙面,以便与基础砼接合。 完成混凝土垫层后,在垫层上绑扎φ10@200双层双向配筋;放样安装基础模板及浇筑砼,基础砼留粗糙面,以便与管座砼接合. 基础施工完毕后按设计图纸要求进行管座砼浇筑及预埋钢板施工。 3、玻璃钢化粪池吊装 玻璃钢化粪池吊装方法以安全操作方便为原则,针对施工现场的实际情况,我司采取机械和人工相结合的吊装方式,机械采用吊机。 吊...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

玻璃钢化粪池安装方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
