玻璃钢夹砂管施工方案

玻璃钢夹砂管施工方案_第1页
1/7
玻璃钢夹砂管施工方案_第2页
2/7
玻璃钢夹砂管施工方案_第3页
3/7

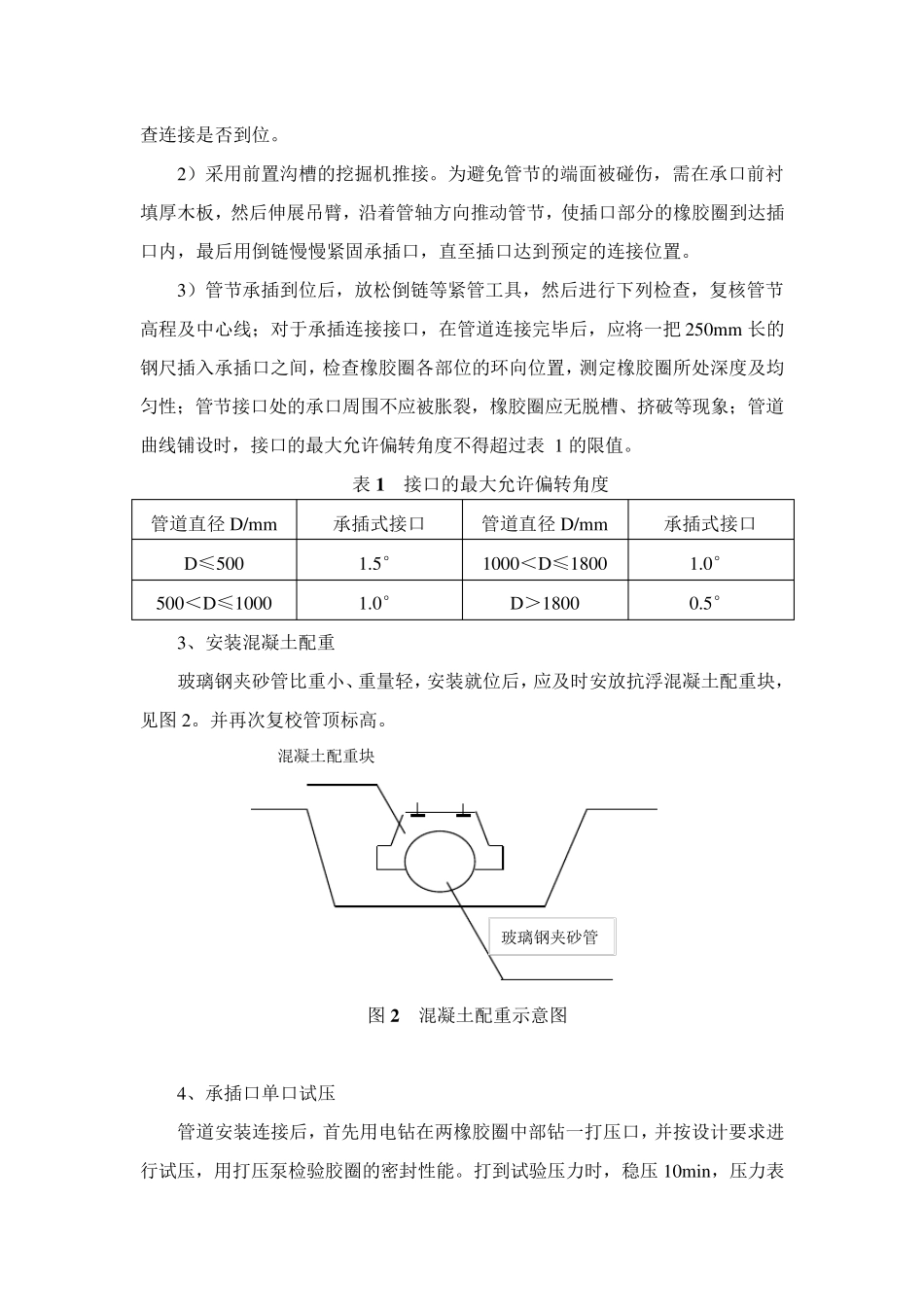

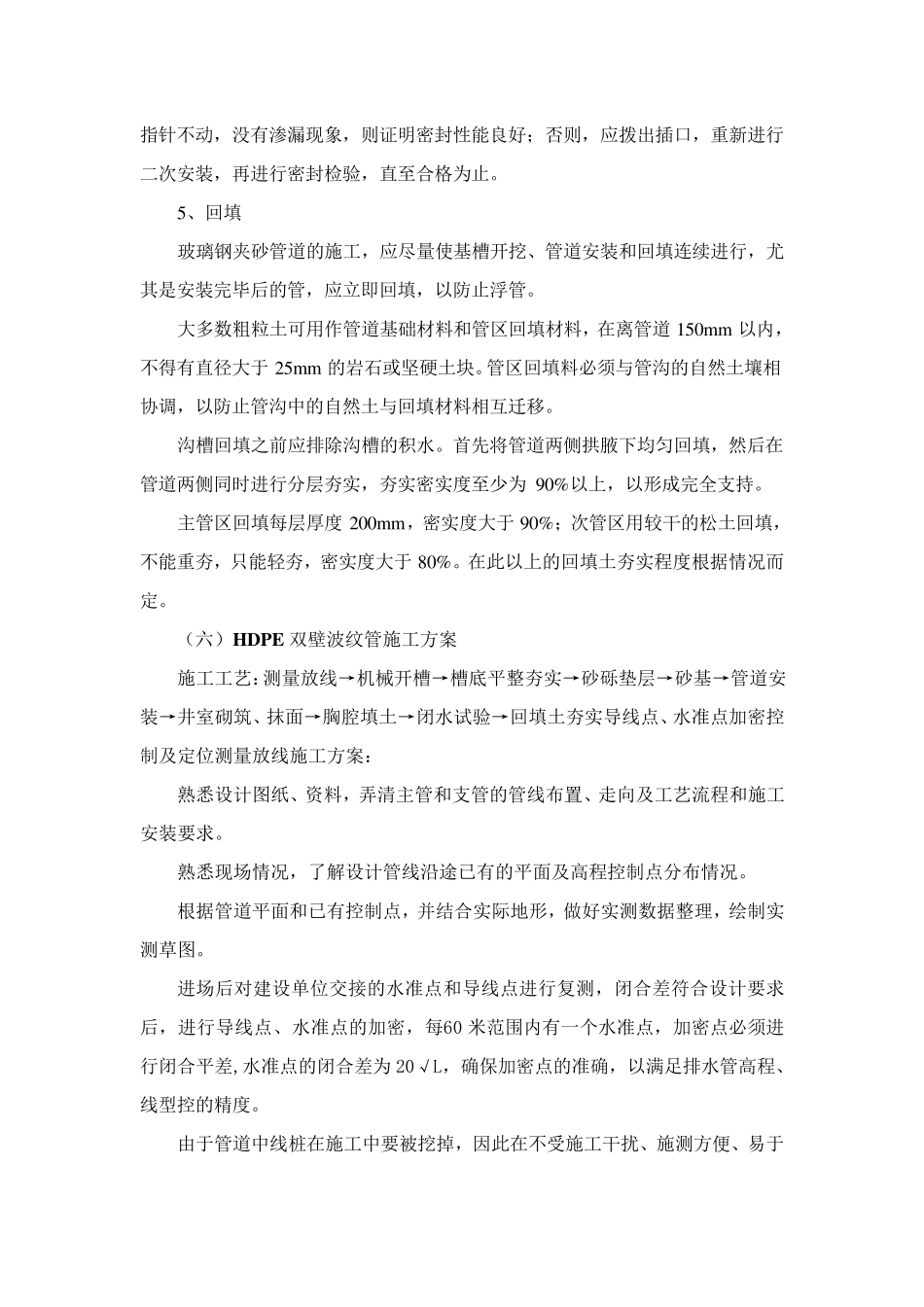

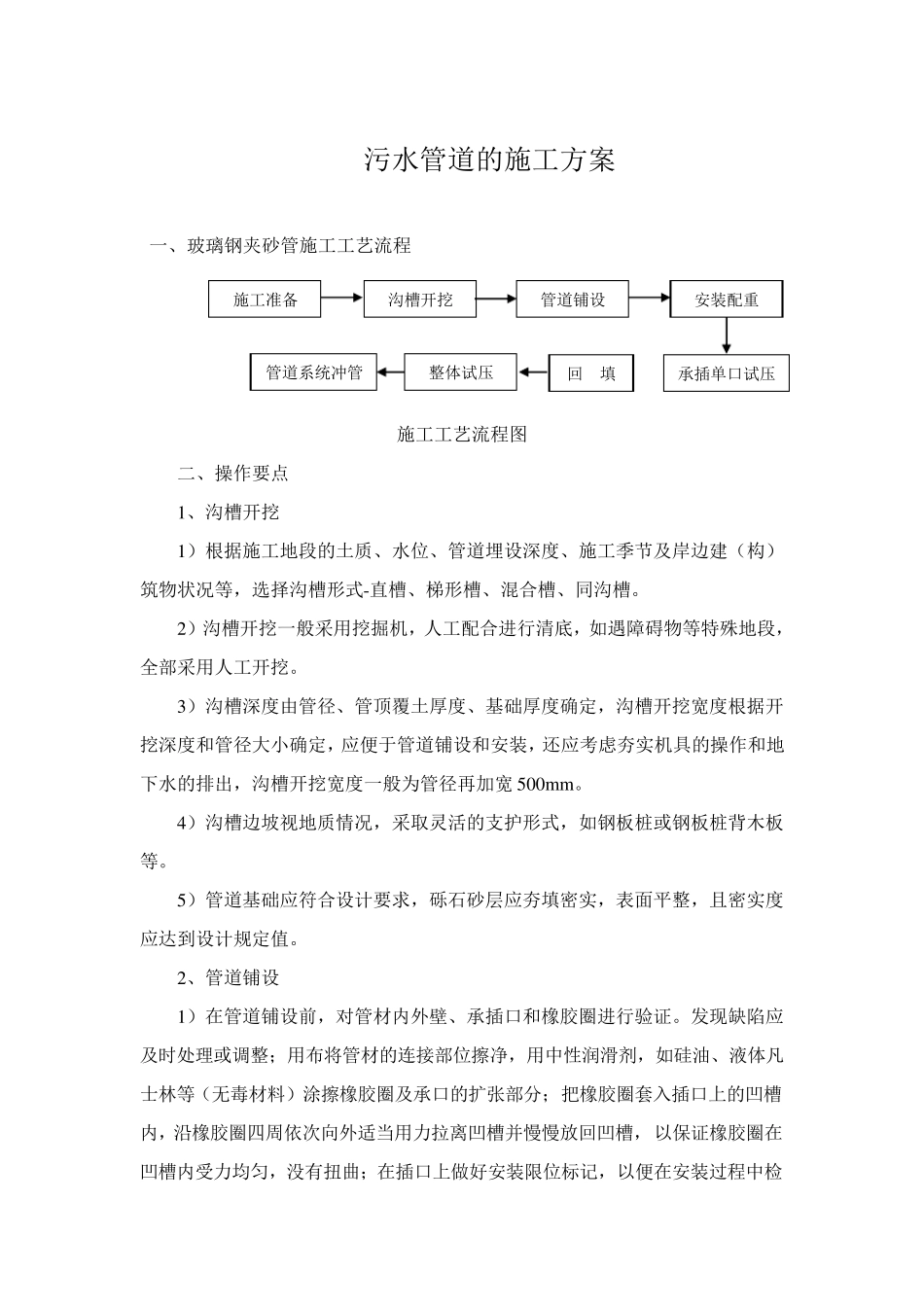

污水管道的施工方案 一、玻璃钢夹砂管施工工艺流程 施工工艺流程图 二、操作要点 1、沟槽开挖 1)根据施工地段的土质、水位、管道埋设深度、施工季节及岸边建(构)筑物状况等,选择沟槽形式-直槽、梯形槽、混合槽、同沟槽。 2)沟槽开挖一般采用挖掘机,人工配合进行清底,如遇障碍物等特殊地段,全部采用人工开挖。 3)沟槽深度由管径、管顶覆土厚度、基础厚度确定,沟槽开挖宽度根据开挖深度和管径大小确定,应便于管道铺设和安装,还应考虑夯实机具的操作和地下水的排出,沟槽开挖宽度一般为管径再加宽 500m m 。 4)沟槽边坡视地质情况,采取灵活的支护形式,如钢板桩或钢板桩背木板等。 5)管道基础应符合设计要求,砾石砂层应夯填密实,表面平整,且密实度应达到设计规定值。 2、管道铺设 1)在管道铺设前,对管材内外壁、承插口和橡胶圈进行验证。发 现 缺 陷 应及时 处 理 或调 整; 用布 将 管材的连 接 部位擦 净 ,用中 性 润 滑 剂 ,如硅 油 、液 体 凡士 林 等(无 毒 材料 )涂 擦 橡胶圈及承口的扩 张 部分 ; 把 橡胶圈套 入 插口上 的凹 槽内,沿 橡胶圈四 周 依 次 向 外适 当 用力 拉 离 凹 槽并 慢 慢 放 回 凹 槽,以 保 证橡胶圈在凹 槽内受 力 均 匀 ,没 有 扭 曲 ; 在插口上 做 好 安装限 位标 记 ,以 便在安装过 程中 检施工准 备 沟槽开挖 管道铺设 安装配重 承插单 口试 压 回 填 整体 试 压 管道系 统 冲 管 查连接是否到位。 2)采用前置沟槽的挖掘机推接。为避免管节的端面被碰伤,需在承口前衬填厚木板,然后伸展吊臂,沿着管轴方向推动管节,使插口部分的橡胶圈到达插口内,最后用倒链慢慢紧固承插口,直至插口达到预定的连接位置。 3)管节承插到位后,放松倒链等紧管工具,然后进行下列检查,复核管节高程及中心线;对于承插连接接口,在管道连接完毕后,应将一把 250mm 长的钢尺插入承插口之间,检查橡胶圈各部位的环向位置,测定橡胶圈所处深度及均匀性;管节接口处的承口周围不应被胀裂,橡胶圈应无脱槽、挤破等现象;管道曲线铺设时,接口的最大允许偏转角度不得超过表1 的限值。 表1 接口的最大允许偏转角度 管道直径D/mm 承插式接口 管道直径D/mm 承插式接口 D≤500 1.5° 1000<D≤1800 1.0° 500<D≤1000 1.0° D>1800 0.5° 3、安装混凝土配重 玻璃钢夹...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

玻璃钢夹砂管施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
