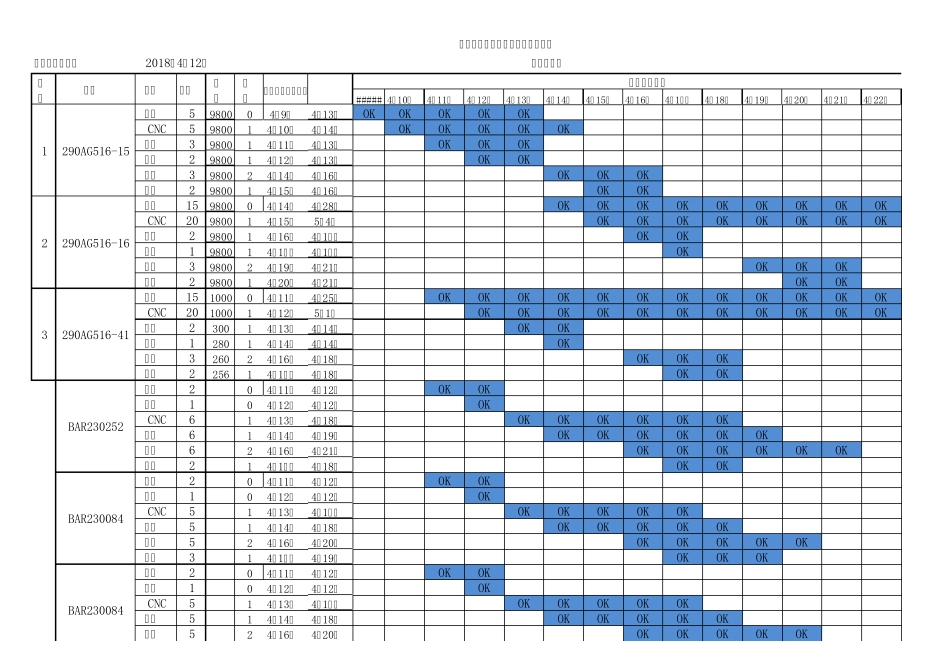

##### 4月10日4月11日4月12日4月13日4月14日4月15日4月16日4月17日4月18日4月19日4月20日4月21日4月22日煅糙5980004月9日4月13日OKOKOKOKOKCNC5980014月10日4月14日OKOKOKOKOK振磨3980014月11日4月13日OKOKOK毛刺2980014月12日4月13日OKOK阳极3980024月14日4月16日OKOKOK全检2980014月15日4月16日OKOK煅糙15980004月14日4月28日OKOKOKOKOKOKOKOKOKCNC20980014月15日5月4日OKOKOKOKOKOKOKOK振磨2980014月16日4月17日OKOK毛刺1980014月17日4月17日OK阳极3980024月19日4月21日OKOKOK全检2980014月20日4月21日OKOK煅糙15100004月11日4月25日OKOKOKOKOKOKOKOKOKOKOKOKCNC20100014月12日5月1日OKOKOKOKOKOKOKOKOKOKOK振磨230014月13日4月14日OKOK毛刺128014月14日4月14日OK阳极326024月16日4月18日OKOKOK全检225614月17日4月18日OKOK材料204月11日4月12日OKOK裁切104月12日4月12日OKCNC614月13日4月18日OKOKOKOKOKOK毛刺614月14日4月19日OKOKOKOKOKOK阳极624月16日4月21日OKOKOKOKOKOK全检214月17日4月18日OKOK材料204月11日4月12日OKOK裁切104月12日4月12日OKCNC514月13日4月17日OKOKOKOKOK毛刺514月14日4月18日OKOKOKOKOK阳极524月16日4月20日OKOKOKOKOK全检314月17日4月19日O
