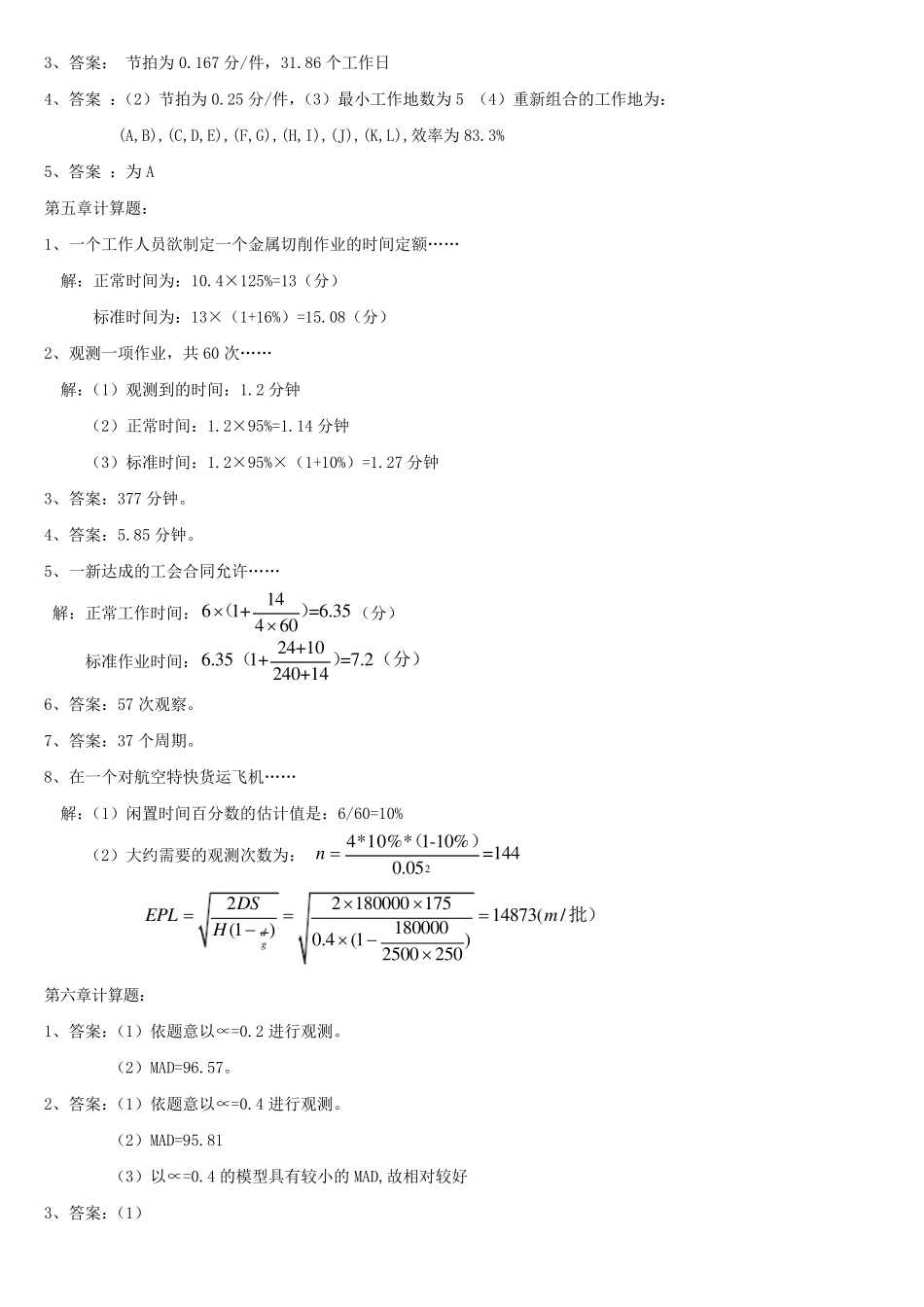

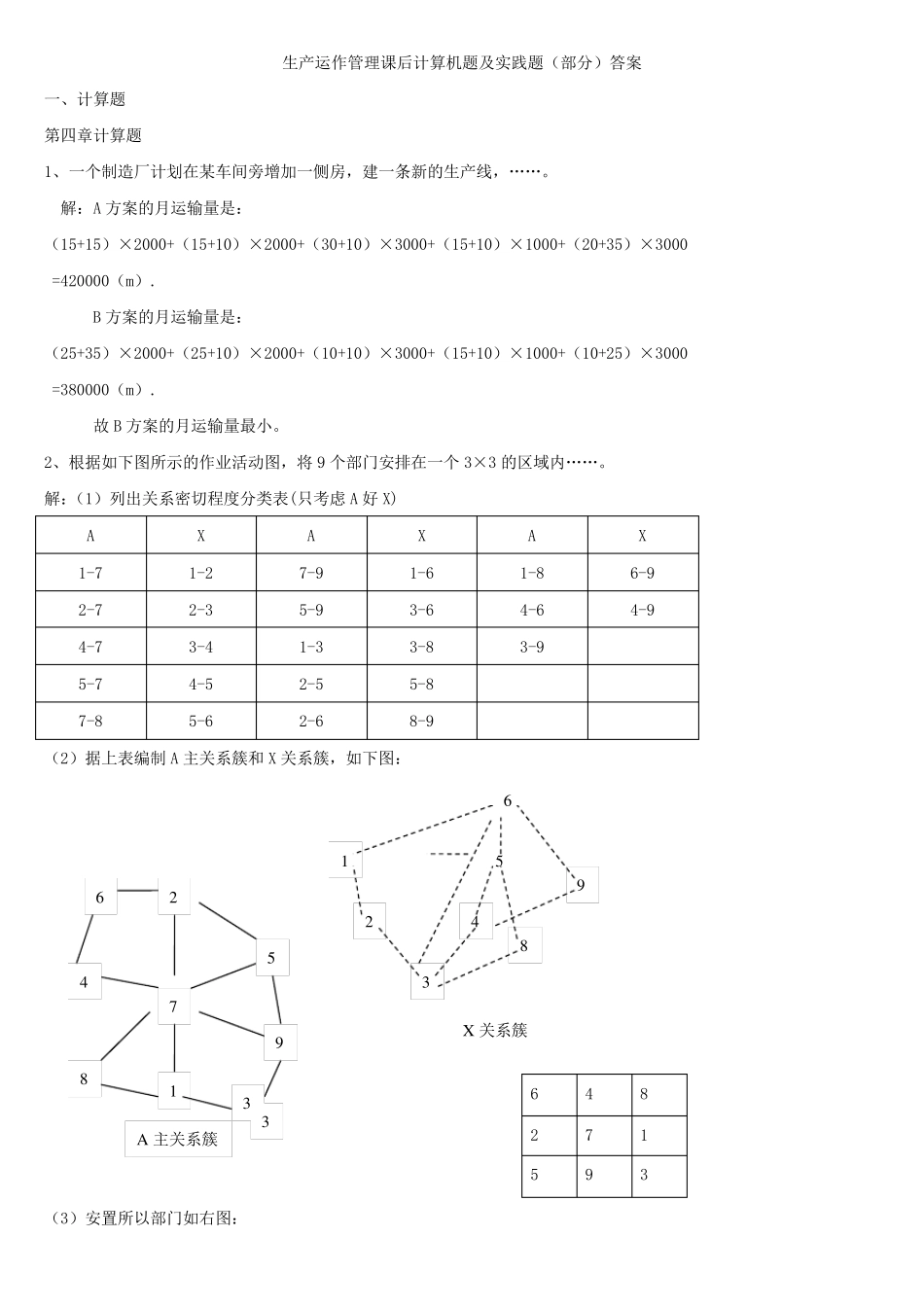

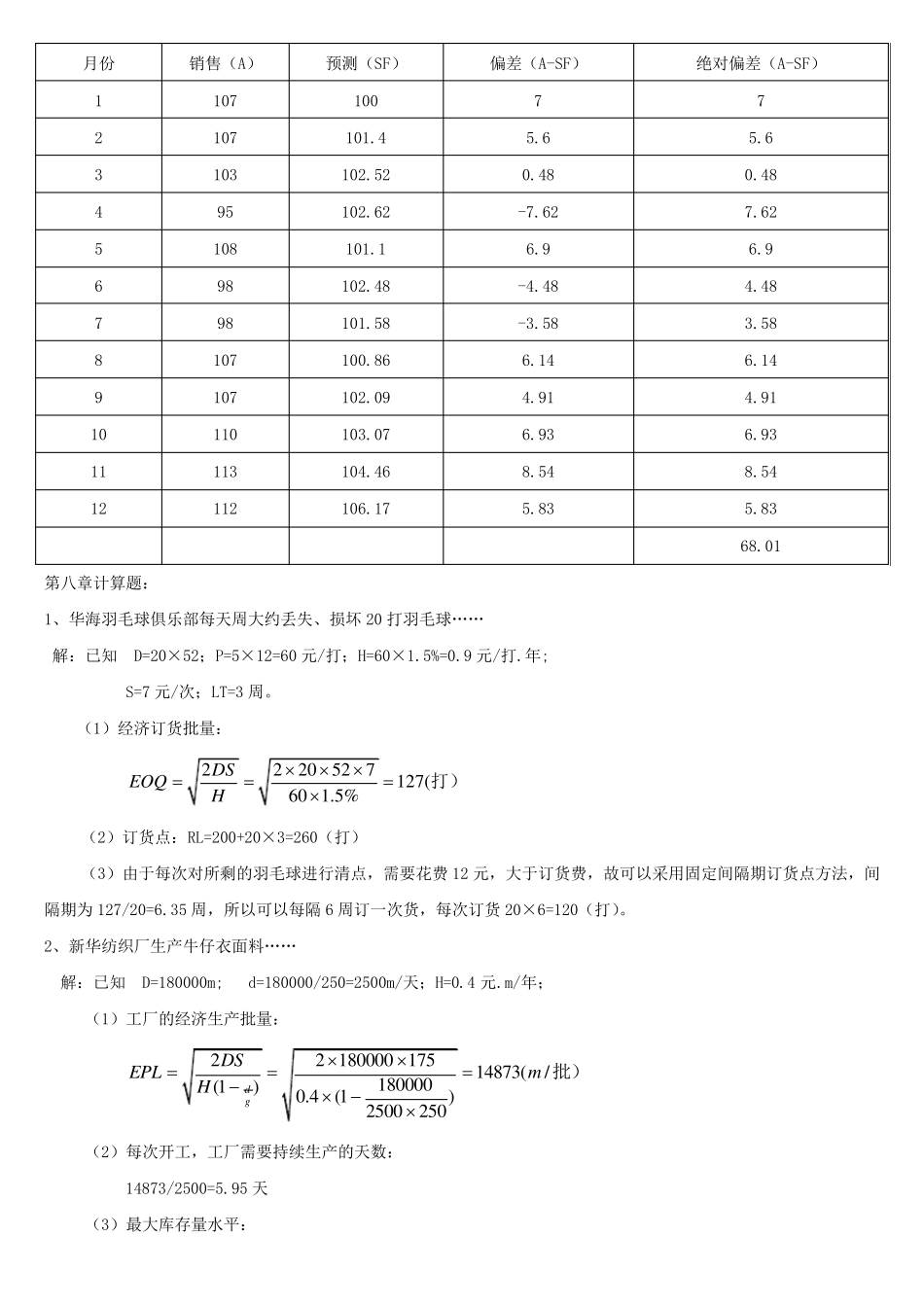

生产运作管理课后计算机题及实践题(部分)答案 一、计算题 第四章计算题 1、一个制造厂计划在某车间旁增加一侧房,建一条新的生产线,……。 解:A 方案的月运输量是: (15+15)×2000+(15+10)×2000+(30+10)×3000+(15+10)×1000+(20+35)×3000 =420000(m). B 方案的月运输量是: (25+35)×2000+(25+10)×2000+(10+10)×3000+(15+10)×1000+(10+25)×3000 =380000(m). 故 B 方案的月运输量最小。 2、根据如下图所示的作业活动图,将 9 个部门安排在一个3×3 的区域内……。 解:(1)列出关系密切程度分类表(只考虑 A 好 X) A X A X A X 1-7 1-2 7-9 1-6 1-8 6-9 2-7 2-3 5-9 3-6 4-6 4-9 4-7 3-4 1-3 3-8 3-9 5-7 4-5 2-5 5-8 7-8 5-6 2-6 8-9 (2)据上表编制A 主关系簇和 X 关系簇,如下图: (3)安置所以部门如右图: 6 4 8 2 7 1 5 9 3 7 2 4 8 1 9 5 3 6 A 主关系簇 3 3 9 8 1 4 2 5 6X 关系簇 3、答案: 节拍为0.167 分/件,31.86 个工作日 4、答案 :(2)节拍为0.25 分/件,(3)最小工作地数为5 (4)重新组合的工作地为:(A,B),(C,D,E),(F,G),(H,I),(J),(K,L),效率为83.3% 5、答案 :为A 第五章计算题: 1、一个工作人员欲制定一个金属切削作业的时间定额…… 解:正常时间为:10.4×125%=13(分) 标准时间为:13×(1+16%)=15.08(分) 2、观测一项作业,共 60 次…… 解:(1)观测到的时间:1.2 分钟 (2)正常时间:1.2×95%=1.14 分钟 (3)标准时间:1.2×95%×(1+10%)=1.27 分钟 3、答案:377 分钟。 4、答案:5.85 分钟。 5、一新达成的工会合同允许…… 解:正常工作时间:1461+=6.35460( )(分) 标准作业时间:24+106.351+=7.2240+14()(分) 6、答案:57 次观察。 7、答案:37 个周期。 8、在一个对航空特快货运飞机…… 解:(1)闲置时间百分数的估计值是:6/60=10% (2)大约需要的观测次数为: 24*10%* 1-10% =1440.05n() 22 180000 17514873(/180000(1)0.4(1)2500250dgDSEPLmH批) 第六章计算题: 1、答案:(1)依题意以∝=0.2 进行观测。 (2)MAD=96.57。 2、答案:(1)依题意以∝=0.4 进行观测。 (2)MAD=95.81 (3)以∝=0.4 的模型具有较小的MAD,故相对较好 3、答案:(1) 月份 销售(A)...
