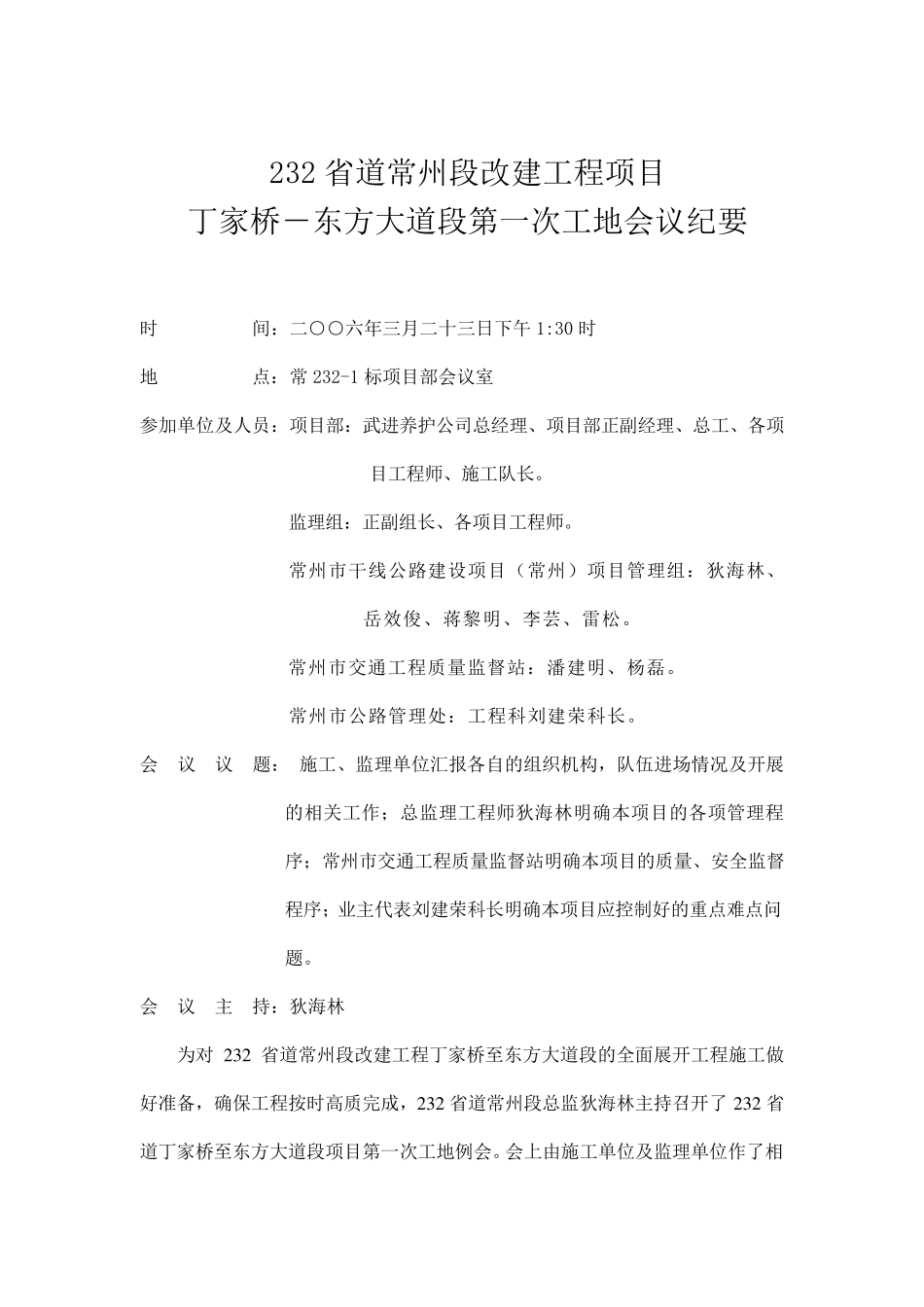

232 省道常州段改建工程项目 丁家桥-东方大道段 第一次工地会议纪要 常州市干线公路建设工程(常州)项目管理组 2006 年 3 月 23 日 232 省道常州段改建工程项目 丁家桥-东方大道段第一次工地会议纪要 时 间:二○○六年三月二十三日下午 1:30 时 地 点:常232-1 标项目部会议室 参加单位及人员:项目部:武进养护公司总经理、项目部正副经理、总工、各项目工程师、施工队长。 监理组:正副组长、各项目工程师。 常州市干线公路建设项目(常州)项目管理组:狄海林、 岳效俊、蒋黎明、李芸、雷松。 常州市交通工程质量监督站:潘建明、杨磊。 常州市公路管理处:工程科刘建荣科长。 会 议 议 题: 施工、监理单位汇报各自的组织机构,队伍进场情况及开展的相关工作;总监理工程师狄海林明确本项目的各项管理程序;常州市交通工程质量监督站明确本项目的质量、安全监督程序;业主代表刘建荣科长明确本项目应控制好的重点难点问题。 会 议 主 持:狄海林 为对 2 3 2 省道常州段改建工程丁家桥至东方大道段的全面展开工程施工做好准备,确保工程按时高质完成,2 3 2 省道常州段总监狄海林主持召开了 2 3 2 省道丁家桥至东方大道段项目第一次工地例会。会上由施工单位及监理单位作了相关汇报;项目管理组布置了工作任务,提出了工作要求;质量监督站潘建明工程师明确了质量目标和安全生产目标;最后由公路管理处工程科刘建荣科长作了工作指示。现将会议主要内容总结如下: 一、施工单位汇报 1、工程概况: 232 省道丁家桥至东方大道起点为戚墅堰丁家桥,终点为东方大道与沪宁高速公路横山桥道口交汇处。全4.192km ,路基平均填土高度 2.0 米,土石方数量为 194.3 km 3。全线设小桥 2 座、涵洞 12 道(其中 11 道圆管涵,1 道盖板涵),均为老涵洞接长。全线构造物共计14 处。公路征地 268 亩。 2、项目部管理机构: 常州市武进交通养护工程有限公司承建S232 省道常州段(丁家桥至东方大道段)S232-1 标工程施工项目,于 2005 年 10 月份组建了项目经理部,并组织了施工队伍进场。项目经理为周建锋,副经理为王轶。项目部下设有路基施工队、桥梁施工队、软基处理队。 3、项目部进场以来开展的工作情况: 1)项目部已完成图表上墙、施工许可证的办理、工地试验室合格证的申领工作。施工组织设计和开工报告已基本完成。 2)在施工路段两头,按路政规范要求树立警示标牌...
