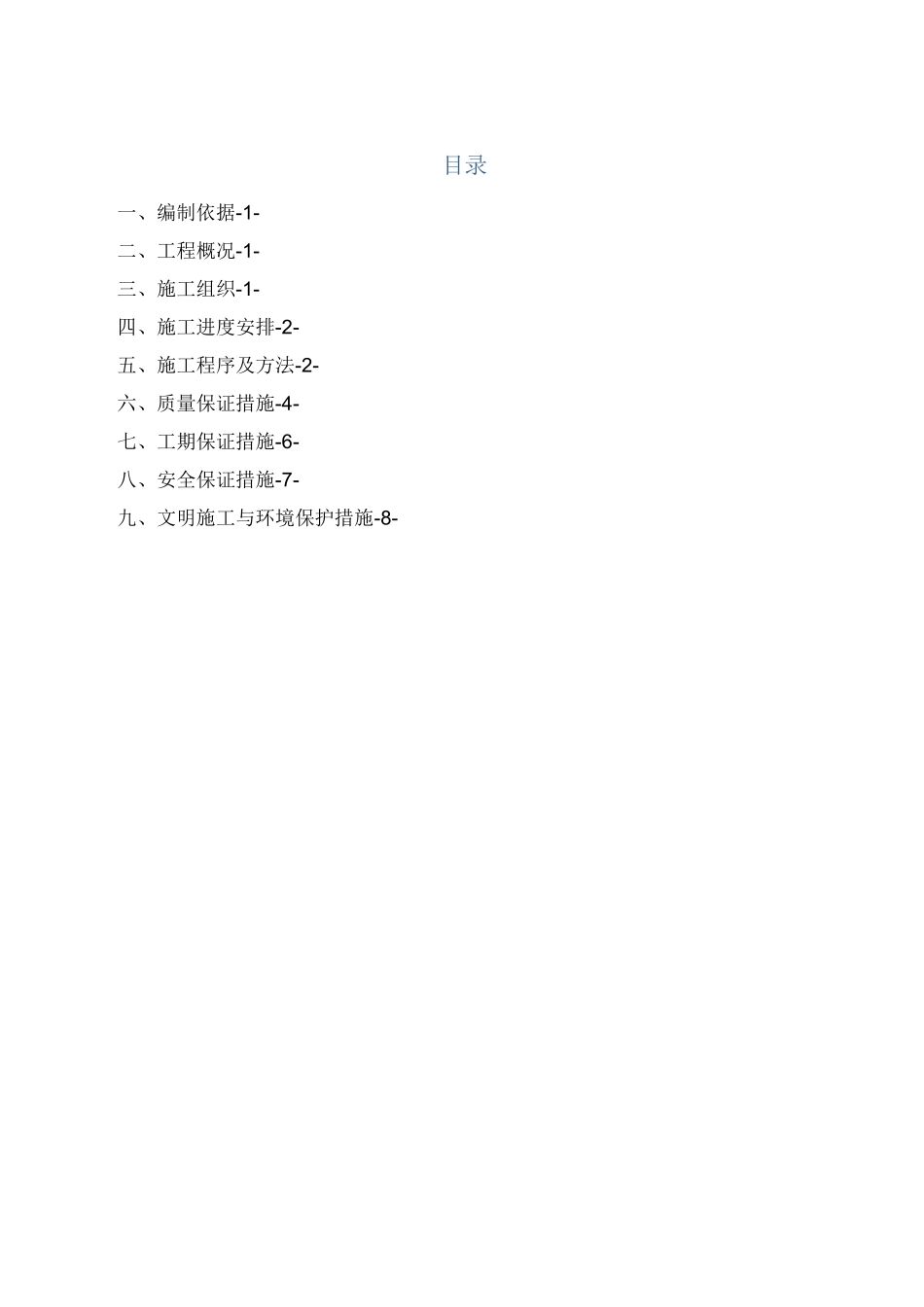

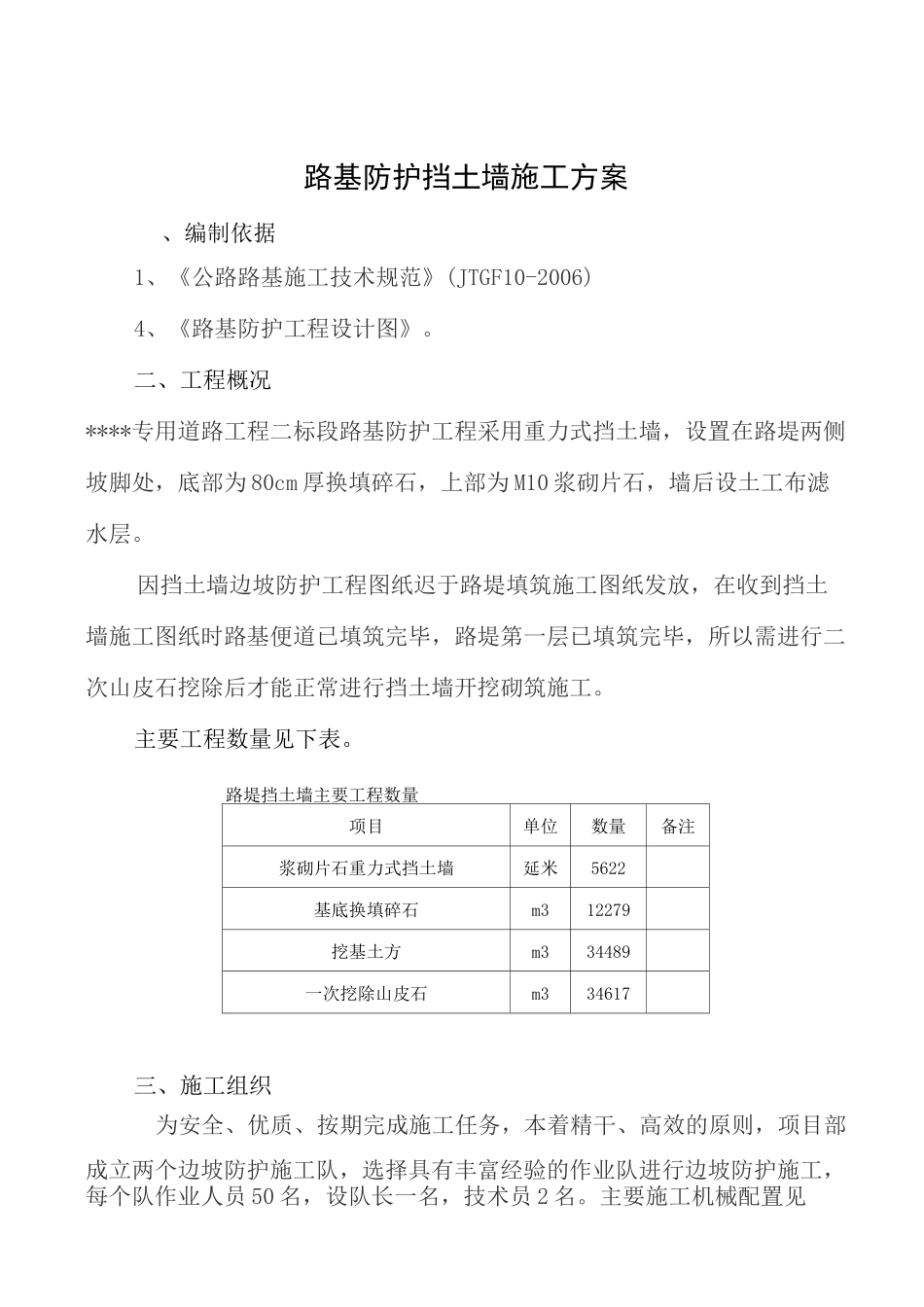

路基防护挡土墙施工方案编制:审核:审批:日期:目录一、编制依据-1-二、工程概况-1-三、施工组织-1-四、施工进度安排-2-五、施工程序及方法-2-六、质量保证措施-4-七、工期保证措施-6-八、安全保证措施-7-九、文明施工与环境保护措施-8-路基防护挡土墙施工方案、编制依据1、《公路路基施工技术规范》(JTGF10-2006)4、《路基防护工程设计图》。二、工程概况****专用道路工程二标段路基防护工程采用重力式挡土墙,设置在路堤两侧坡脚处,底部为 80cm 厚换填碎石,上部为 M10 浆砌片石,墙后设土工布滤水层。因挡土墙边坡防护工程图纸迟于路堤填筑施工图纸发放,在收到挡土墙施工图纸时路基便道已填筑完毕,路堤第一层已填筑完毕,所以需进行二次山皮石挖除后才能正常进行挡土墙开挖砌筑施工。主要工程数量见下表。路堤挡土墙主要工程数量项目单位数量备注浆砌片石重力式挡土墙延米5622基底换填碎石m312279挖基土方m334489一次挖除山皮石m334617三、施工组织为安全、优质、按期完成施工任务,本着精干、高效的原则,项目部成立两个边坡防护施工队,选择具有丰富经验的作业队进行边坡防护施工,每个队作业人员 50 名,设队长一名,技术员 2 名。主要施工机械配置见“边坡防护主要机械设备配置表”。边坡防护主要机械设备配置表序号设备名称规格型号单位数量主要用途1装载机ZL50台2片石、预制块等2挖掘机CAT320台4开挖基槽、修坡3自卸汽车重庆红岩台10弃土、片石4洒水车东风 S-5台1养护、现场用水等5砂浆搅拌机ST-150台4搅拌砂浆6试验设备台套1工程试验7测量仪器台套2工程测量四、施工进度安排挡土墙边坡防护工程与路堤填筑施工同步进行,计划于 2014 年 05 月 20 日开始,2014 年 8 月 7 日完工。五、施工程序及方法挡土墙施工程序为:测量放线 f 山皮石二次挖除一基础开挖 f 基底换填碎石一砌筑地面以下部分一分段砌筑挡土墙一分层填筑路堤山皮石二次挖除:路基已经填筑的部分,将位于挡土墙范围的山皮石用挖掘机挖除,所挖石料用于路基的下一层次填筑。基础开挖:基础开挖采用挖掘机跳槽开挖,每段长度 100-200m。所挖土料除留足回填用料外,多余的部分用自卸汽车运至制定地点弃土。挖除遇有水泥搅拌桩时要注意保护,先挖除桩间土,然后截断桩身至挡土墙基底高度。基底检验合格后,应及时进行碎石填筑。基底换填碎石:碎石需分层换填,满铺基底,分层夯实,每层虚铺厚度不超过 30cm,夯实采用不小于 18t 的压路机碾压。...
