变电站拆旧专项施工方案VIP免费

变电站拆旧专项施工方案_第1页
1/4
变电站拆旧专项施工方案_第2页
2/4
变电站拆旧专项施工方案_第3页
3/4

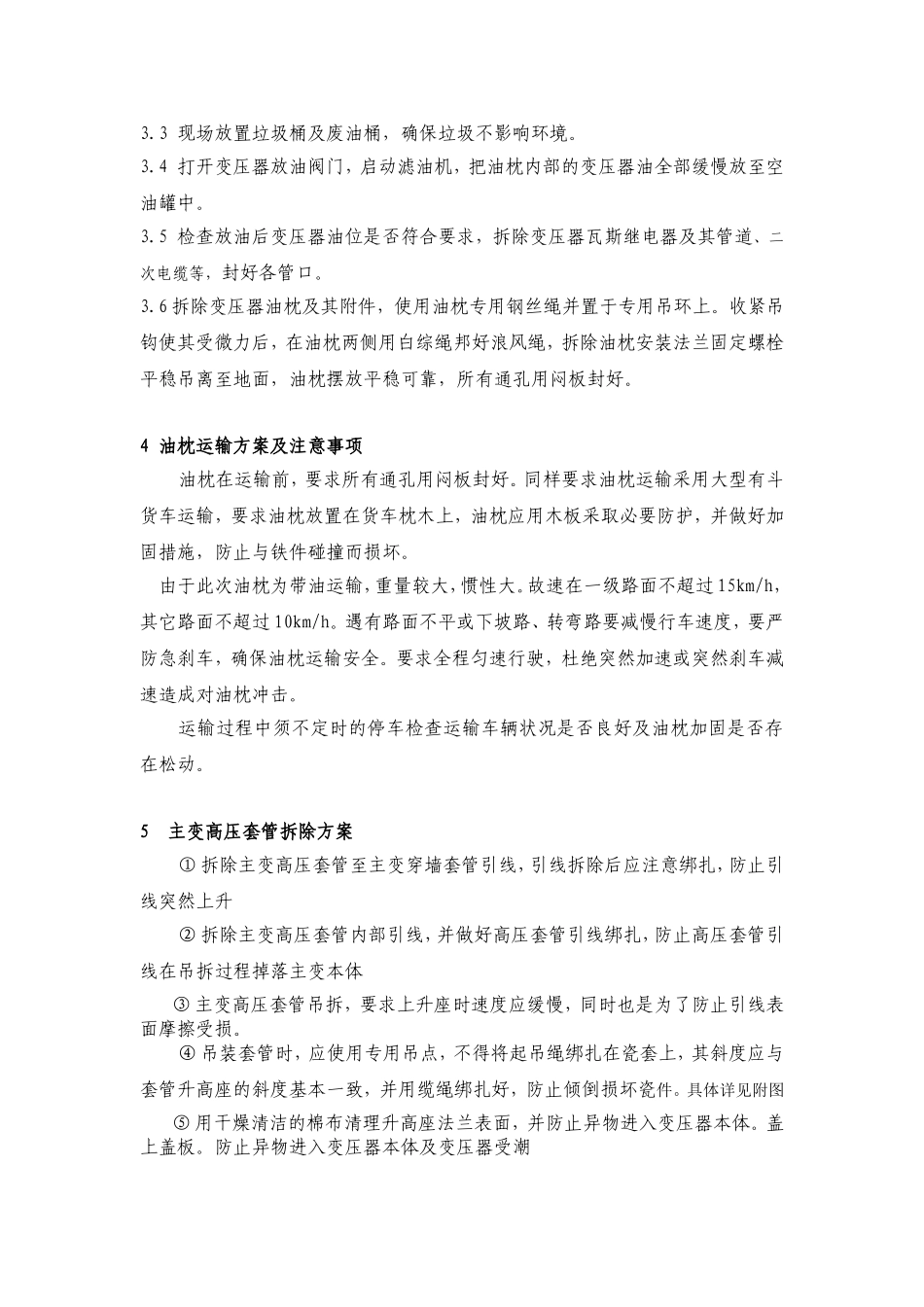

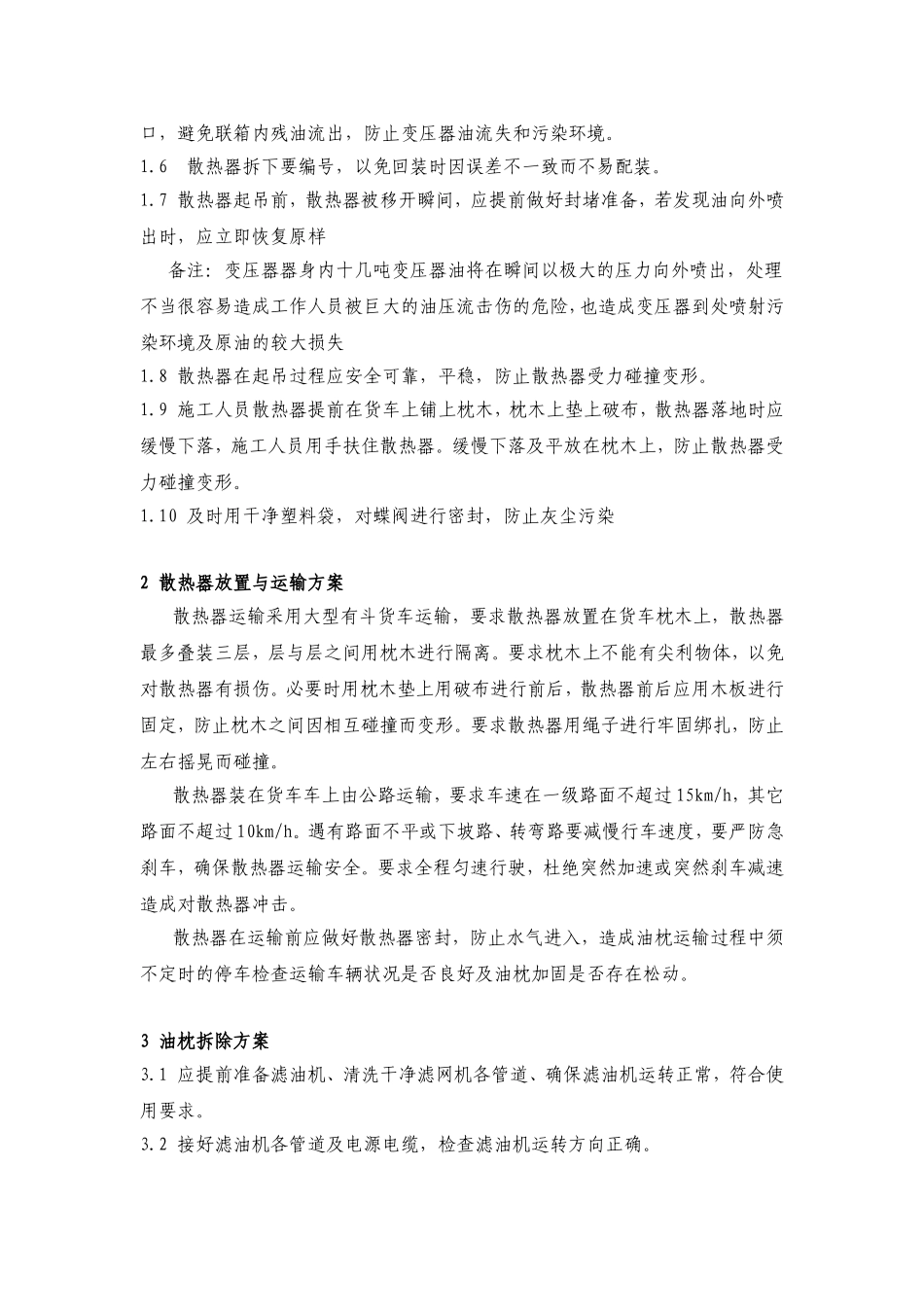

遵义220kV海龙变I号主变增容工程拆旧主要包括了2#主变,110kV管母,事故油池、电容器等一次设备。一、主变拆旧主要包括了散热器、油枕、高压套管等拆除方案1主变散热器拆除方案1.1关闭所有散热器蝶阀,并确保蝶阀关闭可靠1.2散热器放油散热器逐只放油,用开口油桶置于散热器下部,拧开散热器底部放油塞螺栓放油,然后打开上部放气塞,加快放油速度,开口筒中油用滤机抽至油罐。在施工前应确认上下蝶阀已关闭,防止变压器油大量流失。1.3在放油过程中,应密切关注放油时间,若较长时间,散热器油仍未放干,基本确定散热器蝶阀失效,无法关闭,则要及时拧紧散热器底部放油塞螺栓,停止放油,1.4采取不排油更换蝶阀的方法,①打开该变压器可抽真空全密封胶囊式储油柜腔体联管与胶囊吸湿器联管在储油柜上部的三通隔离阀,使储油柜胶囊与储油柜腔体连通。利用压强平衡原理,通过吸湿器联管对变压器储油柜腔体抽真空,在一定真空状态下更换故障部件,既避免上述传统更换附件方法的弊端,又简化操作流程,节省开支。计算储油柜内油面压强P2。为确保更换附件时变压器不漏油,P2取0.055MPa。②准备好:一套带-0.1~0.15MPa真空压力的40L/h真空泵及其电源,一段真空泵出口至储油柜吸湿器联管③拆下吸湿器,将真空泵出口联管联好扎紧,确保不漏气后,及时打开三通隔离阀,在该阀未打开前严禁抽真空;当真空泵表压指示达到0.055MPa时,开始附件更换,更换过程中动作要迅速,同时安排专人监视真空泵表压,一旦表压接近0.06MPa,立即用堵板堵住附件法兰口,减少进气量,确保法兰口压力小于大气压避免变压器油外泄;附件更换结束后,关闭真空泵、泄压、复装吸湿器后,注意关严三通隔离阀;期间注意对瓦斯继电器、油箱上部及冷却器上、下各处放气阀放气,直至无存气为止。④开始实施抽真空作业,30min达到0.055MPa压力标准时,先快速更换蝶阀。期间有少量气体自铜阀安装法兰处进入变压器本体,没有变压器油漏出,真空泵压力几乎未下降;,无漏油;关闭真空泵,复装吸湿器,打开三通隔离阀,放气,运行冷却器,静置24h后再放气。1.5当排油完毕后,松掉碟阀螺杆并取下,此时要注意用塑料袋及时封住放油口,避免联箱内残油流出,防止变压器油流失和污染环境。1.6散热器拆下要编号,以免回装时因误差不一致而不易配装。1.7散热器起吊前,散热器被移开瞬间,应提前做好封堵准备,若发现油向外喷出时,应立即恢复原样备注:变压器器身内十几吨变压器油将在瞬间以极大的压力向外喷出,处理不当很容易造成工作人员被巨大的油压流击伤的危险,也造成变压器到处喷射污染环境及原油的较大损失1.8散热器在起吊过程应安全可靠,平稳,防止散热器受力碰撞变形。1.9施工人员散热器提前在货车上铺上枕木,枕木上垫上破布,散热器落地时应缓慢下落,施工人员用手扶住散热器。缓慢下落及平放在枕木上,防止散热器受力碰撞变形。1.10及时用干净塑料袋,对蝶阀进行密封,防止灰尘污染2散热器放置与运输方案散热器运输采用大型有斗货车运输,要求散热器放置在货车枕木上,散热器最多叠装三层,层与层之间用枕木进行隔离。要求枕木上不能有尖利物体,以免对散热器有损伤。必要时用枕木垫上用破布进行前后,散热器前后应用木板进行固定,防止枕木之间因相互碰撞而变形。要求散热器用绳子进行牢固绑扎,防止左右摇晃而碰撞。散热器装在货车车上由公路运输,要求车速在一级路面不超过15km/h,其它路面不超过10km/h。遇有路面不平或下坡路、转弯路要减慢行车速度,要严防急刹车,确保散热器运输安全。要求全程匀速行驶,杜绝突然加速或突然刹车减速造成对散热器冲击。散热器在运输前应做好散热器密封,防止水气进入,造成油枕运输过程中须不定时的停车检查运输车辆状况是否良好及油枕加固是否存在松动。3油枕拆除方案3.1应提前准备滤油机、清洗干净滤网机各管道、确保滤油机运转正常,符合使用要求。3.2接好滤油机各管道及电源电缆,检查滤油机运转方向正确。3.3现场放置垃圾桶及废油桶,确保垃圾不影响环境。3.4打开变压器放油阀门,启动滤油机,把油枕内部的变压器油全部缓慢放至空油罐中。3.5检查放油后变压器油位是否符合...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

变电站拆旧专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
