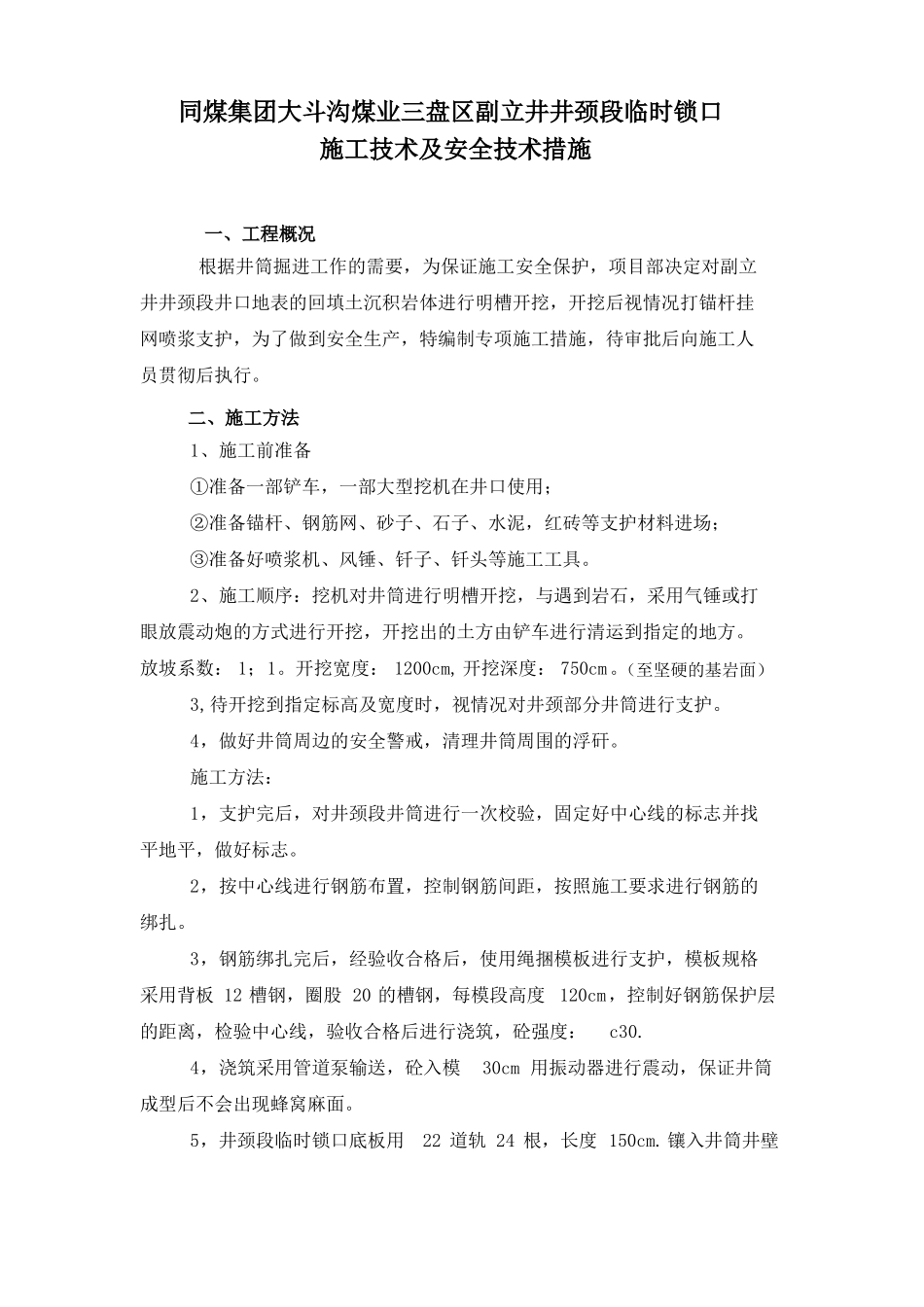

大 同 煤 矿 集 团 同 忻 矿 井 三 盘 区副 立 井 井 颈 段 临 时 锁 口施工技术及安全技术措施中 煤 五 建 三 盘 区 项 目 部2012 年 10 月 19 日大同煤矿集团同忻矿井三盘区副立井井颈段施工技术安全措施会审表工程项目名称副立井井颈段施工工程施 工 单 位中煤五建同忻矿矿井三盘区立井项目部职务签字日期项 目 经 理生 产 副 经 理安 全 副 经 理技 术 副 经 理机 电 副 经 理技 术 主 管施 工 队 长同煤集团大斗沟煤业三盘区副立井井颈段临时锁口施工技术及安全技术措施一、工程概况根据井筒掘进工作的需要,为保证施工安全保护,项目部决定对副立井井颈段井口地表的回填土沉积岩体进行明槽开挖,开挖后视情况打锚杆挂网喷浆支护,为了做到安全生产,特编制专项施工措施,待审批后向施工人员贯彻后执行
二、施工方法1、施工前准备①准备一部铲车,一部大型挖机在井口使用;②准备锚杆、钢筋网、砂子、石子、水泥,红砖等支护材料进场;③准备好喷浆机、风锤、钎子、钎头等施工工具
2、施工顺序:挖机对井筒进行明槽开挖,与遇到岩石,采用气锤或打眼放震动炮的方式进行开挖,开挖出的土方由铲车进行清运到指定的地方
放坡系数: 1;1
开挖宽度: 1200cm, 开挖深度: 750cm
(至坚硬的基岩面)3,待开挖到指定标高及宽度时,视情况对井颈部分井筒进行支护
4,做好井筒周边的安全警戒,清理井筒周围的浮矸
施工方法:1,支护完后,对井颈段井筒进行一次校验,固定好中心线的标志并找平地平,做好标志
2,按中心线进行钢筋布置,控制钢筋间距,按照施工要求进行钢筋的绑扎
3,钢筋绑扎完后,经验收合格后,使用绳捆模板进行支护,模板规格采用背板 12 槽钢,圈股 20 的槽钢,每模段高度 120cm,控制好钢筋保护层的距离,检验中心线,验收合格后进行浇筑,砼强度:c30
4,浇筑采用管道泵
